基础筏板垫层技术交底(3页)Good is good, but better carries it
精益求精,善益求善
技 术 交 底 项目名称中海清华安阳智能产业园工程施工单位中建七局安装工程有限公司分部分项工程名称 基础筏板垫层交底时间一 施工准备 : 1 、技术参数:本筏板垫层顶标高为相对标高—6
25m,垫层设计厚度为100㎜,混凝土强度等级为 C15,采纳商品混凝土,为不影响施工进度,基坑支护和土方开挖交叉作业,垫层根据后浇带划分施工段,现场专人协调指挥砼运输车辆进出
2、机具准备:汽车泵、平板振动器、铁锹、木抹子、刮杆、铁抹子、线绳及卷尺等
3、作业条件: 1)基坑经监理、业主各方检查验收合格,基槽轴线尺寸、垫层标高及垫层模板已经过检查,验收合格
垫层范围内虚土清除洁净,无垃圾、泥土等杂物
2)已打好水平标高控制点,并做好水平标志

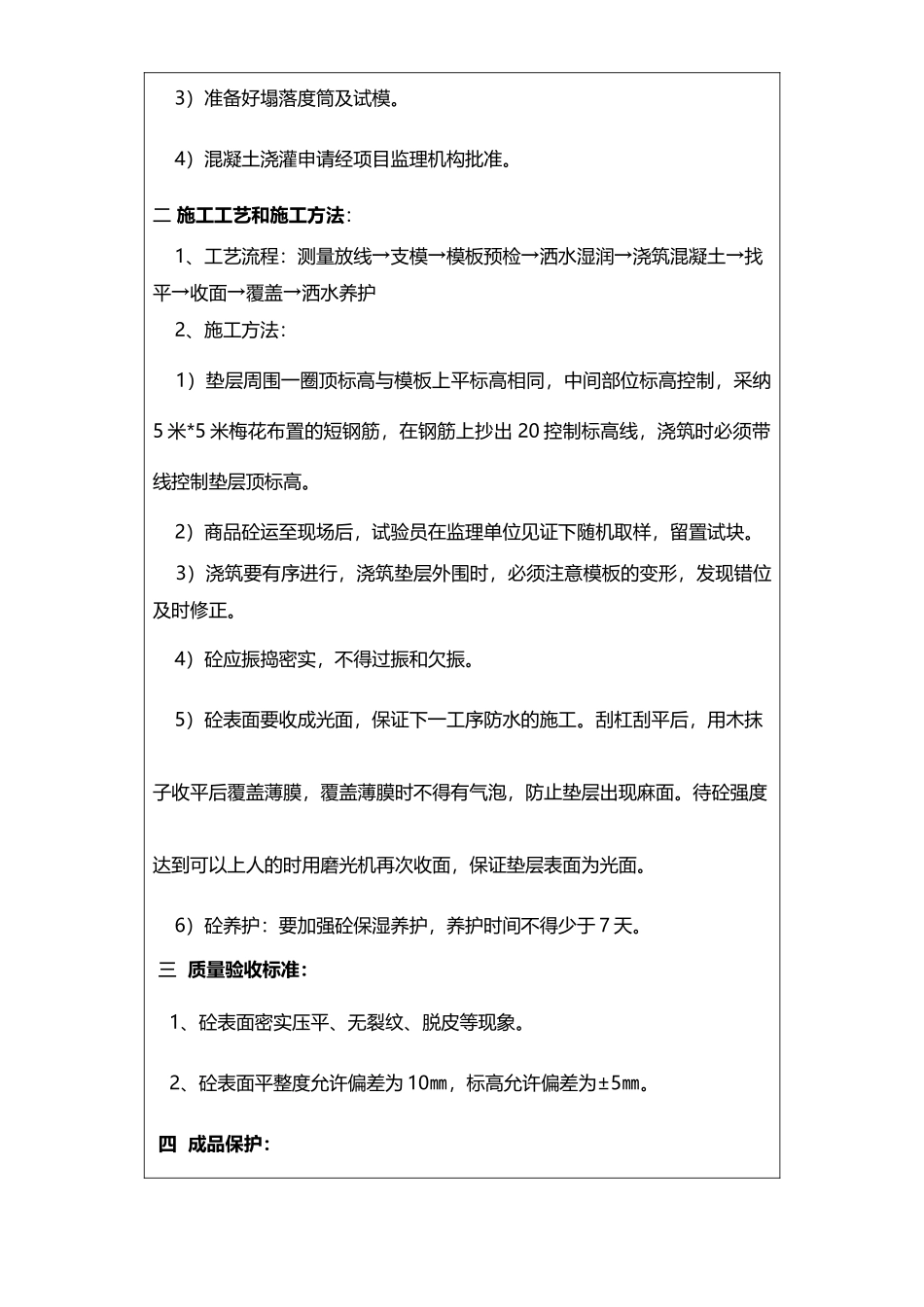

3)准备好塌落度筒及试模
4)混凝土浇灌申请经项目监理机构批准
二 施工工艺和施工方法: 1、工艺流程:测量放线→支模→模板预检→洒水湿润→浇筑混凝土→找平→收面→覆盖→洒水养护 2、施工方法: 1)垫层周围一圈顶标高与模板上平标高相同,中间部位标高控制,采纳5 米*5 米梅花布置的短钢筋,在钢筋上抄出 20 控制标高线,浇筑时必须带线控制垫层顶标高
2)商品砼运至现场后,试验员在监理单位见证下随机取样,留置试块
3)浇筑要有序进行,浇筑垫层外围时,必须注意模板的变形,发现错位及时修正
4)砼应振捣密实,不得过振和欠振
5)砼表面要收成光面,保证下一工序防水的施工
刮杠刮平后,用木抹子收平后覆盖薄膜,覆盖薄膜时不得有气泡,防止垫层出现麻面
待砼强度达到可以上人的时用磨光机再次收面,保证垫层表面为光面
6)砼养护:要加强砼保湿养护,养护时间不得少于 7 天
三 质量验收标准: 1、砼表面密实压平、无裂纹、脱皮等现象
