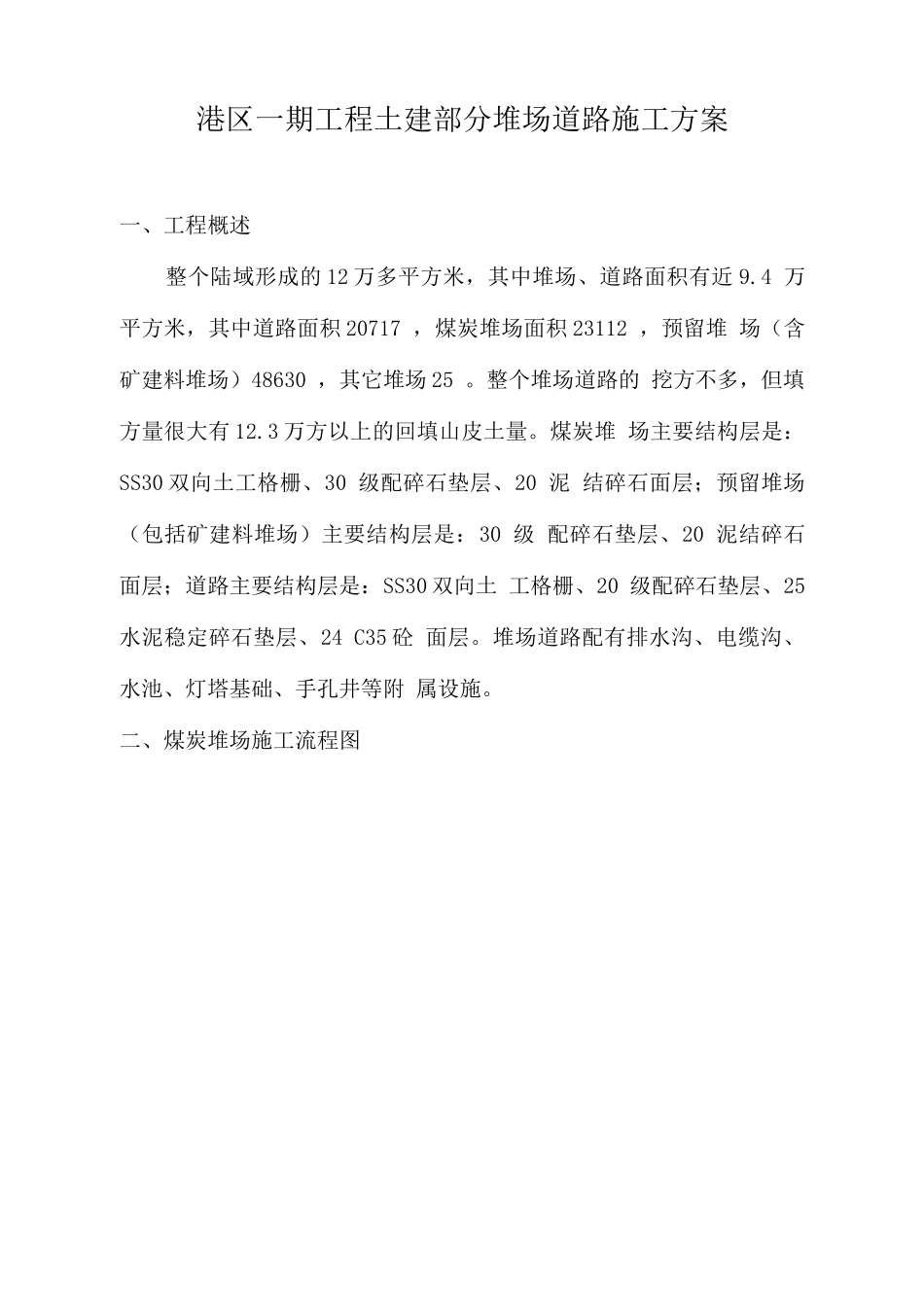

港区一期工程土建部分堆场道路施工方案一、工程概述整个陆域形成的 12 万多平方米,其中堆场、道路面积有近 9
4 万平方米,其中道路面积 20717 ,煤炭堆场面积 23112 ,预留堆 场(含矿建料堆场)48630 ,其它堆场 25
整个堆场道路的 挖方不多,但填方量很大有 12
3 万方以上的回填山皮土量
煤炭堆 场主要结构层是:SS30 双向土工格栅、30 级配碎石垫层、20 泥 结碎石面层;预留堆场(包括矿建料堆场)主要结构层是:30 级 配碎石垫层、20 泥结碎石面层;道路主要结构层是:SS30 双向土 工格栅、20 级配碎石垫层、25 水泥稳定碎石垫层、24 C35 砼 面层
堆场道路配有排水沟、电缆沟、水池、灯塔基础、手孔井等附 属设施
二、煤炭堆场施工流程图三、主要施工方案3
1 路基和基础工程路基和基础工程主要包括:清除腐植土、挖土、填土、地基处理(粉喷桩)
1 主要施工工艺测量放线 ►耕植土清除、淤泥清除> 挖掘机开挖(以挖k挖掘机在取土场开作填)、装车一卸汽车运输至回填区域推土机整平挖、装车^自卸汽车运输至回填区压路机分层碾压^检验密实 > 修整找平验收3
2 测量放线根据本工程的特点为确保合同施工质量和施工进度,我们配备两 名测量工程师,进行检测、校正、复测
