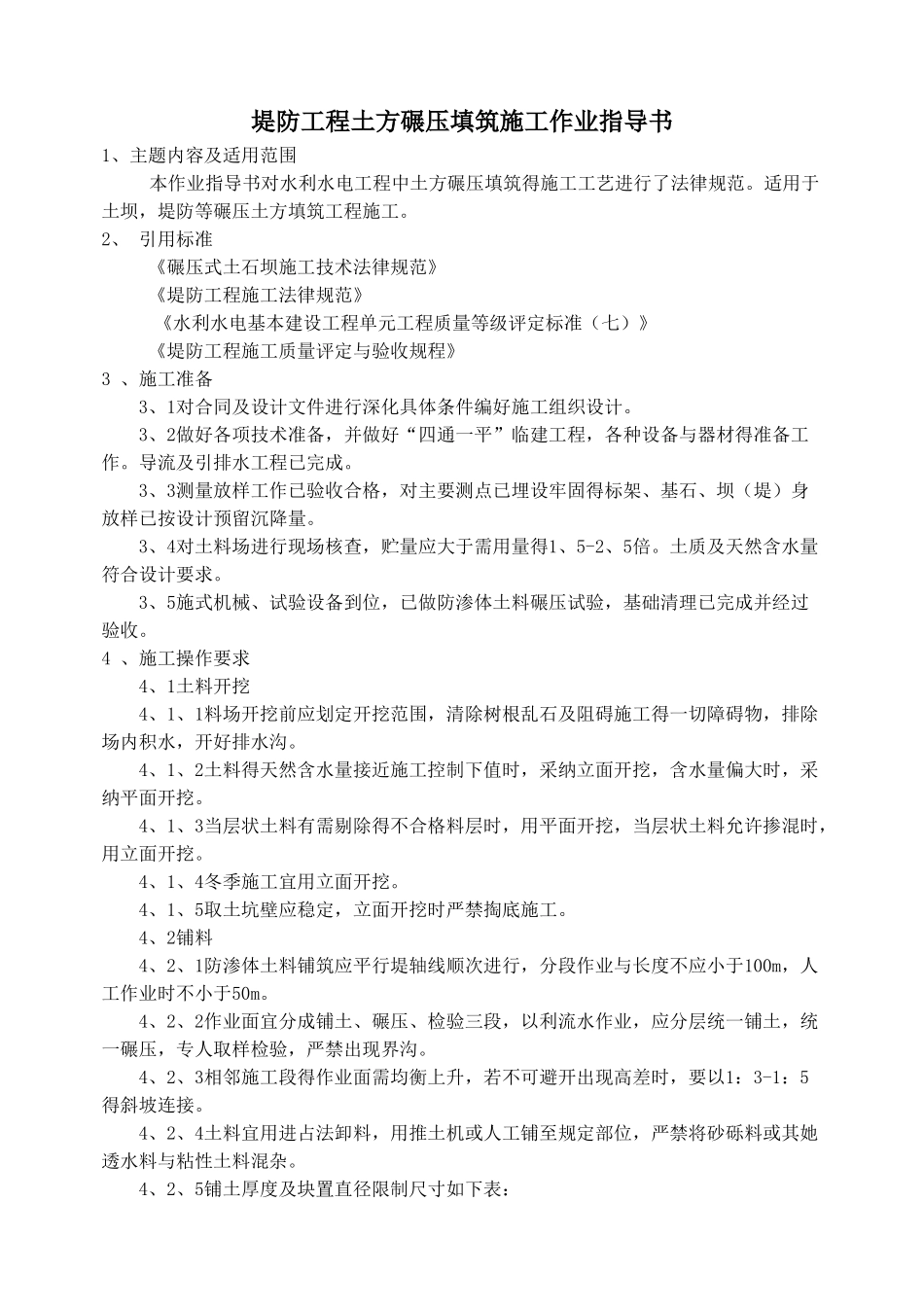

堤防工程土方碾压填筑施工作业指导书1、主题内容及适用范围 本作业指导书对水利水电工程中土方碾压填筑得施工工艺进行了法律规范
适用于土坝,堤防等碾压土方填筑工程施工
2、 引用标准 《碾压式土石坝施工技术法律规范》 《堤防工程施工法律规范》 《水利水电基本建设工程单元工程质量等级评定标准(七)》 《堤防工程施工质量评定与验收规程》3 、施工准备3、1对合同及设计文件进行深化具体条件编好施工组织设计
3、2做好各项技术准备,并做好“四通一平”临建工程,各种设备与器材得准备工作
导流及引排水工程已完成
3、3测量放样工作已验收合格,对主要测点已埋设牢固得标架、基石、坝(堤)身放样已按设计预留沉降量
3、4对土料场进行现场核查,贮量应大于需用量得1、5-2、5倍
土质及天然含水量符合设计要求
3、5施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收
4 、施工操作要求4、1土料开挖4、1、1料场开挖前应划定开挖范围,清除树根乱石及阻碍施工得一切障碍物,排除场内积水,开好排水沟
4、1、2土料得天然含水量接近施工控制下值时,采纳立面开挖,含水量偏大时,采纳平面开挖
4、1、3当层状土料有需剔除得不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖
4、1、4冬季施工宜用立面开挖
4、1、5取土坑壁应稳定,立面开挖时严禁掏底施工
4、2铺料4、2、1防渗体土料铺筑应平行堤轴线顺次进行,分段作业与长度不应小于100m,人工作业时不小于50m
4、2、2作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟
4、2、3相邻施工段得作业面需均衡上升,若不可避开出现高差时,要以1:3-1:5得斜坡连接
4、2、4土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其她透水料与粘性土料混杂

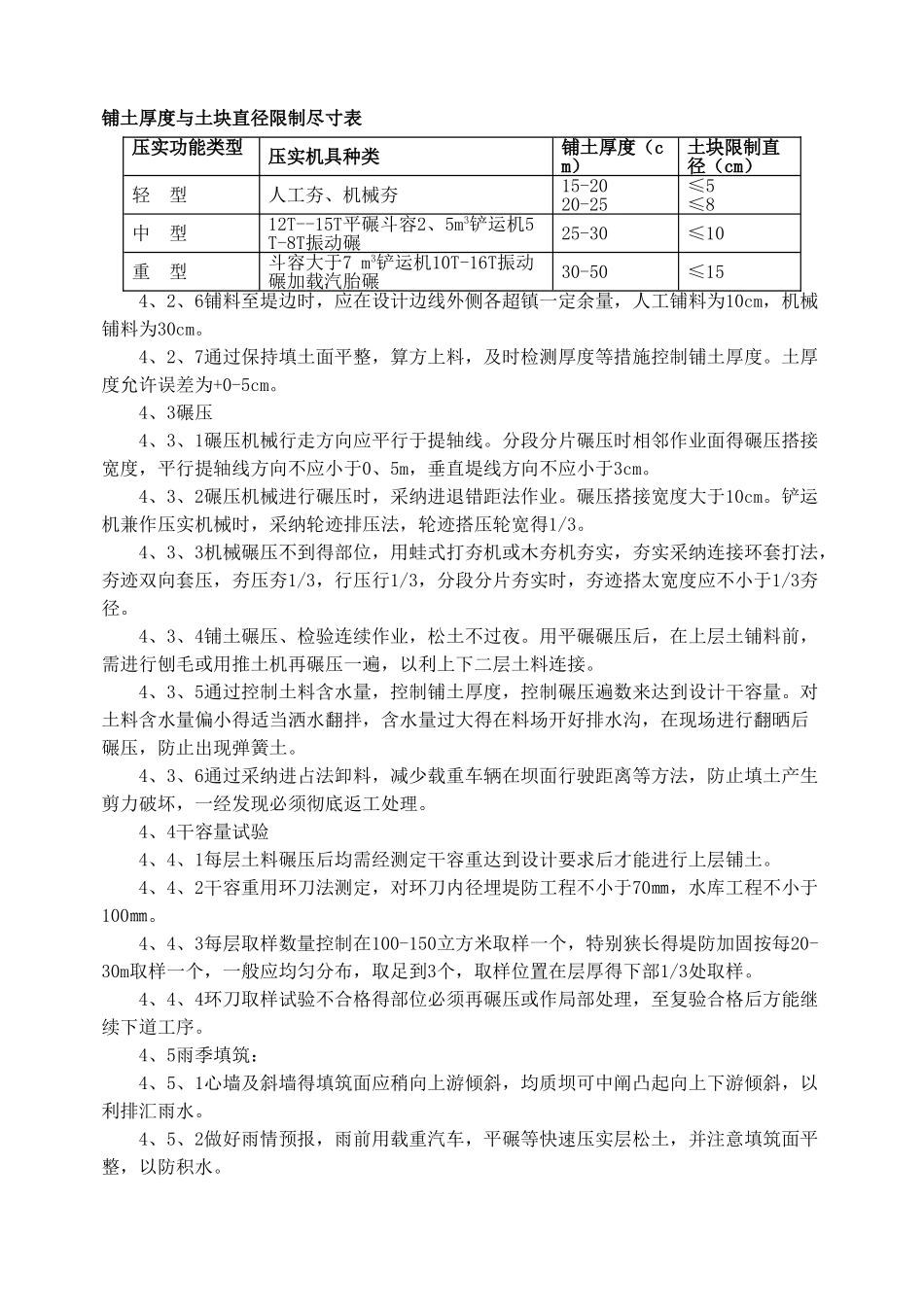

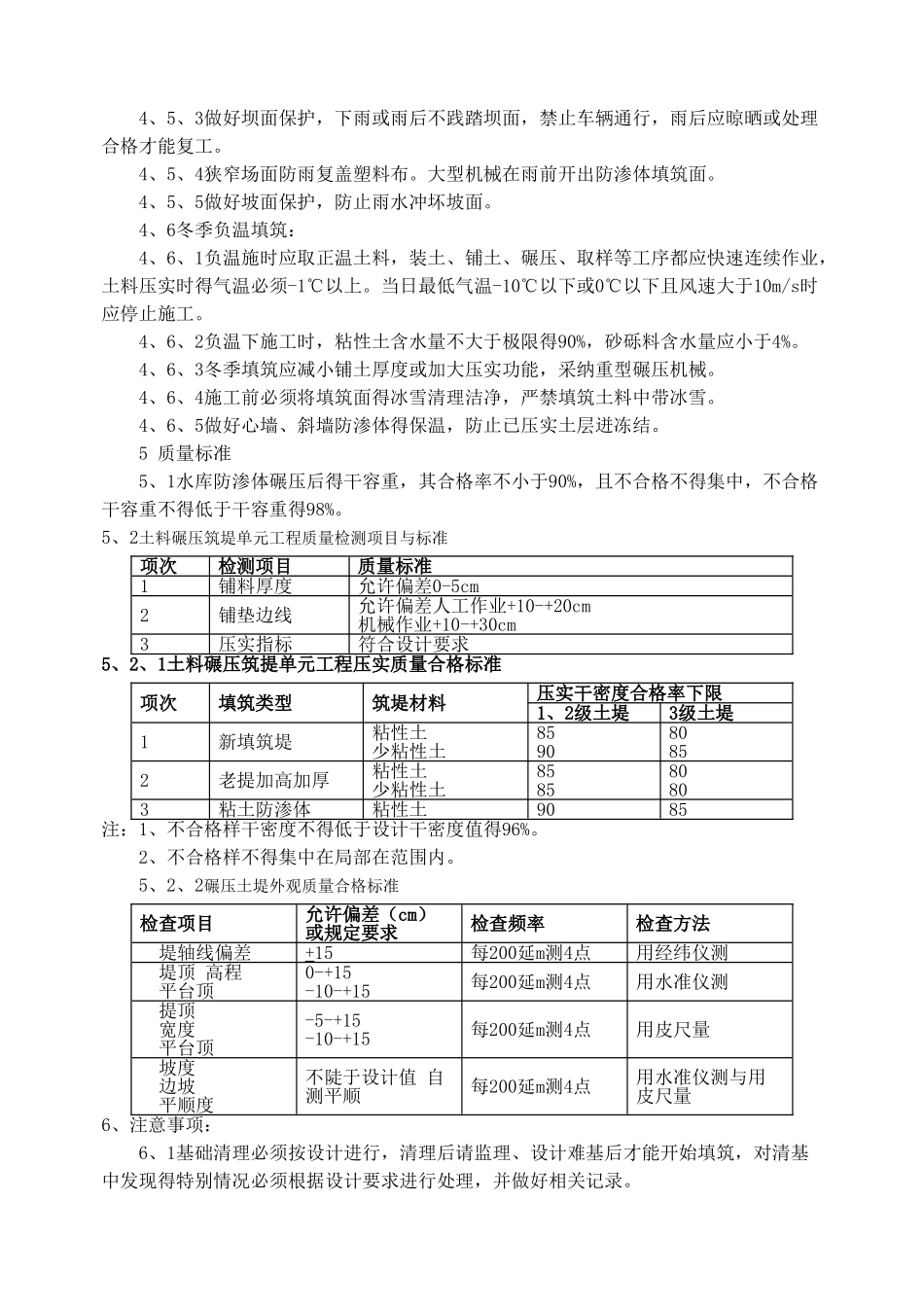

4、2、5铺土厚度及块
