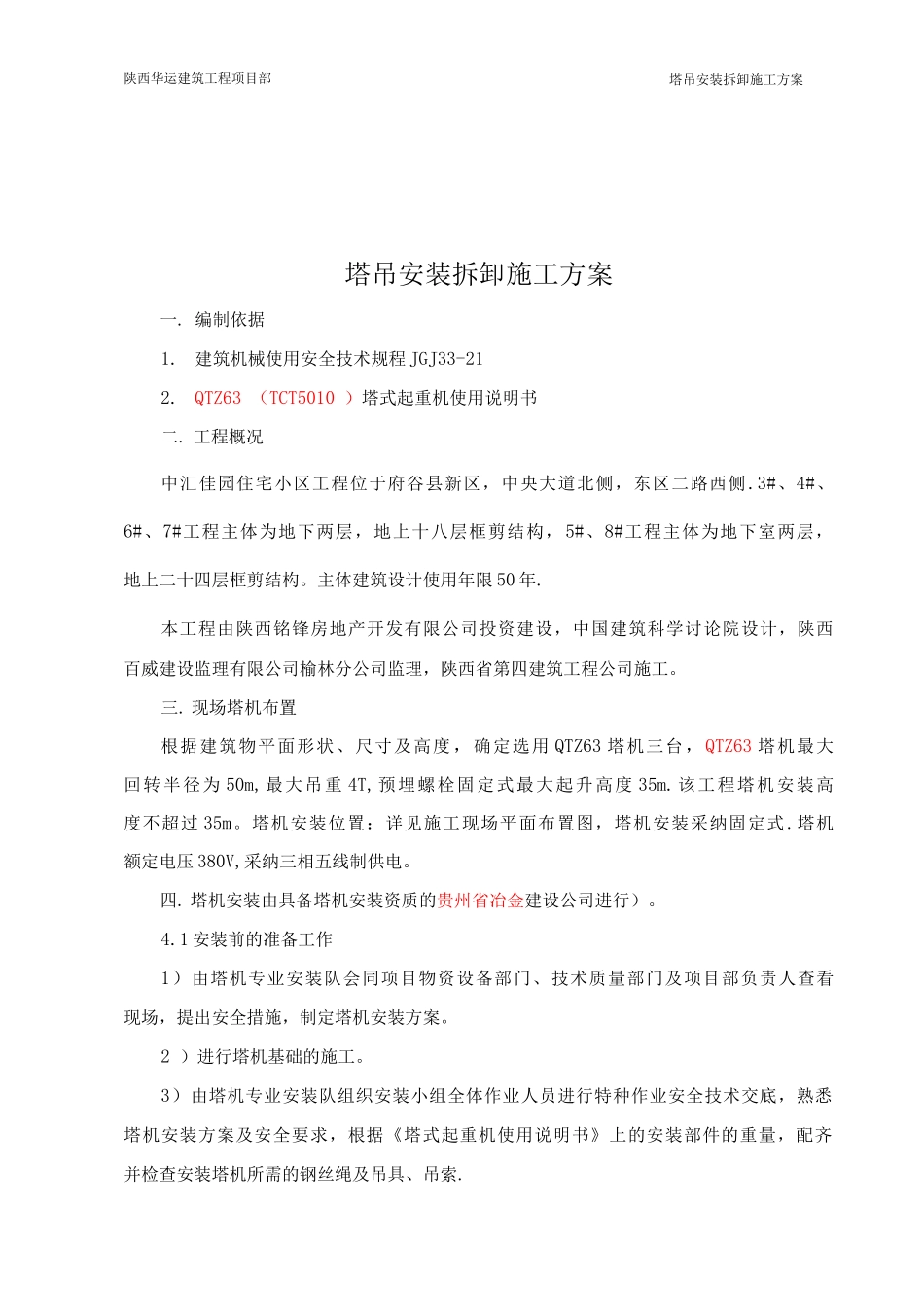

府谷新区中汇佳园住宅小区工程塔吊安装拆卸施工方案编制:复核:审核:陕西华运建设工程有限公司中汇家园项目部二零一二年二月二十日陕西华运建筑工程项目部塔吊安装拆卸施工方案陕西华运建筑工程项目部目录一。 编制依据二。 工程概况三。 现场塔机布置四。 塔机安装五。 塔机拆除六。 人员分工及职责七。 塔机维修保养制度八。 安全技术交底九。 塔机操作人员手册十。塔机安全操作规程十一。塔机维护保养制度十二.塔机定期报检制度十三。塔机作业人员及相关运营服务人员培训考核制度十四。意外事件和事故的紧急救援措施及紧急救援演习制度十五.塔机技术档案管理制度十六.塔式起重机附着装置安装拆卸操作规程塔吊安装拆卸施工方案陕西华运建筑工程项目部塔吊安装拆卸施工方案一. 编制依据1.建筑机械使用安全技术规程 JGJ33-212.QTZ63 (TCT5010 )塔式起重机使用说明书二. 工程概况中汇佳园住宅小区工程位于府谷县新区,中央大道北侧,东区二路西侧.3#、4#、6#、7#工程主体为地下两层,地上十八层框剪结构,5#、8#工程主体为地下室两层,地上二十四层框剪结构。主体建筑设计使用年限 50 年.本工程由陕西铭锋房地产开发有限公司投资建设,中国建筑科学讨论院设计,陕西百威建设监理有限公司榆林分公司监理,陕西省第四建筑工程公司施工。三. 现场塔机布置根据建筑物平面形状、尺寸及高度,确定选用 QTZ63 塔机三台,QTZ63 塔机最大回转半径为 50m,最大吊重 4T,预埋螺栓固定式最大起升高度 35m.该工程塔机安装高度不超过 35m。塔机安装位置:详见施工现场平面布置图,塔机安装采纳固定式.塔机额定电压 380V,采纳三相五线制供电。四. 塔机安装由具备塔机安装资质的贵州省冶金建设公司进行)。4.1 安装前的准备工作1)由塔机专业安装队会同项目物资设备部门、技术质量部门及项目部负责人查看现场,提出安全措施,制定塔机安装方案。2 )进行塔机基础的施工。3)由塔机专业安装队组织安装小组全体作业人员进行特种作业安全技术交底,熟悉塔机安装方案及安全要求,根据《塔式起重机使用说明书》上的安装部件的重量,配齐并检查安装塔机所需的钢丝绳及吊具、吊索.塔吊安装拆卸施工方案陕西华运建筑工程项目部4 )由项目部负责配合,按《塔式起重机使用说明书》基础部分的要求,把预先加工好的预埋螺栓套在做好的木模上,并用螺栓固定,调平木模上平面的水平度,在 1/5 范围内预埋螺栓的下端固定在基础钢筋上,然后用混凝土浇筑...
