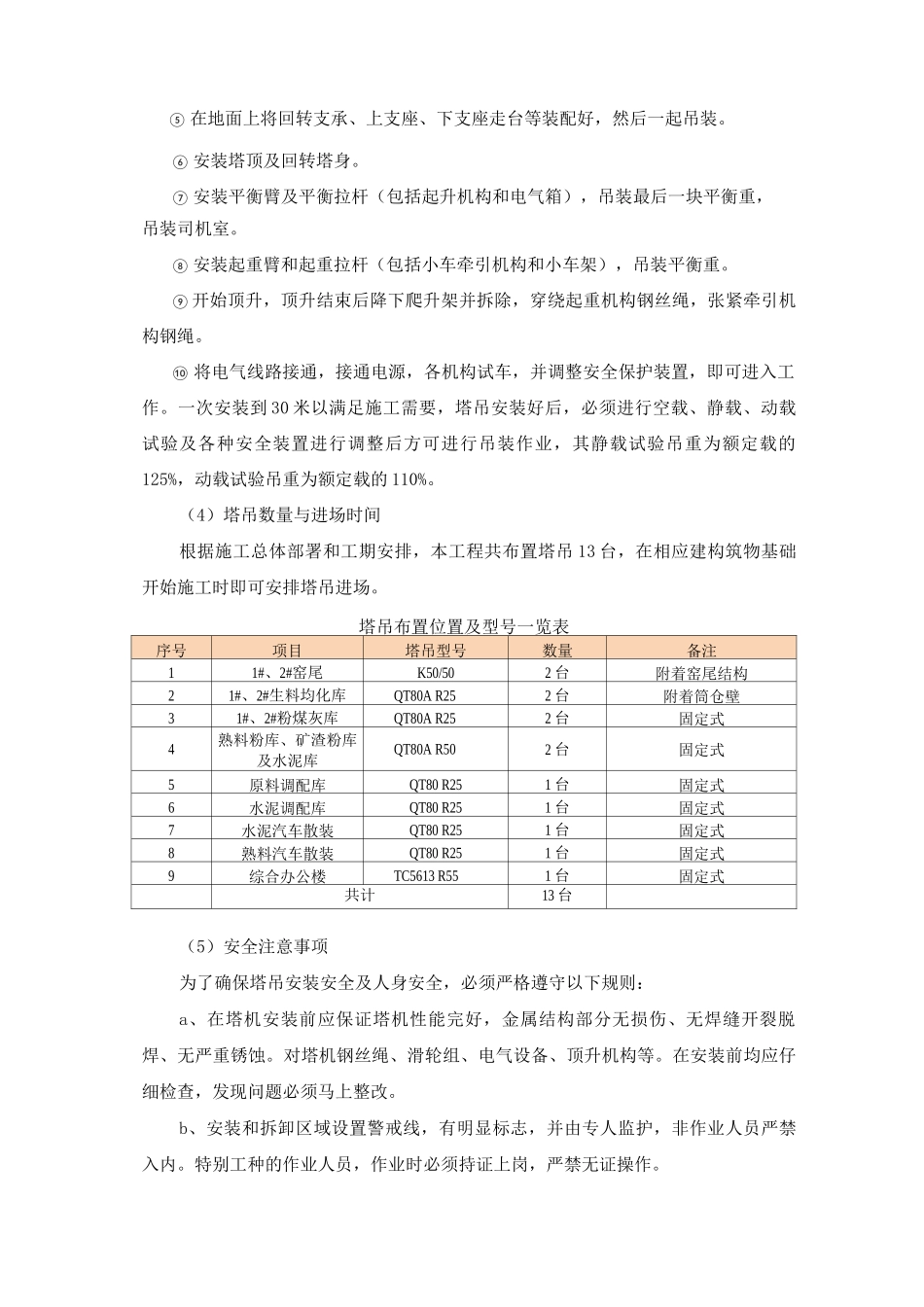

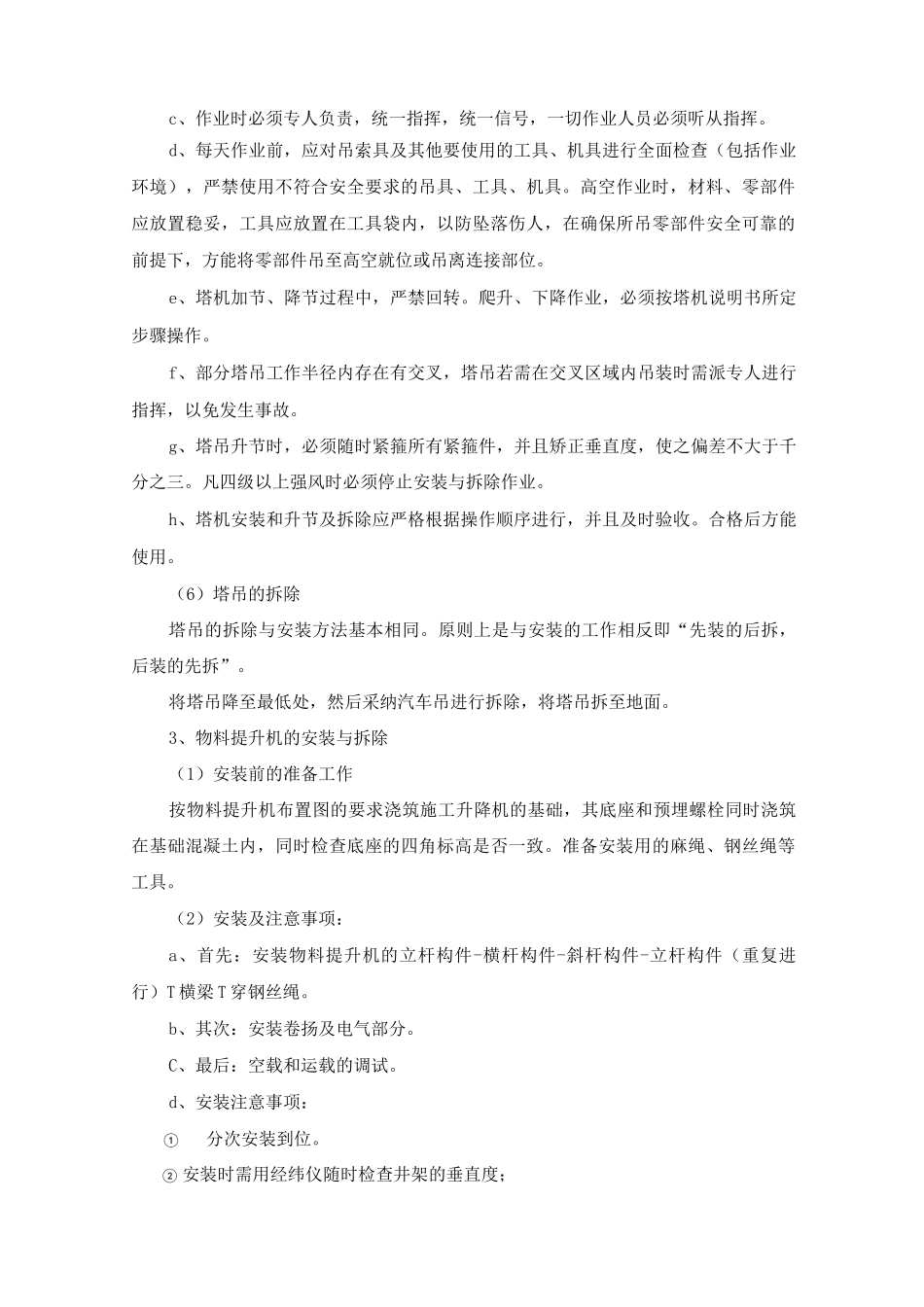

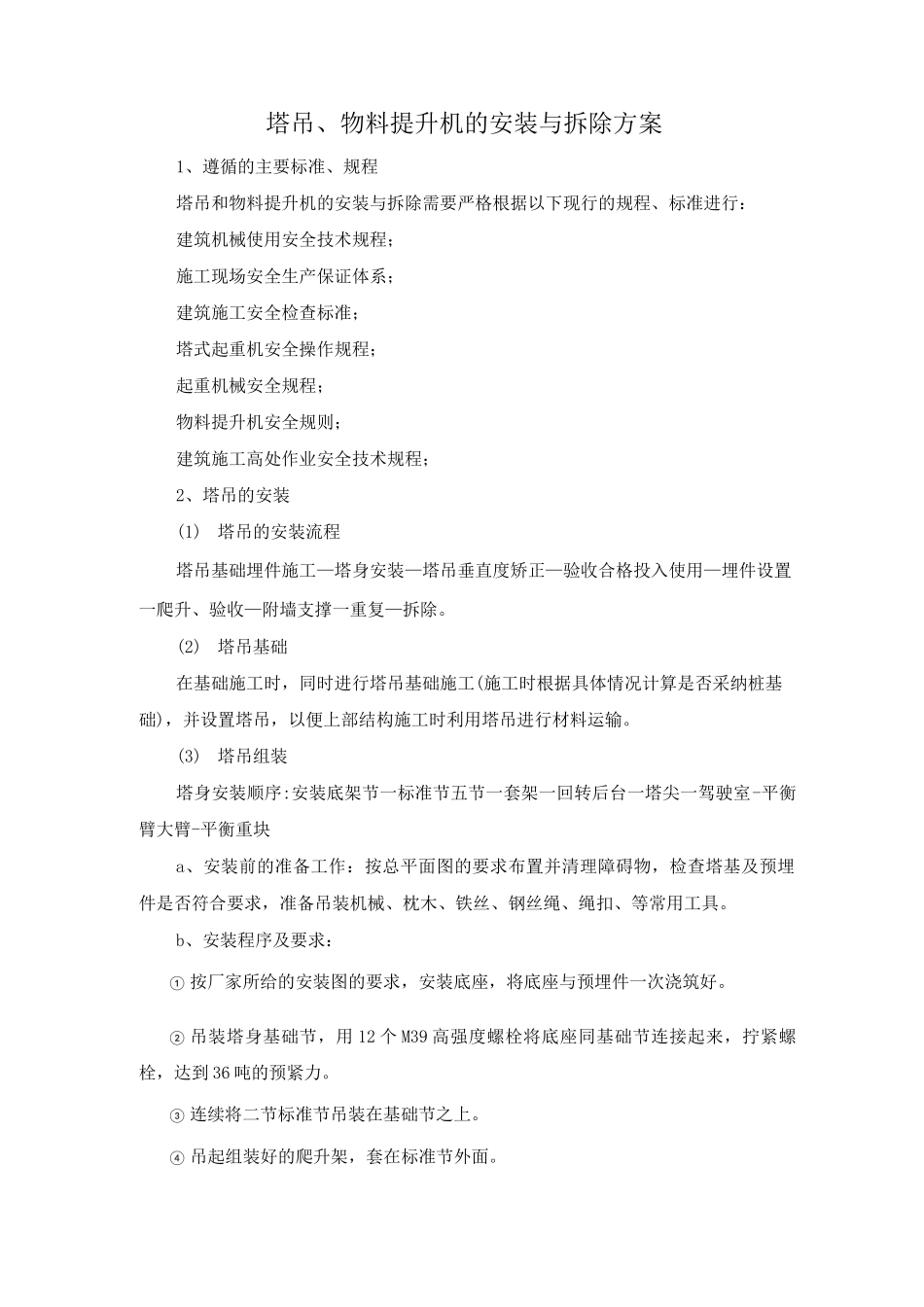

塔吊、物料提升机的安装与拆除方案1、遵循的主要标准、规程塔吊和物料提升机的安装与拆除需要严格根据以下现行的规程、标准进行:建筑机械使用安全技术规程;施工现场安全生产保证体系;建筑施工安全检查标准;塔式起重机安全操作规程;起重机械安全规程;物料提升机安全规则;建筑施工高处作业安全技术规程;2、塔吊的安装(1)塔吊的安装流程塔吊基础埋件施工—塔身安装—塔吊垂直度矫正—验收合格投入使用—埋件设置一爬升、验收—附墙支撑一重复—拆除。(2)塔吊基础在基础施工时,同时进行塔吊基础施工(施工时根据具体情况计算是否采纳桩基础),并设置塔吊,以便上部结构施工时利用塔吊进行材料运输。(3)塔吊组装塔身安装顺序:安装底架节一标准节五节一套架一回转后台一塔尖一驾驶室-平衡臂大臂-平衡重块a、安装前的准备工作:按总平面图的要求布置并清理障碍物,检查塔基及预埋件是否符合要求,准备吊装机械、枕木、铁丝、钢丝绳、绳扣、等常用工具。b、安装程序及要求:① 按厂家所给的安装图的要求,安装底座,将底座与预埋件一次浇筑好。② 吊装塔身基础节,用 12 个 M39 高强度螺栓将底座同基础节连接起来,拧紧螺栓,达到 36 吨的预紧力。③ 连续将二节标准节吊装在基础节之上。④ 吊起组装好的爬升架,套在标准节外面。⑤ 在地面上将回转支承、上支座、下支座走台等装配好,然后一起吊装。⑥ 安装塔顶及回转塔身。⑦ 安装平衡臂及平衡拉杆(包括起升机构和电气箱),吊装最后一块平衡重,吊装司机室。⑧ 安装起重臂和起重拉杆(包括小车牵引机构和小车架),吊装平衡重。⑨开始顶升,顶升结束后降下爬升架并拆除,穿绕起重机构钢丝绳,张紧牵引机构钢绳。⑩ 将电气线路接通,接通电源,各机构试车,并调整安全保护装置,即可进入工作。一次安装到 30 米以满足施工需要,塔吊安装好后,必须进行空载、静载、动载试验及各种安全装置进行调整后方可进行吊装作业,其静载试验吊重为额定载的125%,动载试验吊重为额定载的 110%。(4)塔吊数量与进场时间根据施工总体部署和工期安排,本工程共布置塔吊 13 台,在相应建构筑物基础开始施工时即可安排塔吊进场。塔吊布置位置及型号一览表序号项目塔吊型号数量备注11#、2#窑尾K50/502 台附着窑尾结构21#、2#生料均化库QT80A R252 台附着筒仓壁31#、2#粉煤灰库QT80A R252 台固定式4熟料粉库、矿渣粉库及水泥库QT80A R502 台固定式5原料调配库QT80 R251 台固定式6水泥...
