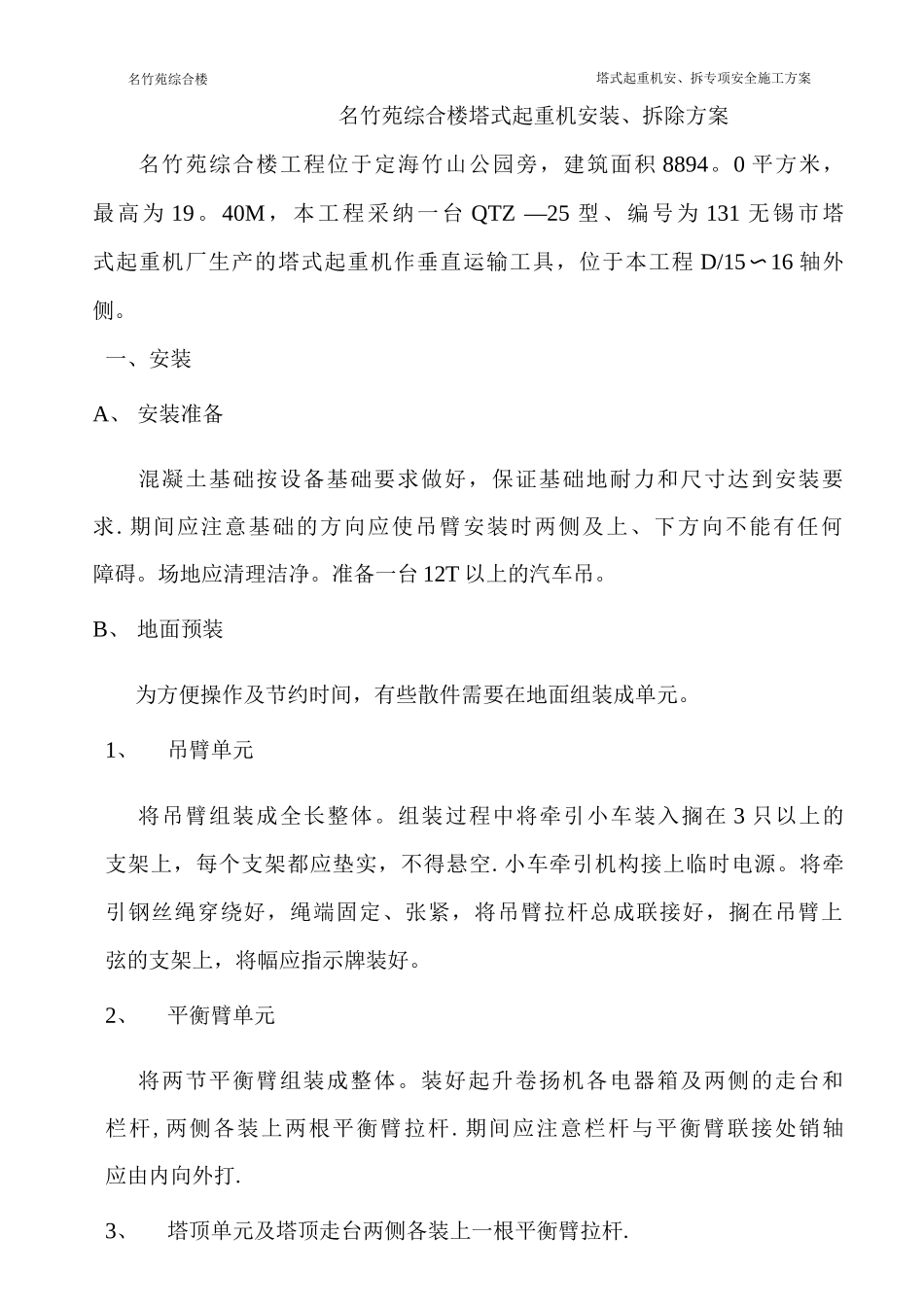

塔式起重机安、拆专项安全施工方案名竹苑综合楼塔式起重机安装、拆除方案名竹苑综合楼工程位于定海竹山公园旁,建筑面积 8894
0 平方米,最高为 19
40M,本工程采纳一台 QTZ —25 型、编号为 131 无锡市塔式起重机厂生产的塔式起重机作垂直运输工具,位于本工程 D/15〜16 轴外侧
一、安装A、 安装准备混凝土基础按设备基础要求做好,保证基础地耐力和尺寸达到安装要求
期间应注意基础的方向应使吊臂安装时两侧及上、下方向不能有任何障碍
场地应清理洁净
准备一台 12T 以上的汽车吊
B、 地面预装为方便操作及节约时间,有些散件需要在地面组装成单元
1、吊臂单元将吊臂组装成全长整体
组装过程中将牵引小车装入搁在 3 只以上的支架上,每个支架都应垫实,不得悬空
小车牵引机构接上临时电源
将牵引钢丝绳穿绕好,绳端固定、张紧,将吊臂拉杆总成联接好,搁在吊臂上弦的支架上,将幅应指示牌装好
2、平衡臂单元将两节平衡臂组装成整体
装好起升卷扬机各电器箱及两侧的走台和栏杆,两侧各装上两根平衡臂拉杆
期间应注意栏杆与平衡臂联接处销轴应由内向外打
3、塔顶单元及塔顶走台两侧各装上一根平衡臂拉杆

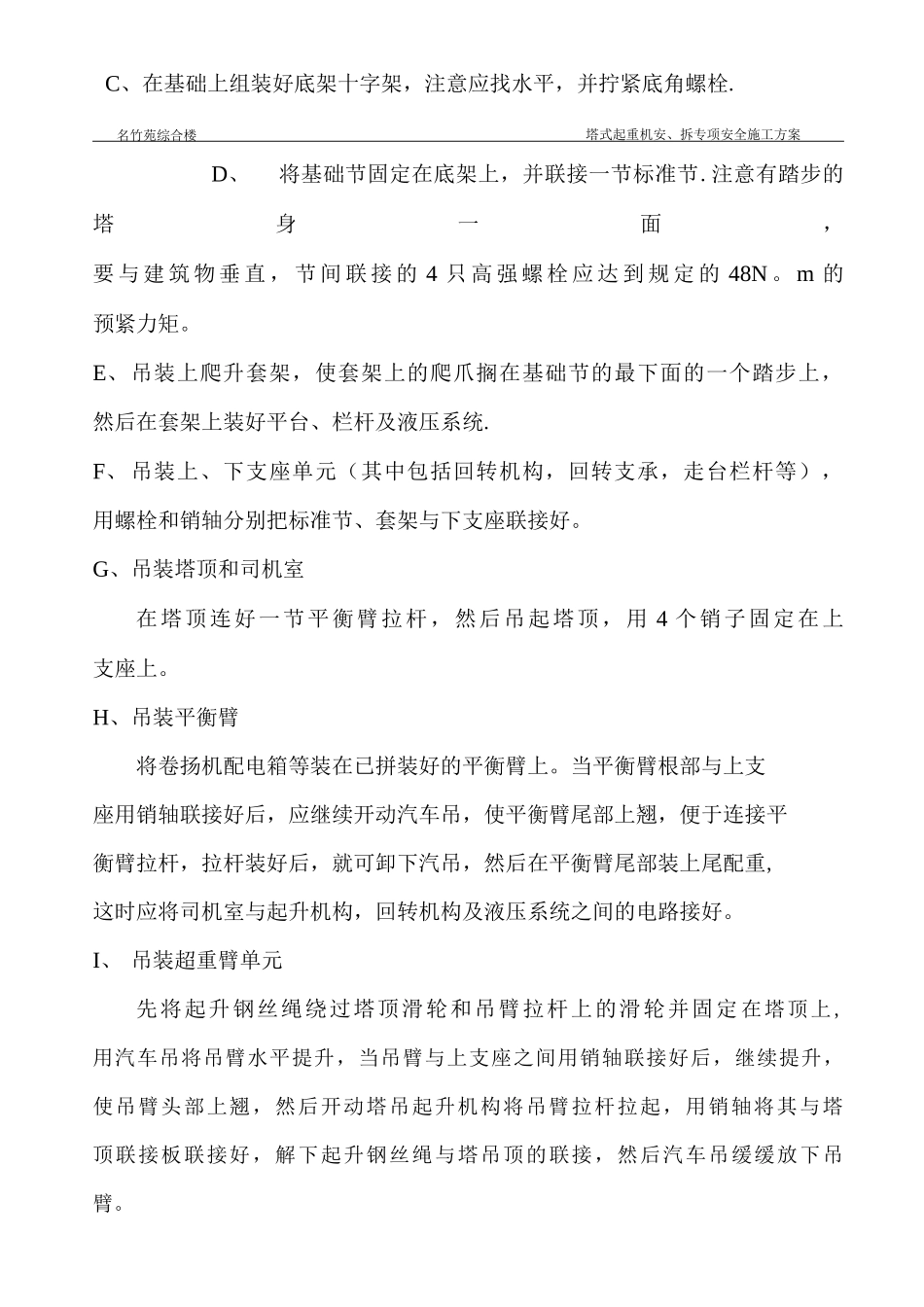

名竹苑综合楼C、在基础上组装好底架十字架,注意应找水平,并拧紧底角螺栓
塔式起重机安、拆专项安全施工方案D、将基础节固定在底架上,并联接一节标准节
注意有踏步的塔身一面,要 与 建 筑 物 垂 直 , 节 间 联 接 的 4 只 高 强 螺 栓 应 达 到 规 定 的 48N
m 的预紧力矩
E、吊装上爬升套架,使套架上的爬爪搁在基础节的最下面的一个踏步上,然后在套架上装好平台、栏杆及液压系统
F、 吊装上、下支座单元(其中包括回转机构,回转支承,走台栏杆等),用螺栓和销轴分别把标准节、套架与下支座联接好

G、吊装塔顶和司机室在塔顶连好一节平衡臂拉杆,然后吊起塔顶,用 4 个销子固定在上支座
