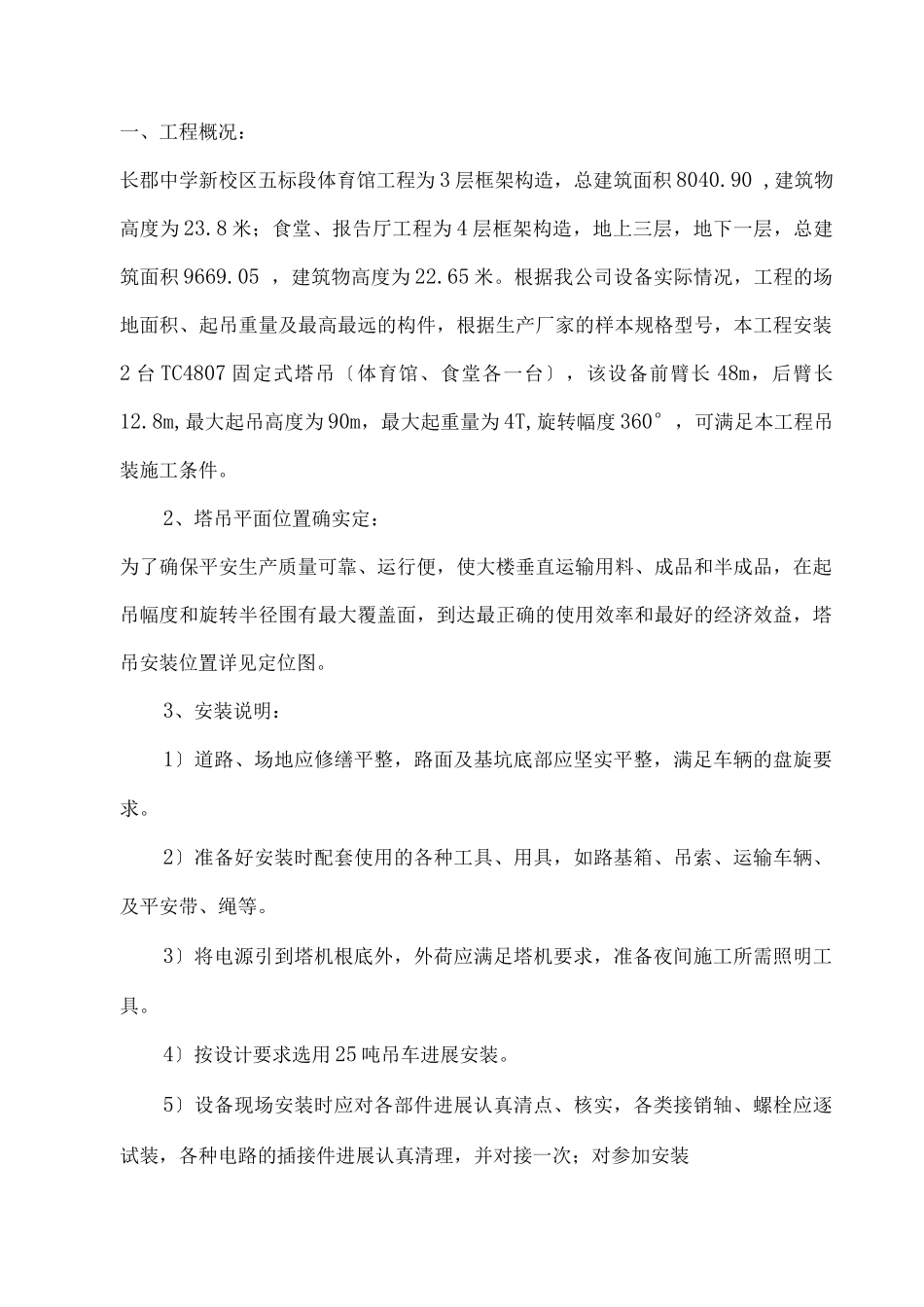

一、工程概况:长郡中学新校区五标段体育馆工程为 3 层框架构造,总建筑面积 8040
90 ,建筑物高度为 23
8 米;食堂、报告厅工程为 4 层框架构造,地上三层,地下一层,总建筑面积 9669
05 ,建筑物高度为 22
根据我公司设备实际情况,工程的场地面积、起吊重量及最高最远的构件,根据生产厂家的样本规格型号,本工程安装2 台 TC4807 固定式塔吊〔体育馆、食堂各一台〕,该设备前臂长 48m,后臂长12
8m,最大起吊高度为 90m,最大起重量为 4T,旋转幅度 360°,可满足本工程吊装施工条件
2、塔吊平面位置确实定:为了确保平安生产质量可靠、运行便,使大楼垂直运输用料、成品和半成品,在起吊幅度和旋转半径围有最大覆盖面,到达最正确的使用效率和最好的经济效益,塔吊安装位置详见定位图
3、安装说明:1〕道路、场地应修缮平整,路面及基坑底部应坚实平整,满足车辆的盘旋要求
2〕准备好安装时配套使用的各种工具、用具,如路基箱、吊索、运输车辆、及平安带、绳等
3〕将电源引到塔机根底外,外荷应满足塔机要求,准备夜间施工所需照明工具
4〕按设计要求选用 25 吨吊车进展安装
5〕设备现场安装时应对各部件进展认真清点、核实,各类接销轴、螺栓应逐试装,各种电路的插接件进展认真清理,并对接一次;对参加安装的施工人员进展平安技术交底,根据现场情况着重介绍,以保障塔机的顺利安装

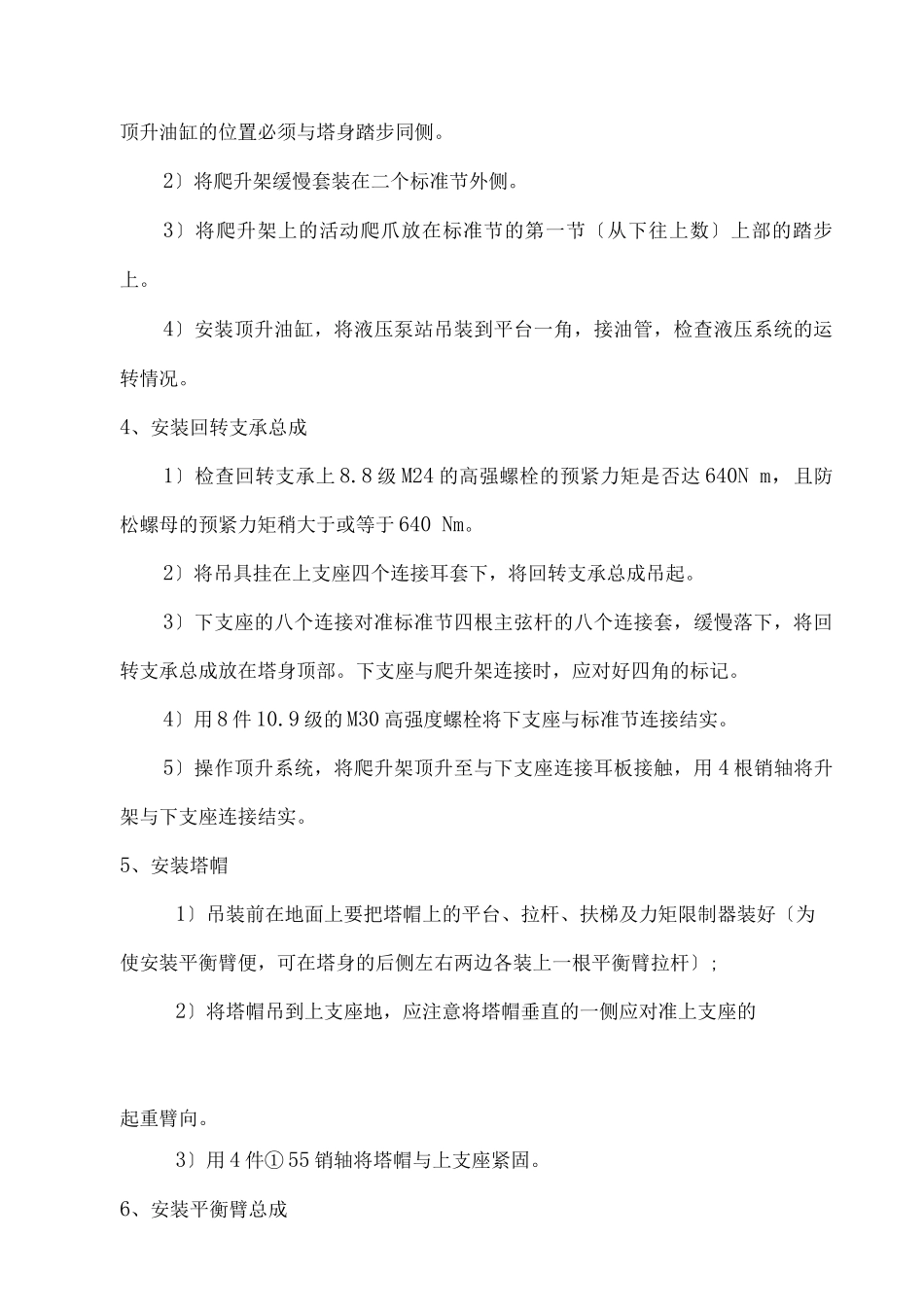

二、塔吊根底:塔吊的根底要平安可靠,砼外表应校水平,平面度误差小于 1 / 5
详见塔吊根底施工图
三、塔机组装1、塔机组装必须与固定根底的混凝土强度到达设计值的 70%以上后才能进展
塔机组装顺序为:1〕安装标准节;2〕吊装爬升架;3〕安装回转支承总成;4〕安装塔帽总成;5〕安装平衡臂总成;6〕安装平衡臂拉杆;7〕吊装一块 2

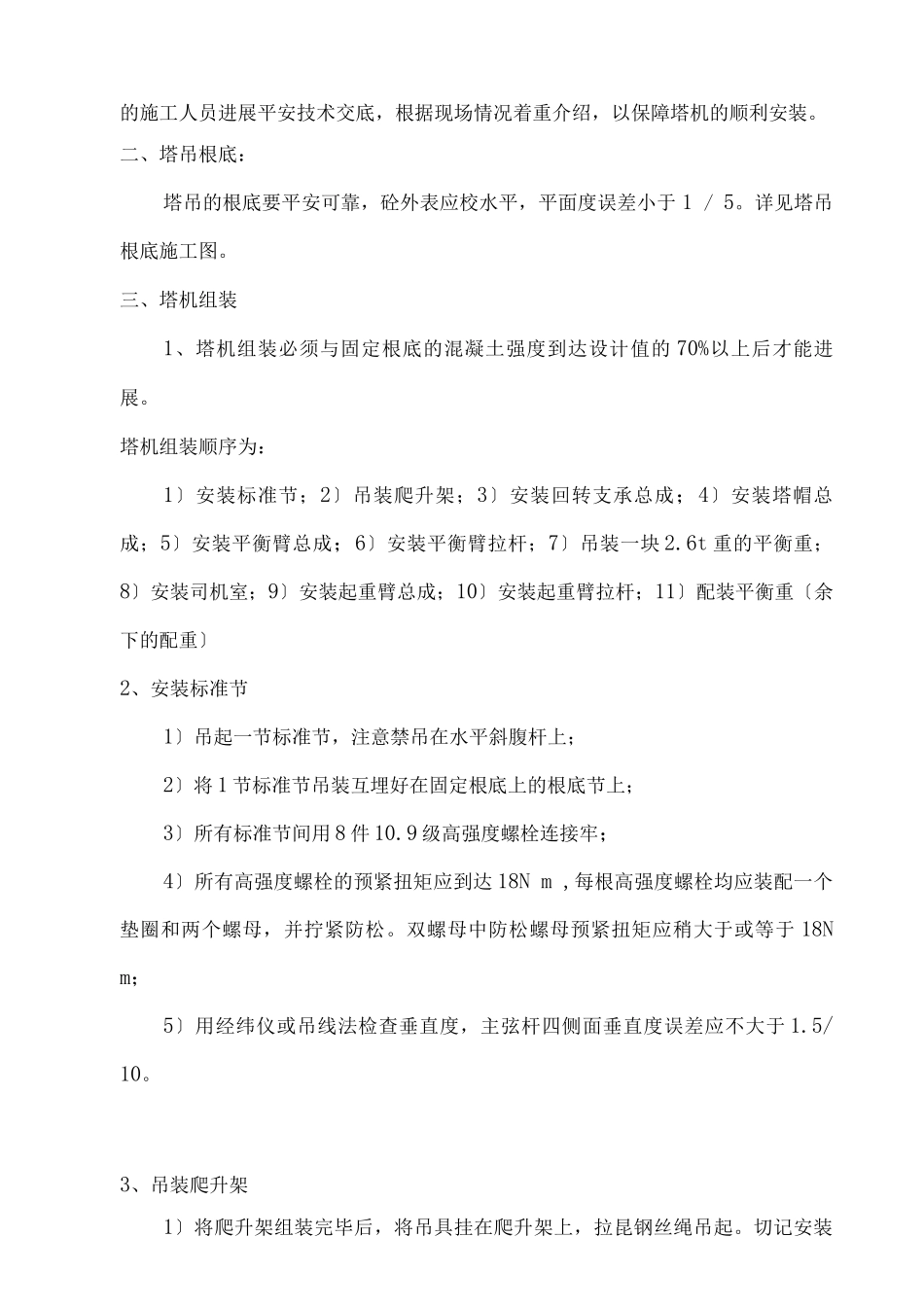

6t 重的平衡重;8〕安装司机室;9〕安装起重臂总成;10〕安装起重
