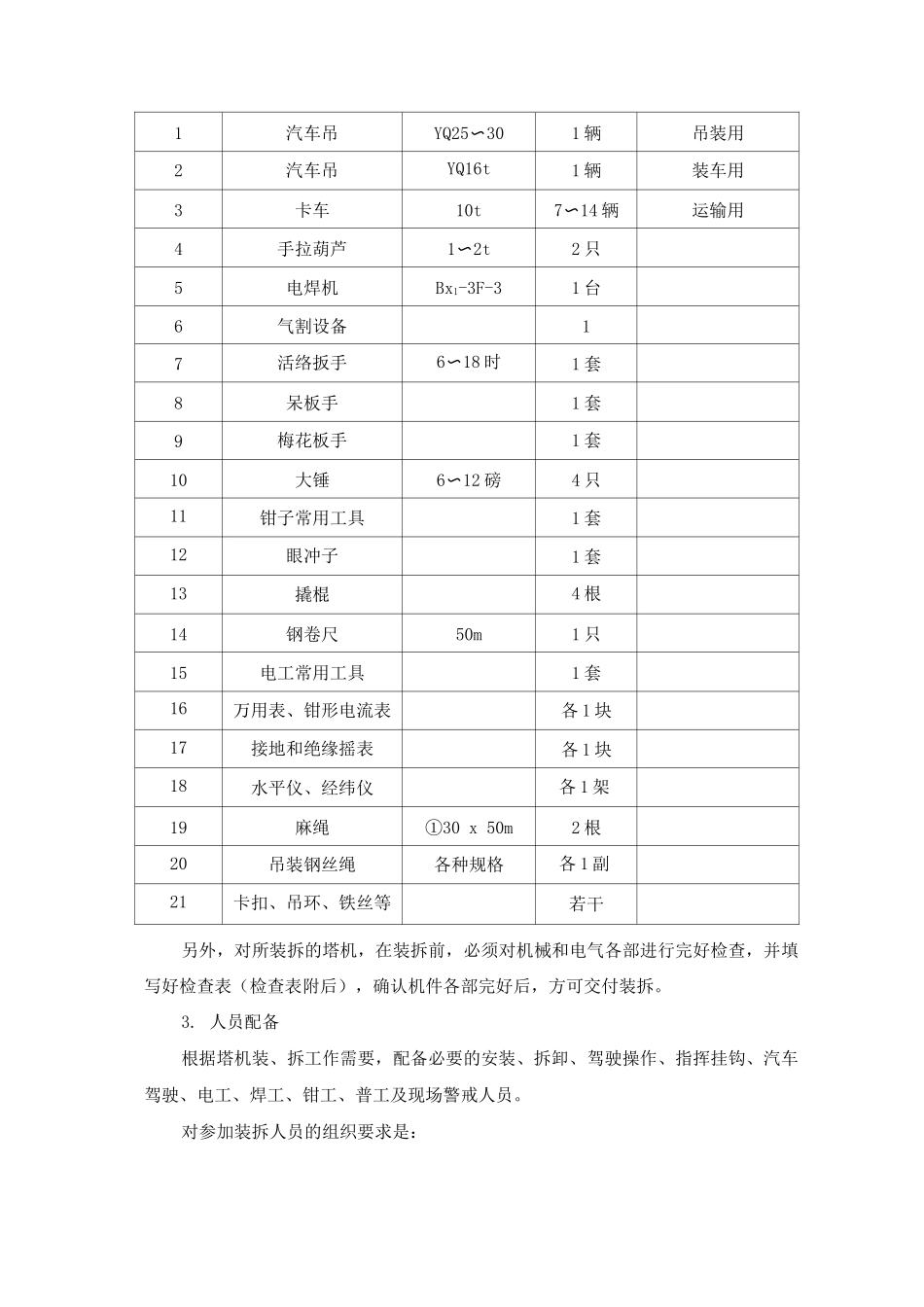

塔吊装拆方案一、塔机选择本工程根据工程需要并结合我公司大型设备现状,特别是为了加快施工进度,决定选用 QTZ-80B 塔式起重机 1 台。二、塔吊布置位置根据现场拟建建筑物位置与房屋高度,结合本塔机工作范围,起吊高度与最大重量,来确定塔机布置位置。确定位置时,已考虑了解塔机基础与围护结构之间的关系,避开相碰。本工程共布置 1 台塔吊,布置位置详见施工总平面布置图。三、塔吊基础设计与施工为确保塔吊使用安全,本工程采纳桩基础。塔吊基础按设计图施工,砼浇灌后做好养护。必须保证砼强度达到>C15 之后方可开始塔机安装作业。基础浇灌时和完成后,必须进行检查和验收,同时做好隐蔽工程资料记录。四、安装和拆卸前准备工作1. 技术准备编制塔机装拆施工方案。组织有关技术人员及安装人员了解工程概况,作业要求,塔机参数,现场情况等,掌握所制定的施工方案及装拆的安全措施,并对方案反复推敲、完善,尽量做到万无一失,确认完善后,送公司技术负责人审批。施工方案由现场安装队的施工员组织现场有关技术、质检人员,装拆负责人以及使用单位有关人员共同参加制定,施工员执笔,并由公司塔机装拆技术和质量安全负责人审核签字。组织所有装拆人员学习,了解审批通过的方案,加深印象,心中有数,以便在工作中严格按方案实施,掌握国家有关塔机的操作规程和法律规范,以及公司制定的安全技术操作规程,做到有章可循,避开违章作业,盲目施工。对现场安装的各级、各工种人员进行安全技术交底。2. 机具配备根据塔机数据及现场情况,所需机具如下表:序号机具名称型号规格数量备注第一节1汽车吊YQ25〜301 辆吊装用2汽车吊YQ16t1 辆装车用3卡车10t7〜14 辆运输用4手拉葫芦1〜2t2 只5电焊机Bx1-3F-31 台6气割设备17活络扳手6〜18 时1 套8呆板手1 套9梅花板手1 套10大锤6〜12 磅4 只11钳子常用工具1 套12眼冲子1 套13撬棍4 根14钢卷尺50m1 只15电工常用工具1 套16万用表、钳形电流表各 1 块17接地和绝缘摇表各 1 块18水平仪、经纬仪各 1 架19麻绳①30 x 50m2 根20吊装钢丝绳各种规格各 1 副21卡扣、吊环、铁丝等若干另外,对所装拆的塔机,在装拆前,必须对机械和电气各部进行完好检查,并填写好检查表(检查表附后),确认机件各部完好后,方可交付装拆。3. 人员配备根据塔机装、拆工作需要,配备必要的安装、拆卸、驾驶操作、指挥挂钩、汽车驾驶、电工、焊工、钳工、普工及现场警戒人员。对参加装拆人...
