技术、质量交底记录C2-03工程名称中汇城御园 29#楼编号交底项目墙体砌筑植筋工程交底日期交底内容主体砌筑墙体植筋文字说明或附图:一、施工准备(一)作业条件1、熟悉施工图纸与法律规范标准,确定施工顺序、人员组织与安排
2、所施工楼层得轴线、墙边线、门窗洞口线与标高得测量放线工作已完成,并经验收符合要求
3、所施工楼层得墙体线放线工作已完成,并经验收符合要求
(二)材料准备 1、植筋胶:所用材料有出厂合格证、进场复试报告
2、其它材料:拉结筋、构造柱钢筋、圈梁钢筋、压顶钢筋
(三)工具准备 电锤、吹风机、灌注器(或注射器)、梯子(四)作业人员工人上岗前必须进行安全、技能培训
二、施工进度要求按施工进度,保证不影响后续得砌筑施工
三、施工工艺(一)工艺流程植筋工艺流程:弹线→钻孔→吹孔→植筋胶植筋→拉拔试验
弹线:植筋前先由瓦工根据楼层高度进行排砖
确定第一道植筋位置,然后按500~600mm 高一道弹出植筋高度线,有圈、过梁得预留出圈过梁位置
确保拉接筋位置不大于 600mm
钻孔:使用手持电锤在弹线位置打孔

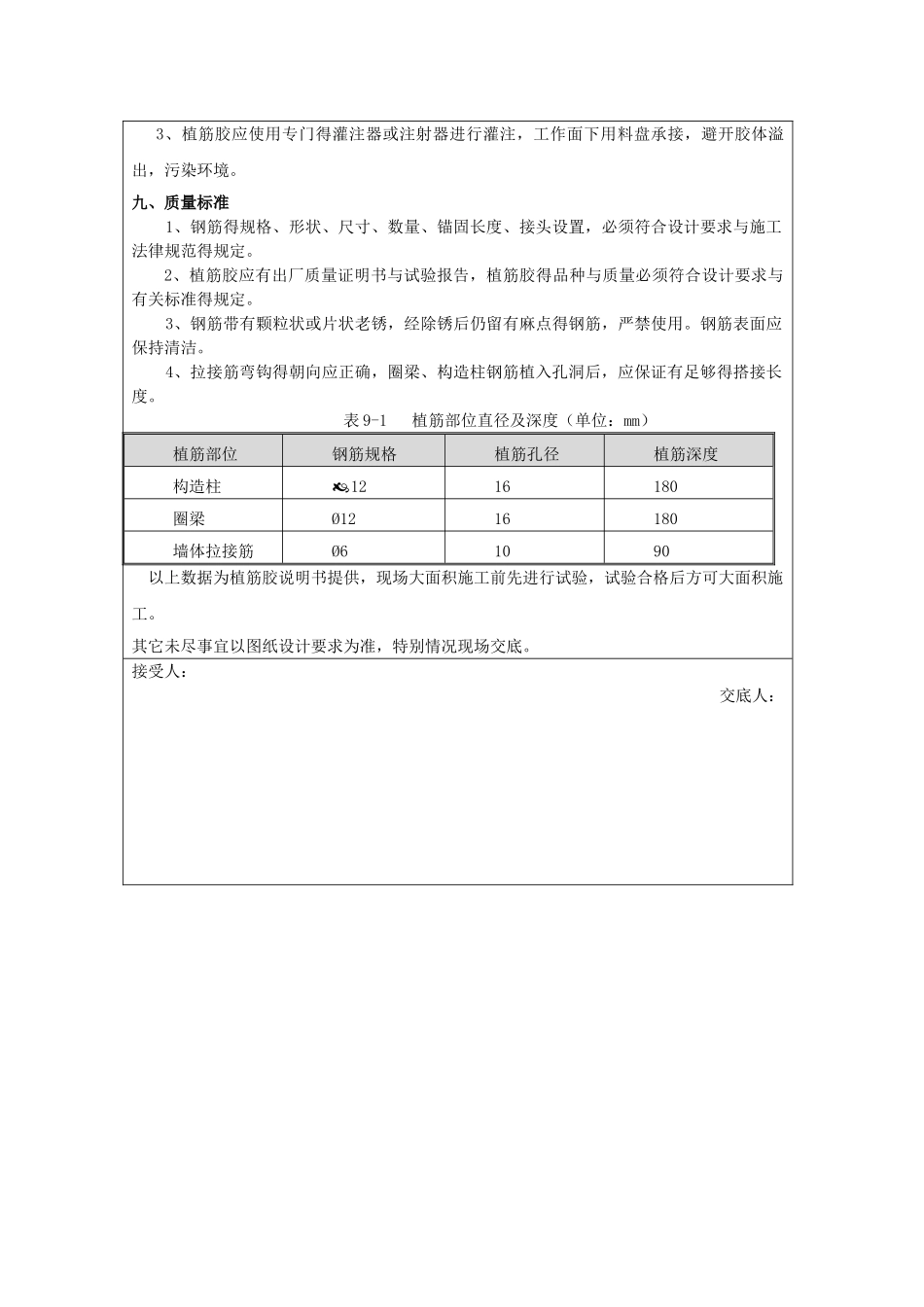

钻孔深度及孔径见 表 9-1,位置偏差不大于3mm
吹孔:用手持式电吹风将孔内灰尘吹净,吹孔完成后验孔,验孔合格方可进行下道工序
植筋:先将植筋胶按说明书拌制好,然后用注胶枪将胶注入孔内,填满孔约 1/3
插入钢筋后植筋胶将整个孔充满
将钢筋弯钩方向调整到位
拉拔试验:植筋胶强度到期后,墙体砌筑前应按规定对植筋进行拉拔试验

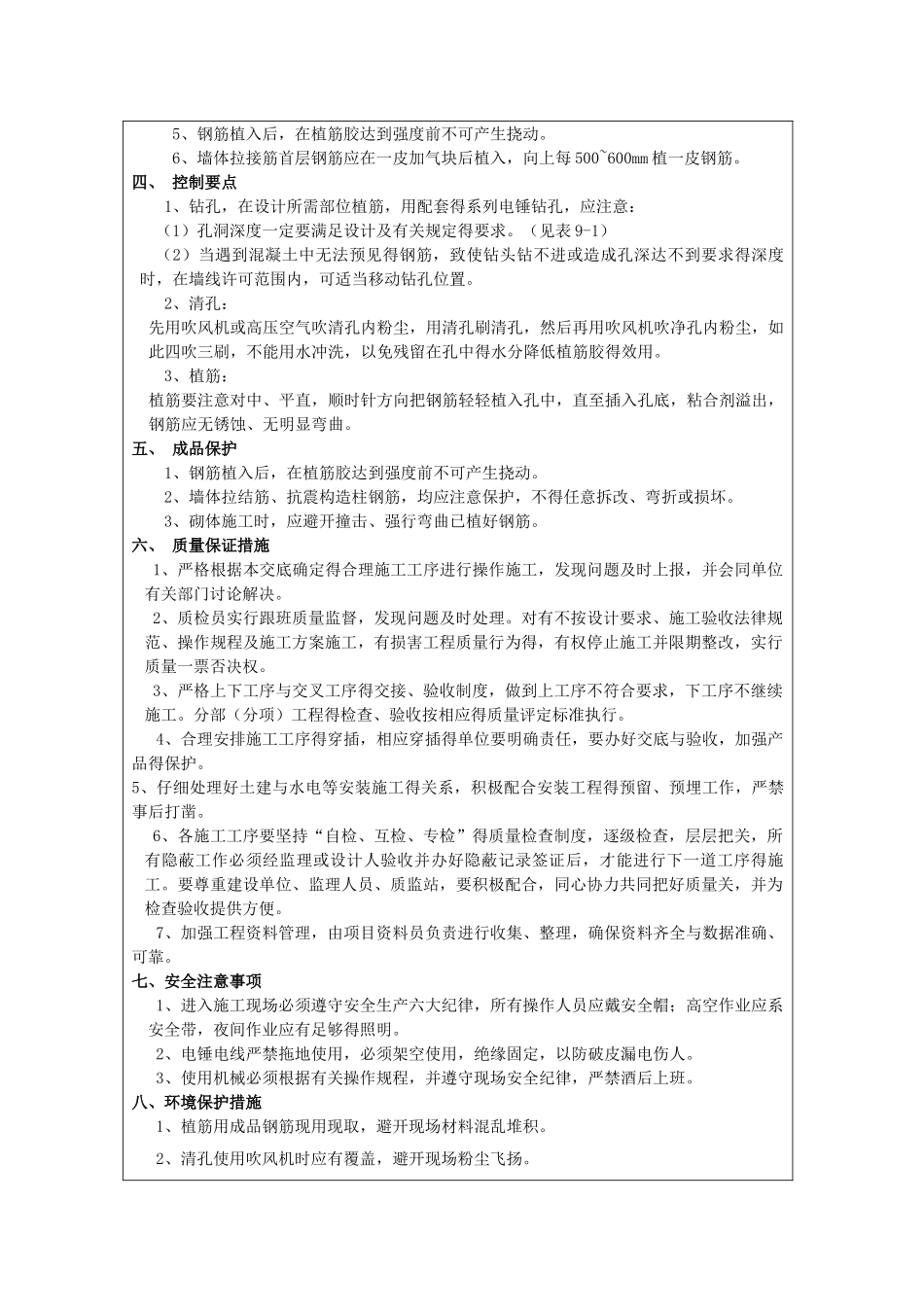

(二)施工要点 1、墙体弹线要准确,与图纸相符,并经验收符合要求
2、电锤钻孔深度要符合要求,不得钻孔太浅或击穿楼板
3、钻孔完毕后,要用吹风机将孔内粉末清理洁净,切不可有残留粉末
4、孔洞清理完毕后,先将植筋胶灌入孔内约 1/3,再将钢筋端部涂满植筋胶,然后植入孔内
5、钢筋植入后,在植筋胶达到强度前不可产生挠动
6、墙体拉接筋首层钢筋应
