墙体破除施工方案1、主要破除的工程量含既有 5 号线宋家庄车站西北出入、东北出入以及北侧墙体(120 米),既有 5#线宋家庄车站北侧围护桩及桩顶冠梁

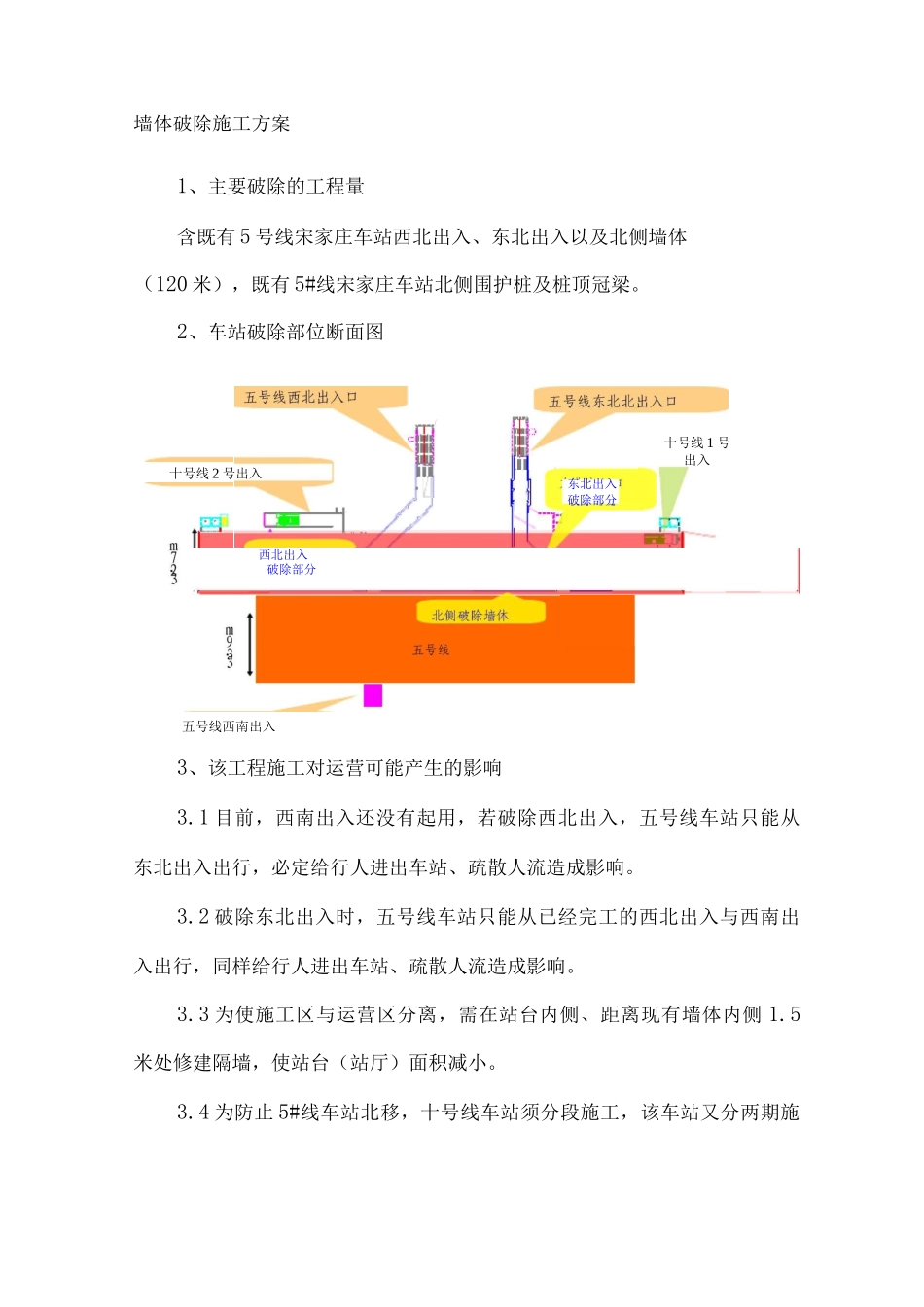

2、车站破除部位断面图3、该工程施工对运营可能产生的影响3
1 目前,西南出入还没有起用,若破除西北出入,五号线车站只能从东北出入出行,必定给行人进出车站、疏散人流造成影响
2 破除东北出入时,五号线车站只能从已经完工的西北出入与西南出入出行,同样给行人进出车站、疏散人流造成影响
3 为使施工区与运营区分离,需在站台内侧、距离现有墙体内侧 1
5米处修建隔墙,使站台(站厅)面积减小
4 为防止 5#线车站北移,十号线车站须分段施工,该车站又分两期施西北出入破除部分十号线 2 号出入十号线 1 号出入东北出入破除部分五号线西南出入工,北侧墙体须分段破除
5 十号线二期工程完工后,隔断墙才能拆除,使十号线车站与五号线车站连成整体,影响运营周期长
6 施工噪音、振动等影响
4、施工部署4
1 施工顺序5#线西北出入(入出)、东北出入(8 出)地下通道均穿越 10#线车站,10#线一期施工时,利用 5#线西南、东北出入进行疏散,封闭西北出入,破除其人防以南至 5#线车站站厅之间的地下通道,同时破除原 5#线车站施工时的围护桩
10#线二期施工时,利用 5#线西南、一期建成的西北出入进行疏散,破除 5#线东北出入人防以南至 5#线车站站厅之间的地下通道,同时破除原 5#线车站施工时的围护桩
最后拆除 5#线车站北侧墙体,与 5#线车站形成整体,形成 10#线与 5#线、亦庄线的自由换乘
2 客流组织启用五号线西南出入时间根据地铁运营相关规定,地铁车站须至少保证两个出入使用,29 年 6 月底前须启用五号线西南出入
封闭五号线西北出入时间宋家庄站一期施作时,需封闭西北出入,封闭时间从 29 年7 月底至 2025
