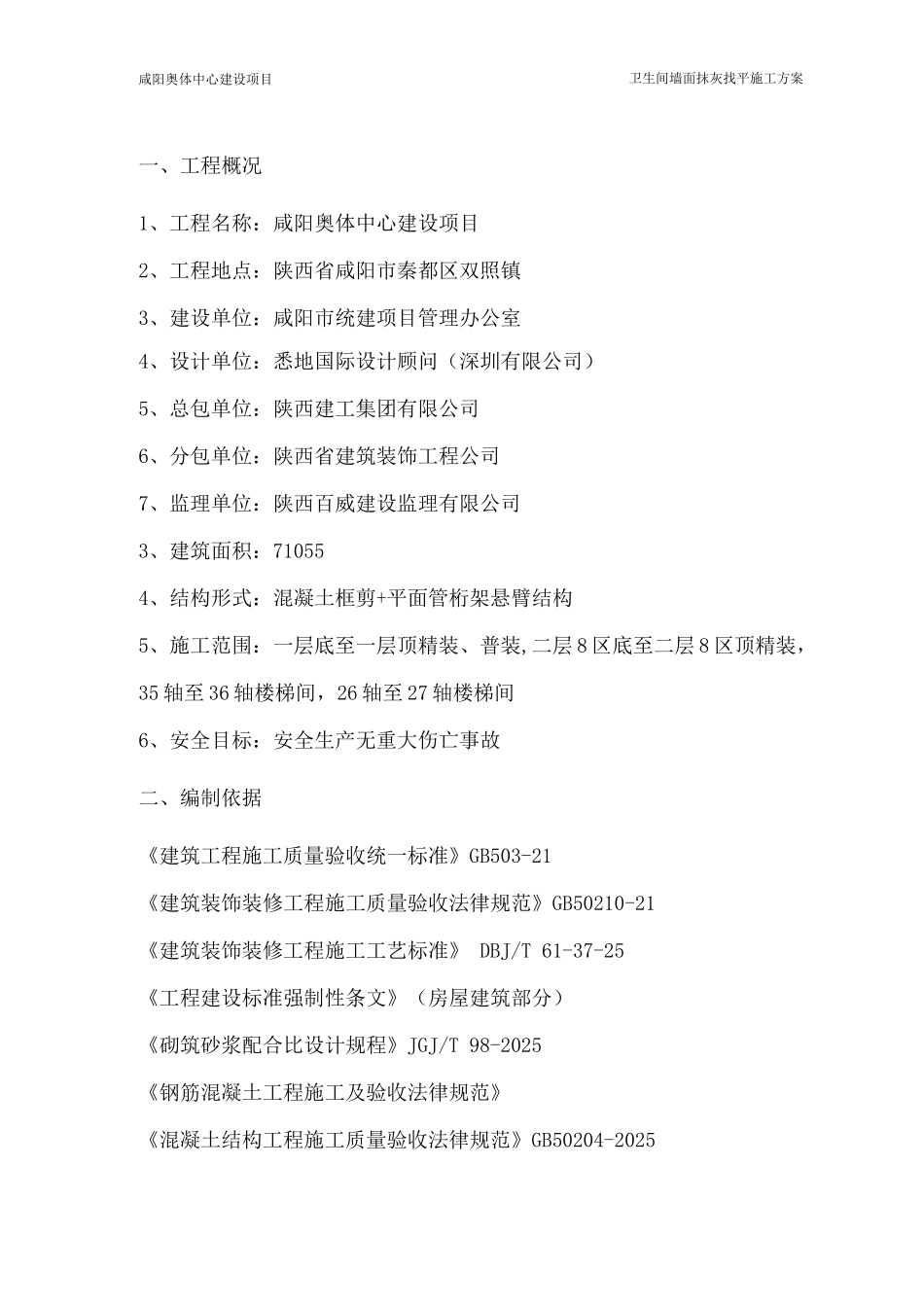

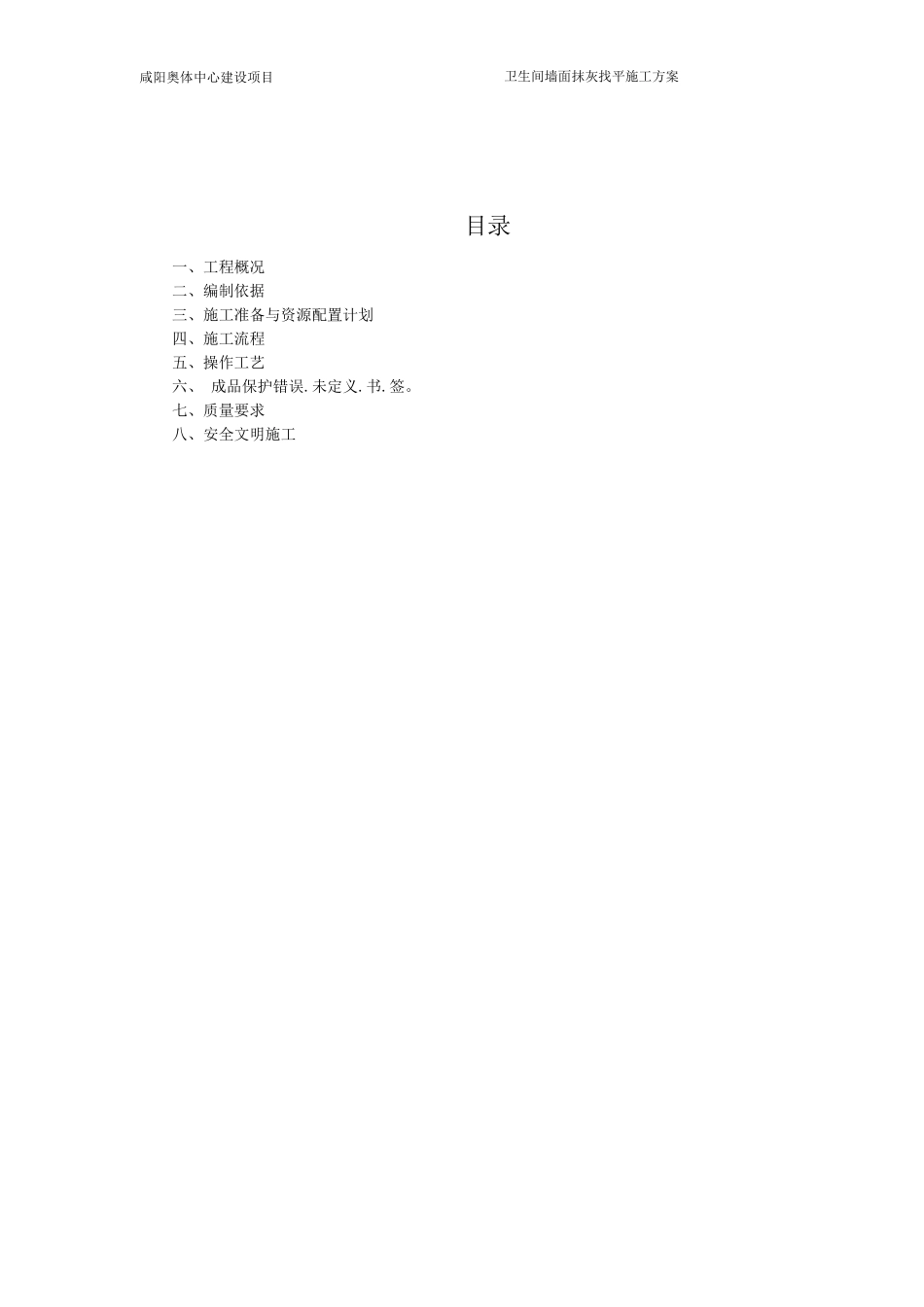

卫生间墙面抹灰找平施工方案咸阳奥体中心建设项目一层、二层 B 区卫生间墙面抹灰找平施工方案编制:审核:审批:0 陕西省建筑装饰工程公司咸阳奥体中心、建设项目二零一七年七月咸阳奥体中心建设项目卫生间墙面抹灰找平施工方案目录一、工程概况二、编制依据三、施工准备与资源配置计划四、施工流程五、操作工艺六、 成品保护错误.未定义.书.签。七、质量要求八、安全文明施工咸阳奥体中心建设项目卫生间墙面抹灰找平施工方案一、工程概况1、工程名称:咸阳奥体中心建设项目2、工程地点:陕西省咸阳市秦都区双照镇3、建设单位:咸阳市统建项目管理办公室4、设计单位:悉地国际设计顾问(深圳有限公司)5、总包单位:陕西建工集团有限公司6、分包单位:陕西省建筑装饰工程公司7、监理单位:陕西百威建设监理有限公司3、建筑面积:710554、结构形式:混凝土框剪+平面管桁架悬臂结构5、施工范围:一层底至一层顶精装、普装,二层 8 区底至二层 8 区顶精装,35 轴至 36 轴楼梯间,26 轴至 27 轴楼梯间6、安全目标:安全生产无重大伤亡事故二、编制依据《建筑工程施工质量验收统一标准》GB503-21《建筑装饰装修工程施工质量验收法律规范》GB50210-21《建筑装饰装修工程施工工艺标准》 DBJ/T 61-37-25《工程建设标准强制性条文》(房屋建筑部分)《砌筑砂浆配合比设计规程》JGJ/T 98-2025《钢筋混凝土工程施工及验收法律规范》《混凝土结构工程施工质量验收法律规范》GB50204-2025咸阳奥体中心建设项目业主提供资料:本建筑物设计说明及相关图纸现场实际情况:结合图纸对现场实际情况考察三、施工准备与资源配置计划(一)技术准备1、施工前仔细熟悉业主交底文件内容,确定具体施工部位、作业环境等,做好记录。2、编制切实可行的施工方案,写出书面技术交底.施工前向工长、作业班组进行详细的技术交底.3、施工前,掌握施工交底中涉及到结构安全的质量控制点,及影响水泥砂浆强度及与基层的粘接强度的控制要点4、材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。(二)机具准备序号机械、工具名称规格型号定额功率或容量数量性能工种备注1角磨机9523NB0.54kW5良好瓦工按 5〜10 人/班组计算2铝合金靠尺1.5m10良好瓦工按 5〜10 人/班组计算5锤12m5良好瓦工按 5〜10 人/班组计算9錾子25mm5良好瓦工按 5〜10 人/班组计算11铁锨10良好瓦工按 5〜10 人/班组计算12扫帚10良好瓦工按 5〜10 人/班组计算13灰铲10良好瓦...
