墙面裱糊工程施工方案及工艺方法

墙面裱糊工程施工方案及工艺方法_第1页
1/6
墙面裱糊工程施工方案及工艺方法_第2页
2/6
墙面裱糊工程施工方案及工艺方法_第3页
3/6

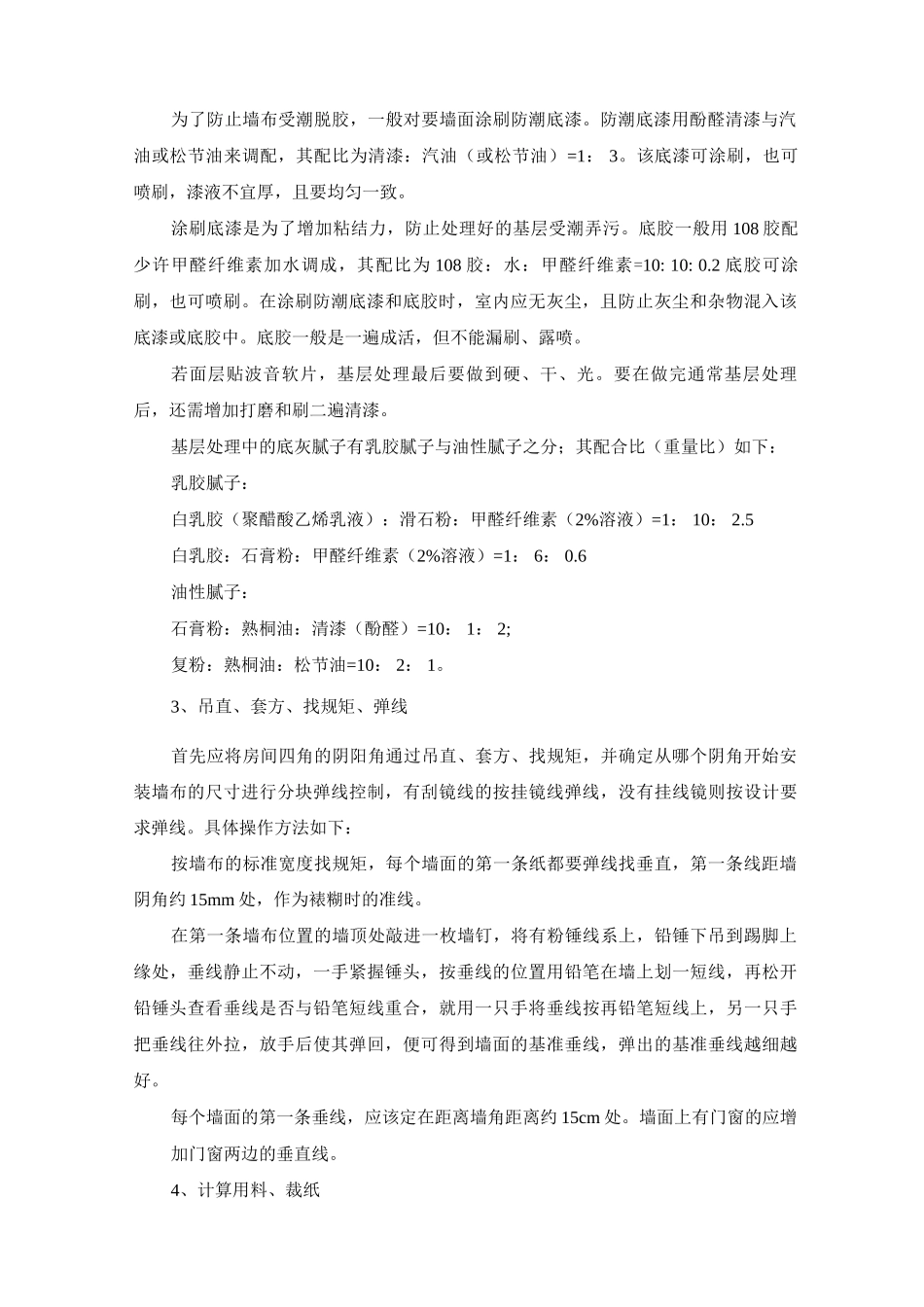

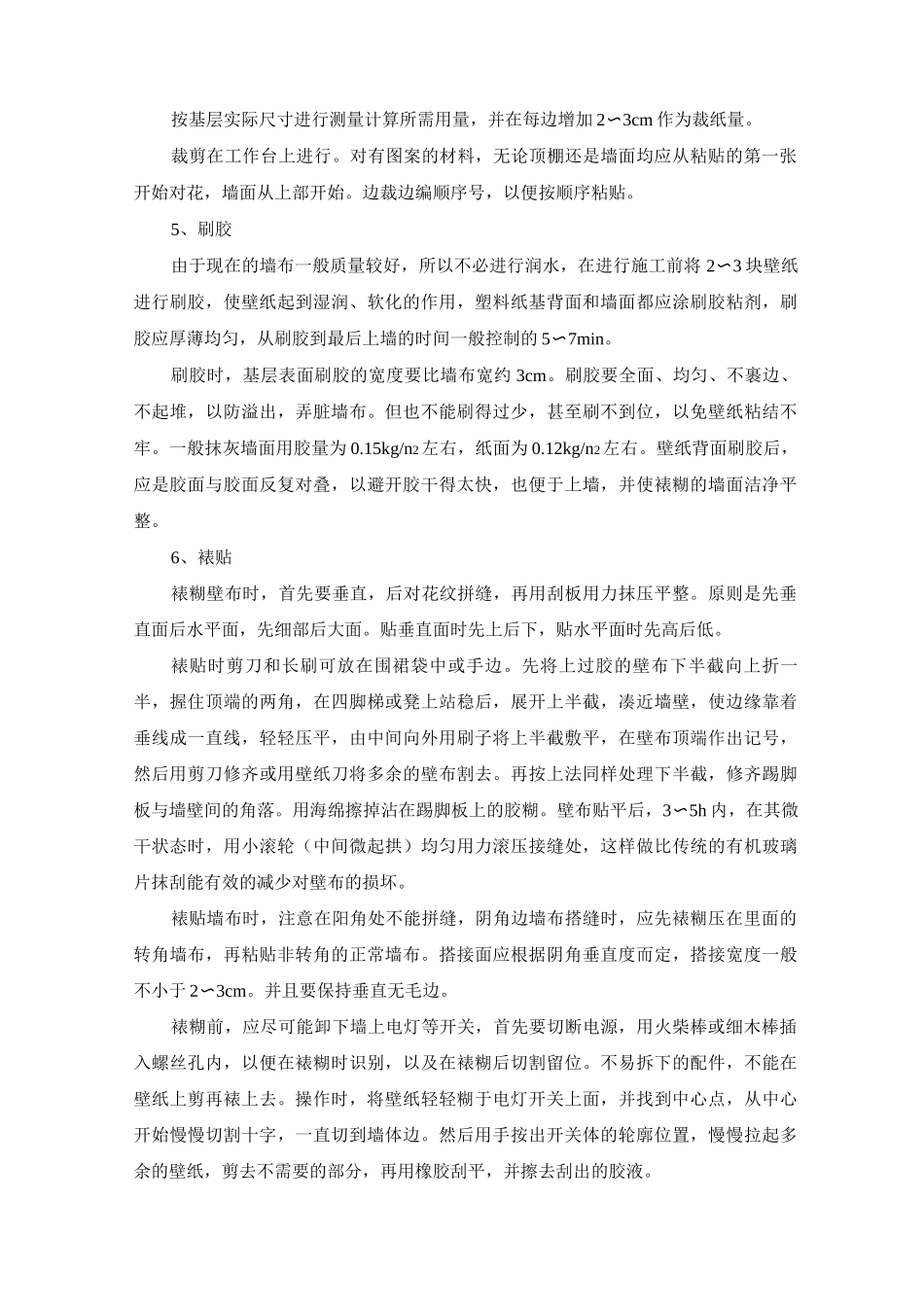

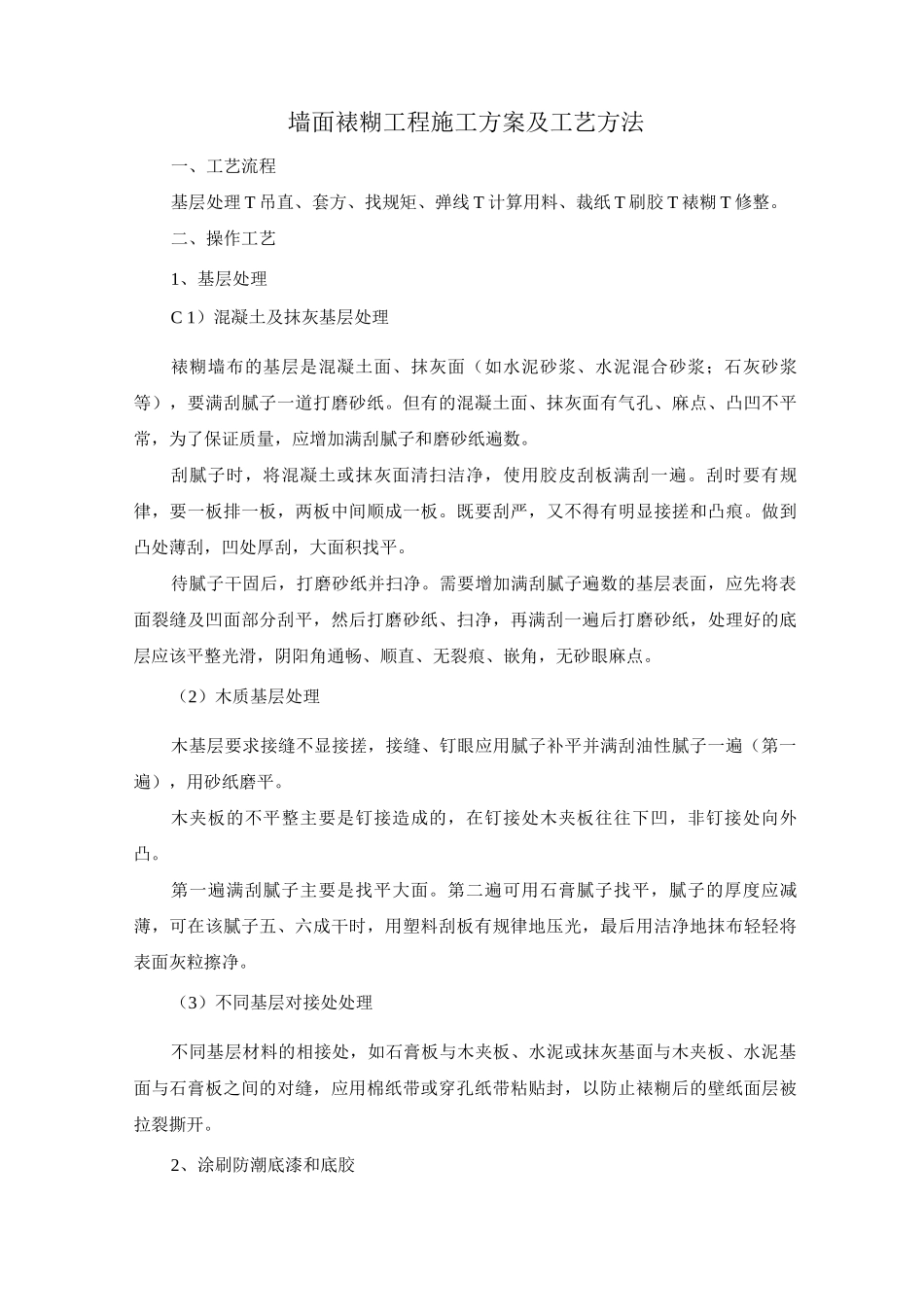

墙面裱糊工程施工方案及工艺方法一、工艺流程基层处理 T 吊直、套方、找规矩、弹线 T 计算用料、裁纸 T 刷胶 T 裱糊 T 修整。二、操作工艺1、基层处理C 1)混凝土及抹灰基层处理裱糊墙布的基层是混凝土面、抹灰面(如水泥砂浆、水泥混合砂浆;石灰砂浆等),要满刮腻子一道打磨砂纸。但有的混凝土面、抹灰面有气孔、麻点、凸凹不平常,为了保证质量,应增加满刮腻子和磨砂纸遍数。刮腻子时,将混凝土或抹灰面清扫洁净,使用胶皮刮板满刮一遍。刮时要有规律,要一板排一板,两板中间顺成一板。既要刮严,又不得有明显接搓和凸痕。做到凸处薄刮,凹处厚刮,大面积找平。待腻子干固后,打磨砂纸并扫净。需要增加满刮腻子遍数的基层表面,应先将表面裂缝及凹面部分刮平,然后打磨砂纸、扫净,再满刮一遍后打磨砂纸,处理好的底层应该平整光滑,阴阳角通畅、顺直、无裂痕、嵌角,无砂眼麻点。(2)木质基层处理木基层要求接缝不显接搓,接缝、钉眼应用腻子补平并满刮油性腻子一遍(第一遍),用砂纸磨平。木夹板的不平整主要是钉接造成的,在钉接处木夹板往往下凹,非钉接处向外凸。第一遍满刮腻子主要是找平大面。第二遍可用石膏腻子找平,腻子的厚度应减薄,可在该腻子五、六成干时,用塑料刮板有规律地压光,最后用洁净地抹布轻轻将表面灰粒擦净。(3)不同基层对接处处理不同基层材料的相接处,如石膏板与木夹板、水泥或抹灰基面与木夹板、水泥基面与石膏板之间的对缝,应用棉纸带或穿孔纸带粘贴封,以防止裱糊后的壁纸面层被拉裂撕开。2、涂刷防潮底漆和底胶为了防止墙布受潮脱胶,一般对要墙面涂刷防潮底漆。防潮底漆用酚醛清漆与汽油或松节油来调配,其配比为清漆:汽油(或松节油)=1: 3。该底漆可涂刷,也可喷刷,漆液不宜厚,且要均匀一致。涂刷底漆是为了增加粘结力,防止处理好的基层受潮弄污。底胶一般用 108 胶配少许甲醛纤维素加水调成,其配比为 108 胶:水:甲醛纤维素=10: 10: 0.2 底胶可涂刷,也可喷刷。在涂刷防潮底漆和底胶时,室内应无灰尘,且防止灰尘和杂物混入该底漆或底胶中。底胶一般是一遍成活,但不能漏刷、露喷。若面层贴波音软片,基层处理最后要做到硬、干、光。要在做完通常基层处理后,还需增加打磨和刷二遍清漆。基层处理中的底灰腻子有乳胶腻子与油性腻子之分;其配合比(重量比)如下:乳胶腻子:白乳胶(聚醋酸乙烯乳液):滑石粉:甲醛纤维素(2%溶液)=1: 10: 2.5白乳胶:石膏粉:甲醛...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面裱糊工程施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
