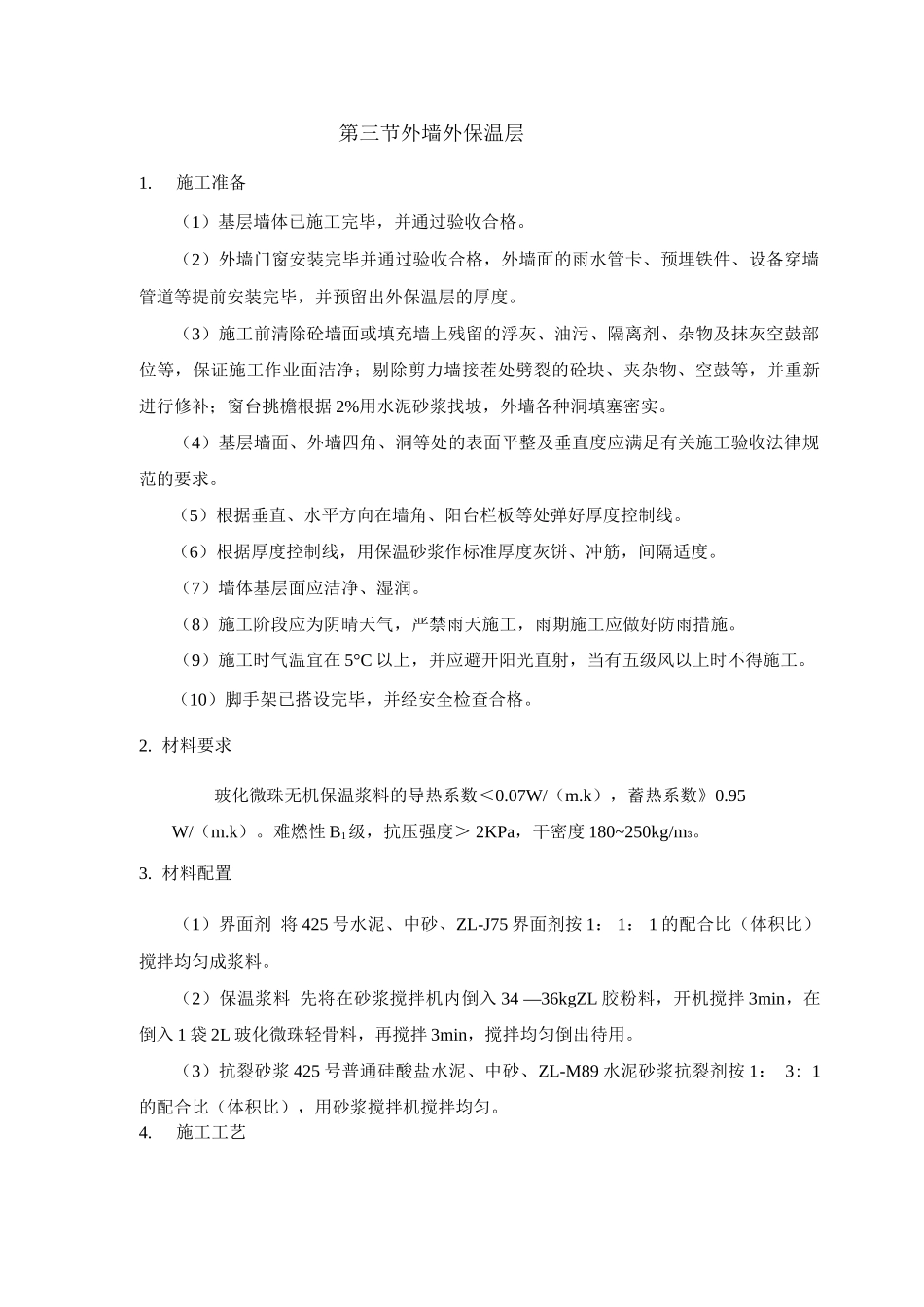

第三节外墙外保温层1
施工准备(1)基层墙体已施工完毕,并通过验收合格
(2)外墙门窗安装完毕并通过验收合格,外墙面的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温层的厚度
(3)施工前清除砼墙面或填充墙上残留的浮灰、油污、隔离剂、杂物及抹灰空鼓部位等,保证施工作业面洁净;剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐根据 2%用水泥砂浆找坡,外墙各种洞填塞密实
(4)基层墙面、外墙四角、洞等处的表面平整及垂直度应满足有关施工验收法律规范的要求
(5)根据垂直、水平方向在墙角、阳台栏板等处弹好厚度控制线
(6)根据厚度控制线,用保温砂浆作标准厚度灰饼、冲筋,间隔适度
(7)墙体基层面应洁净、湿润
(8)施工阶段应为阴晴天气,严禁雨天施工,雨期施工应做好防雨措施
(9)施工时气温宜在 5°C 以上,并应避开阳光直射,当有五级风以上时不得施工
(10)脚手架已搭设完毕,并经安全检查合格
材料要求玻化微珠无机保温浆料的导热系数<0
07W/(m
k),蓄热系数》0
95W/(m
难燃性 B1级,抗压强度 > 2KPa,干密度 180~250kg/m3
材料配置(1)界面剂 将 425 号水泥、中砂、ZL-J75 界面剂按 1: 1: 1 的配合比(体积比)搅拌均匀成浆料
(2)保温浆料 先将在砂浆搅拌机内倒入 34 —36kgZL 胶粉料,开机搅拌 3min,在倒入 1 袋 2L 玻化微珠轻骨料,再搅拌 3min,搅拌均匀倒出待用
(3)抗裂砂浆 425 号普通硅酸盐水泥、中砂、ZL-M89 水泥砂浆抗裂剂按 1: 3: 1的配合比(体积比),用砂浆搅拌机搅拌均匀

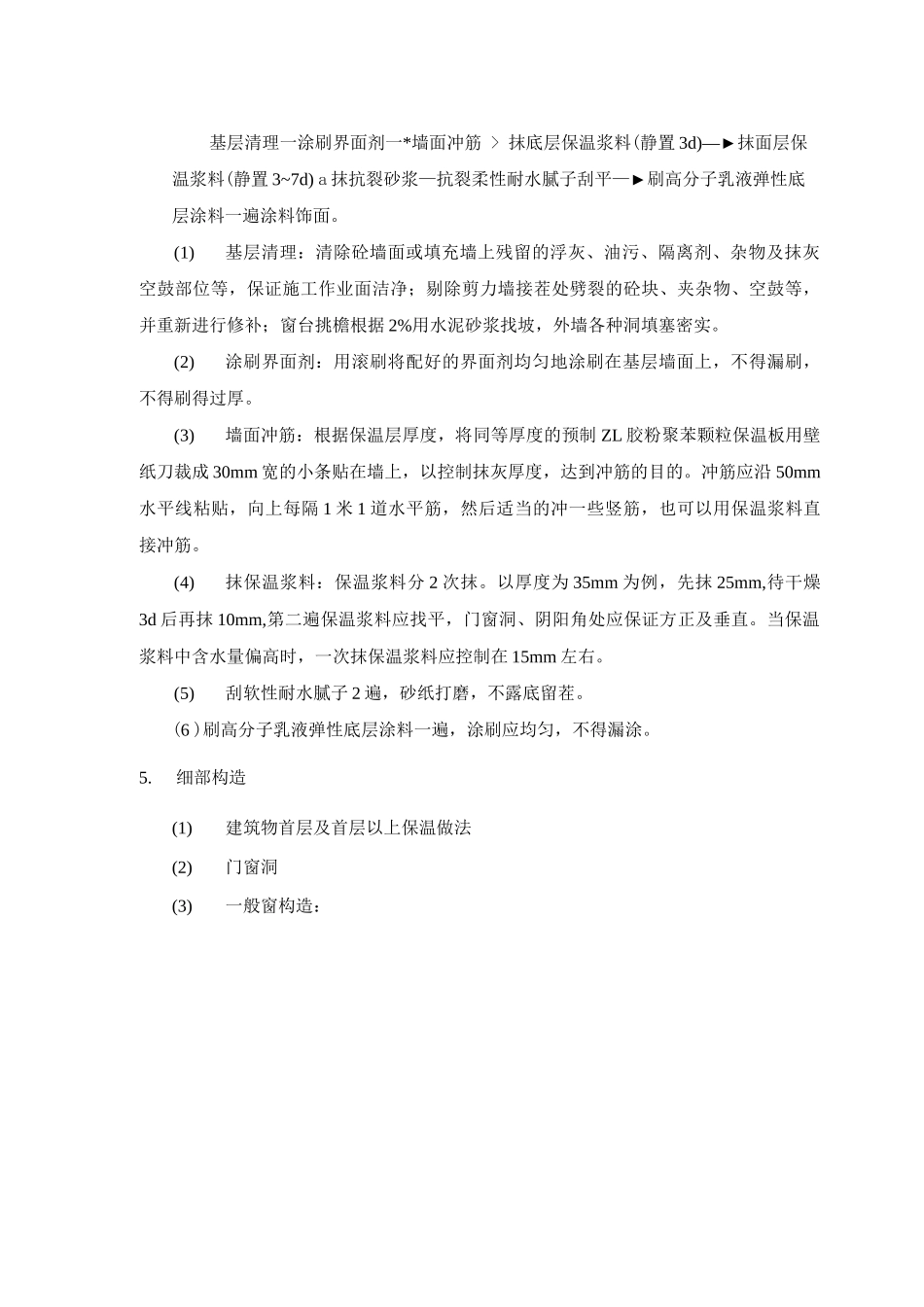

施工工艺基层清理一涂刷界面剂一*墙面冲筋 > 抹底层保温浆料(静置 3d)―►抹面层保温浆料(静置 3~7d) a 抹抗裂砂浆—抗裂柔性耐水腻子刮平—►刷高分
