外墙水泥砂浆抹面施工方案及工艺方法

外墙水泥砂浆抹面施工方案及工艺方法_第1页
1/3
外墙水泥砂浆抹面施工方案及工艺方法_第2页
2/3
外墙水泥砂浆抹面施工方案及工艺方法_第3页
3/3

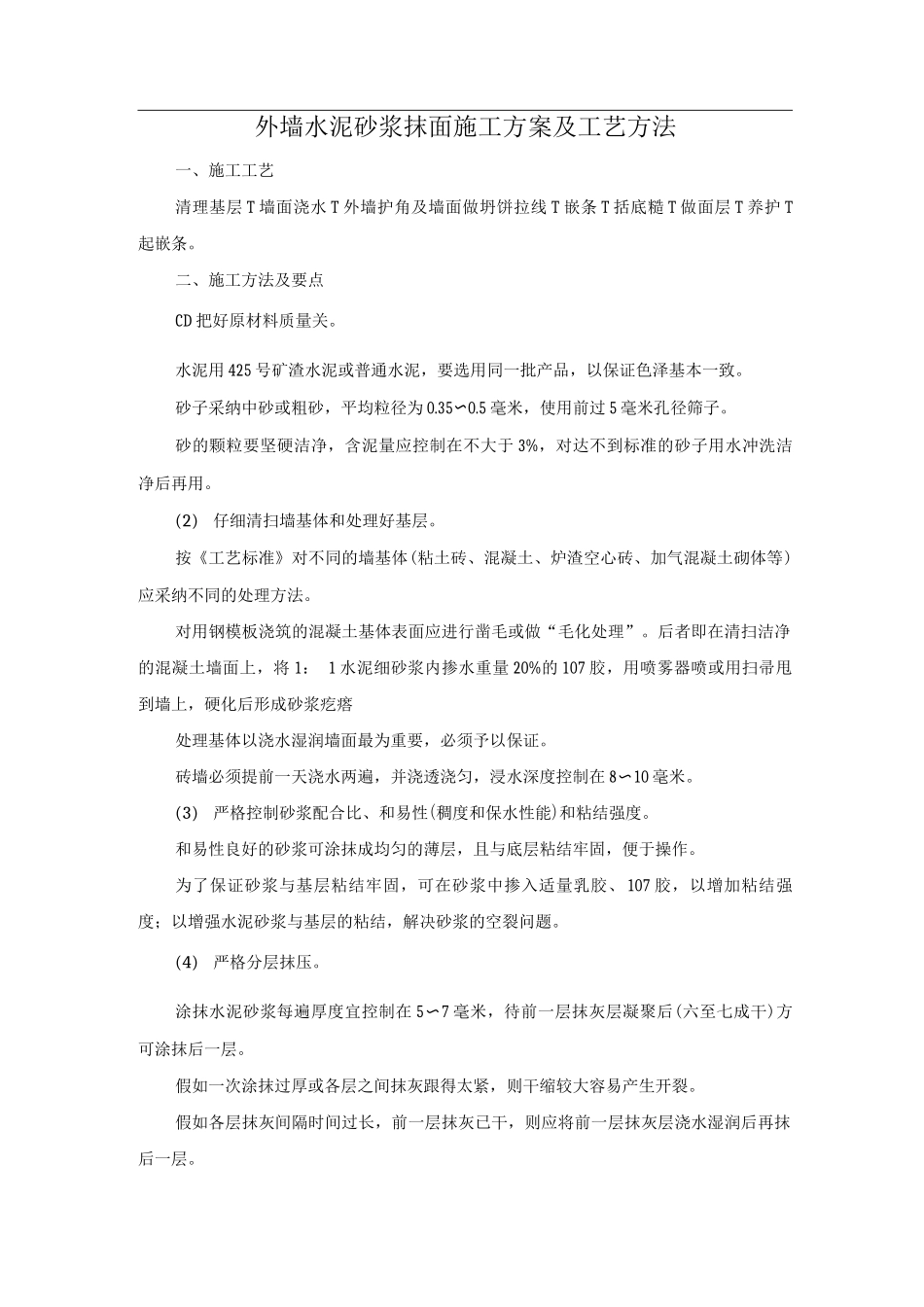

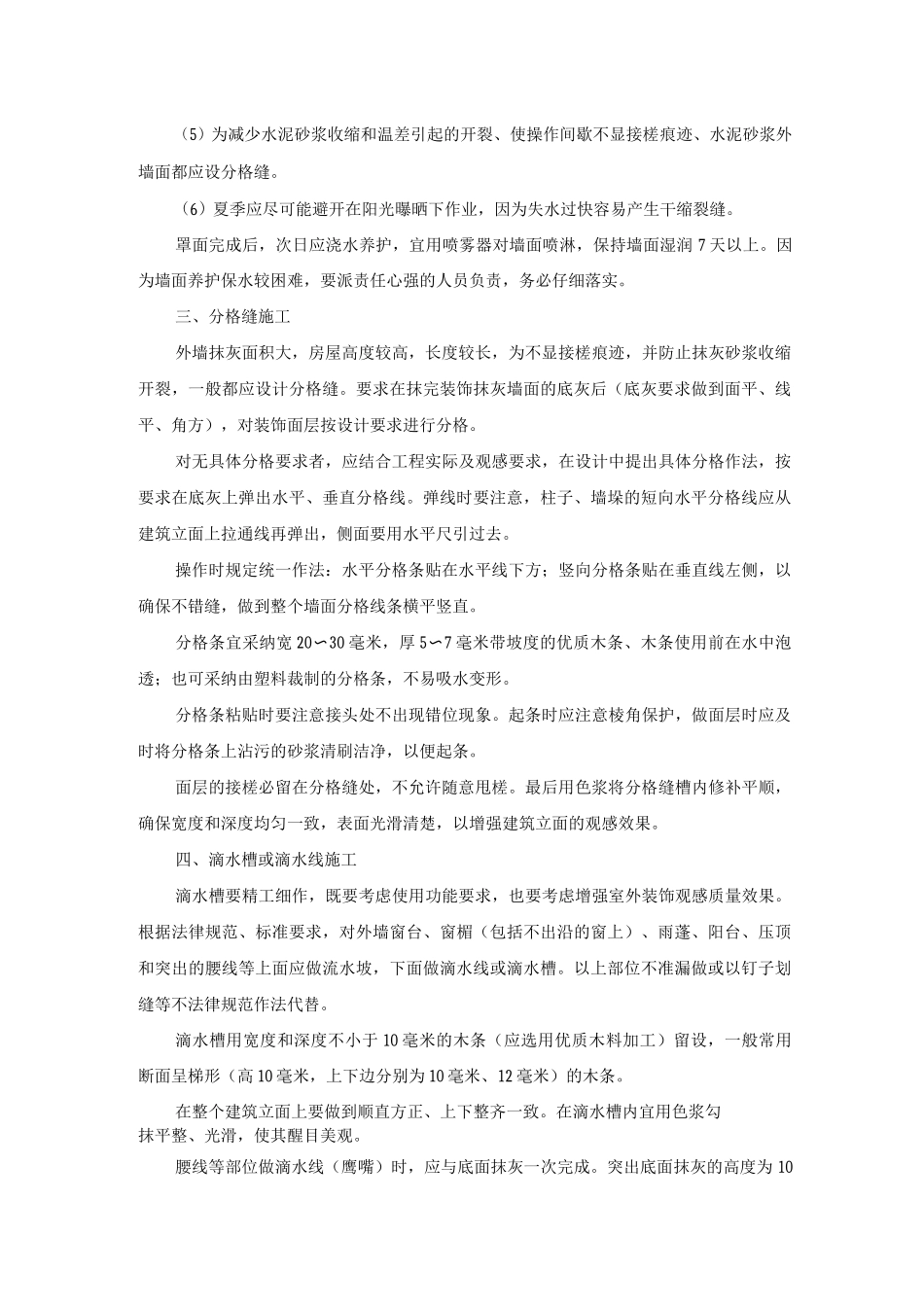

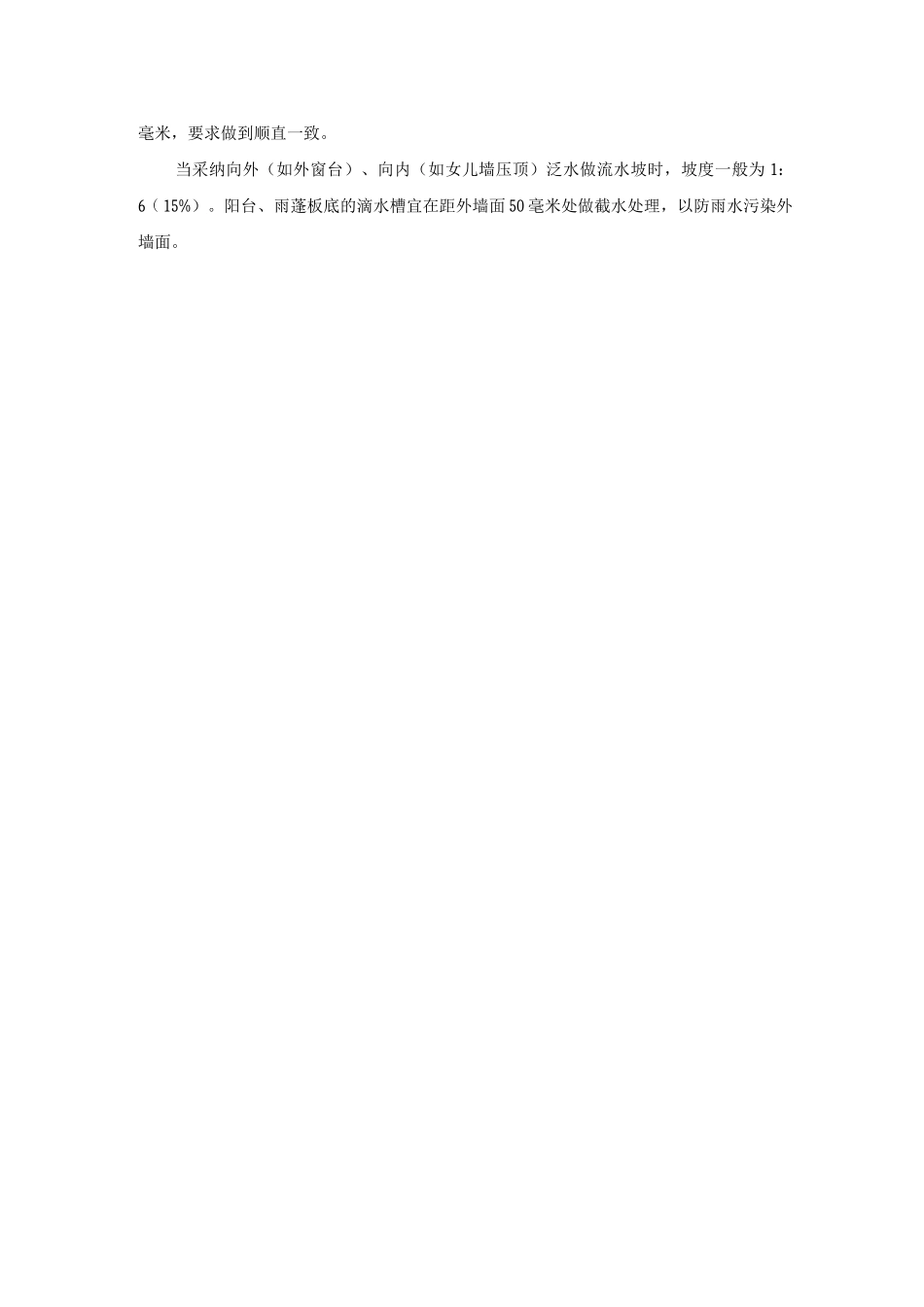

外墙水泥砂浆抹面施工方案及工艺方法一、施工工艺清理基层 T 墙面浇水 T 外墙护角及墙面做坍饼拉线 T 嵌条 T 括底糙 T 做面层 T 养护 T起嵌条。二、施工方法及要点CD 把好原材料质量关。水泥用 425 号矿渣水泥或普通水泥,要选用同一批产品,以保证色泽基本一致。砂子采纳中砂或粗砂,平均粒径为 0.35〜0.5 毫米,使用前过 5 毫米孔径筛子。砂的颗粒要坚硬洁净,含泥量应控制在不大于 3%,对达不到标准的砂子用水冲洗洁净后再用。(2)仔细清扫墙基体和处理好基层。按《工艺标准》对不同的墙基体(粘土砖、混凝土、炉渣空心砖、加气混凝土砌体等)应采纳不同的处理方法。对用钢模板浇筑的混凝土基体表面应进行凿毛或做“毛化处理”。后者即在清扫洁净的混凝土墙面上,将 1: 1 水泥细砂浆内掺水重量 20%的 107 胶,用喷雾器喷或用扫帚甩到墙上,硬化后形成砂浆疙瘩处理基体以浇水湿润墙面最为重要,必须予以保证。砖墙必须提前一天浇水两遍,并浇透浇匀,浸水深度控制在 8〜10 毫米。(3)严格控制砂浆配合比、和易性(稠度和保水性能)和粘结强度。和易性良好的砂浆可涂抹成均匀的薄层,且与底层粘结牢固,便于操作。为了保证砂浆与基层粘结牢固,可在砂浆中掺入适量乳胶、 107 胶,以增加粘结强度;以增强水泥砂浆与基层的粘结,解决砂浆的空裂问题。(4)严格分层抹压。涂抹水泥砂浆每遍厚度宜控制在 5〜7 毫米,待前一层抹灰层凝聚后(六至七成干)方可涂抹后一层。假如一次涂抹过厚或各层之间抹灰跟得太紧,则干缩较大容易产生开裂。假如各层抹灰间隔时间过长,前一层抹灰已干,则应将前一层抹灰层浇水湿润后再抹后一层。(5)为减少水泥砂浆收缩和温差引起的开裂、使操作间歇不显接槎痕迹、水泥砂浆外墙面都应设分格缝。(6)夏季应尽可能避开在阳光曝晒下作业,因为失水过快容易产生干缩裂缝。罩面完成后,次日应浇水养护,宜用喷雾器对墙面喷淋,保持墙面湿润 7 天以上。因为墙面养护保水较困难,要派责任心强的人员负责,务必仔细落实。三、分格缝施工外墙抹灰面积大,房屋高度较高,长度较长,为不显接槎痕迹,并防止抹灰砂浆收缩开裂,一般都应设计分格缝。要求在抹完装饰抹灰墙面的底灰后(底灰要求做到面平、线平、角方),对装饰面层按设计要求进行分格。对无具体分格要求者,应结合工程实际及观感要求,在设计中提出具体分格作法,按要求在底灰上弹出水平、垂直分格线。弹线时要注意,柱子、墙垛的短向水平...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙水泥砂浆抹面施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
