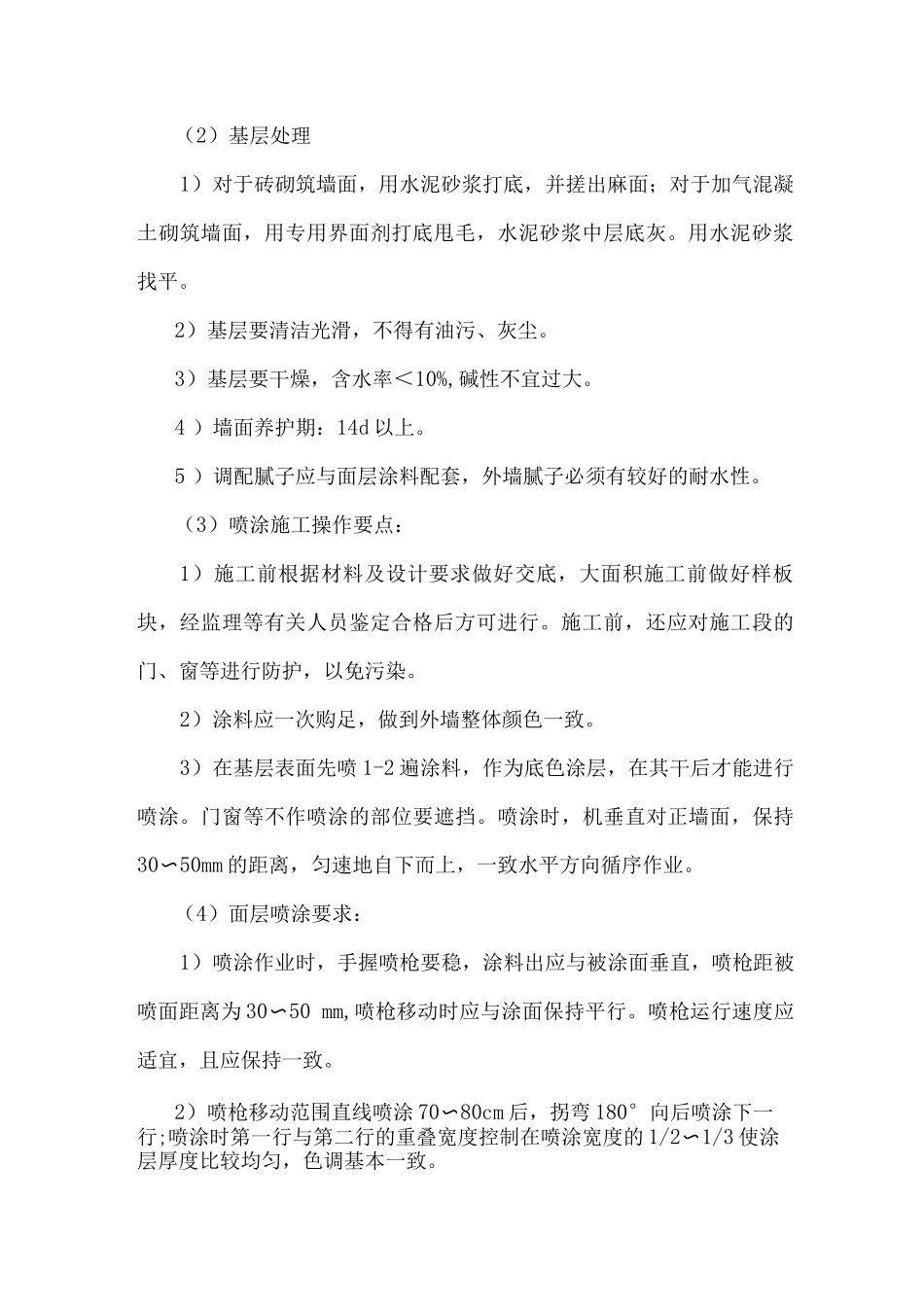

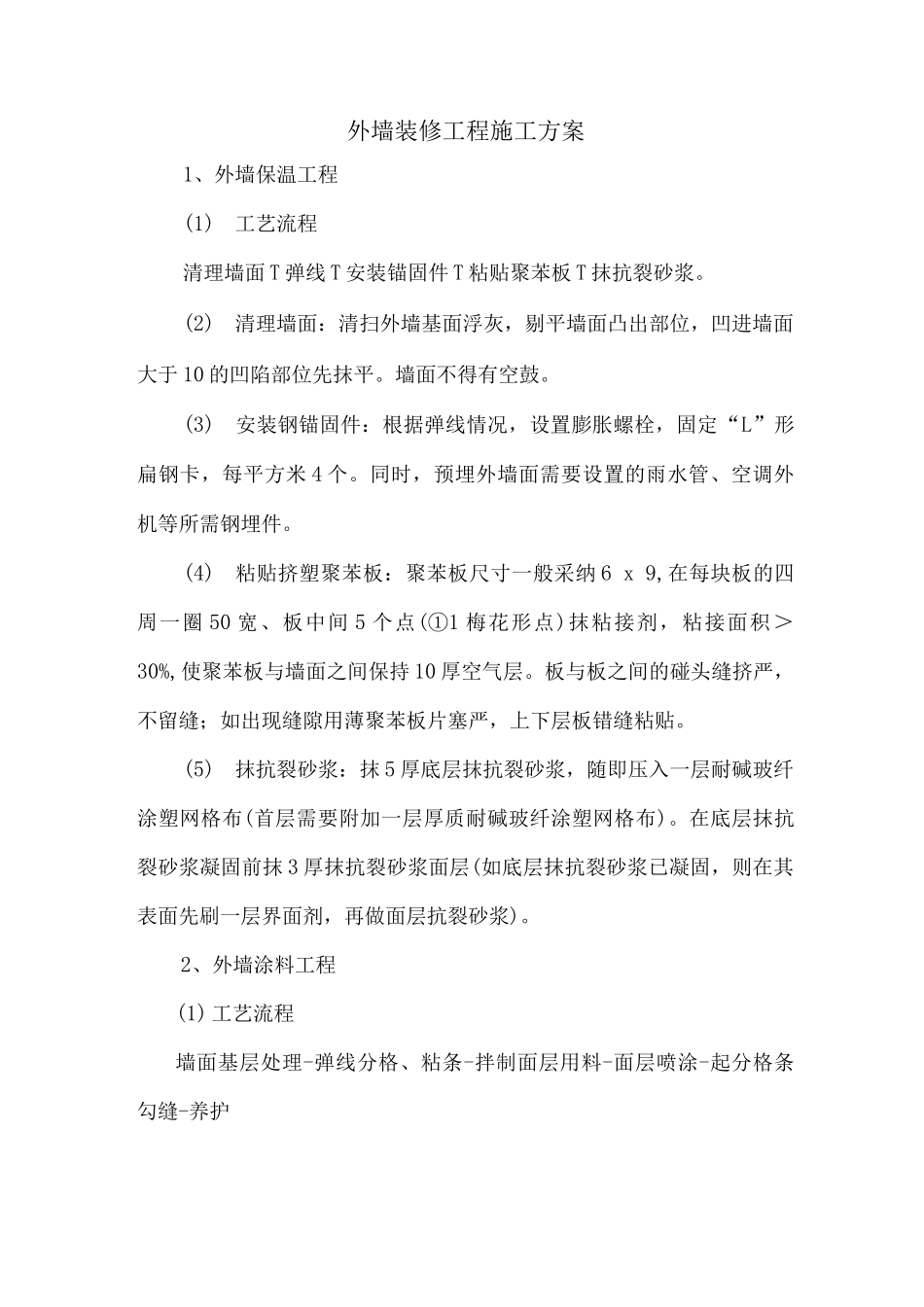

外墙装修工程施工方案1、外墙保温工程(1)工艺流程清理墙面 T 弹线 T 安装锚固件 T 粘贴聚苯板 T 抹抗裂砂浆。(2)清理墙面:清扫外墙基面浮灰,剔平墙面凸出部位,凹进墙面大于 10 的凹陷部位先抹平。墙面不得有空鼓。(3)安装钢锚固件:根据弹线情况,设置膨胀螺栓,固定“L”形扁钢卡,每平方米 4 个。同时,预埋外墙面需要设置的雨水管、空调外机等所需钢埋件。(4)粘贴挤塑聚苯板:聚苯板尺寸一般采纳 6 x 9,在每块板的四周一圈 50 宽、板中间 5 个点(①1 梅花形点)抹粘接剂,粘接面积> 30%,使聚苯板与墙面之间保持 10 厚空气层。板与板之间的碰头缝挤严,不留缝;如出现缝隙用薄聚苯板片塞严,上下层板错缝粘贴。(5)抹抗裂砂浆:抹 5 厚底层抹抗裂砂浆,随即压入一层耐碱玻纤涂塑网格布(首层需要附加一层厚质耐碱玻纤涂塑网格布)。在底层抹抗裂砂浆凝固前抹 3 厚抹抗裂砂浆面层(如底层抹抗裂砂浆已凝固,则在其表面先刷一层界面剂,再做面层抗裂砂浆)。2、外墙涂料工程(1) 工艺流程墙面基层处理-弹线分格、粘条-拌制面层用料-面层喷涂-起分格条勾缝-养护(2)基层处理1)对于砖砌筑墙面,用水泥砂浆打底,并搓出麻面;对于加气混凝土砌筑墙面,用专用界面剂打底甩毛,水泥砂浆中层底灰。用水泥砂浆找平。2)基层要清洁光滑,不得有油污、灰尘。3)基层要干燥,含水率<10%,碱性不宜过大。4 )墙面养护期:14d 以上。5 )调配腻子应与面层涂料配套,外墙腻子必须有较好的耐水性。(3)喷涂施工操作要点:1)施工前根据材料及设计要求做好交底,大面积施工前做好样板块,经监理等有关人员鉴定合格后方可进行。施工前,还应对施工段的门、窗等进行防护,以免污染。2)涂料应一次购足,做到外墙整体颜色一致。3)在基层表面先喷 1-2 遍涂料,作为底色涂层,在其干后才能进行喷涂。门窗等不作喷涂的部位要遮挡。喷涂时,机垂直对正墙面,保持30〜50mm 的距离,匀速地自下而上,一致水平方向循序作业。(4)面层喷涂要求:1)喷涂作业时,手握喷枪要稳,涂料出应与被涂面垂直,喷枪距被喷面距离为 30〜50 mm,喷枪移动时应与涂面保持平行。喷枪运行速度应适宜,且应保持一致。2)喷枪移动范围直线喷涂 70〜80cm 后,拐弯 180°向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的 1/2〜1/3 使涂层厚度比较均匀,色调基本一致。3)喷涂时应先喷门、窗附近,局部喷枪喷涂不到的地方,用油刷、排笔...
