外墙面砖施工方案一、编制依据1、工程施工图纸2、主要图集《西南地区建筑标准设计通用图》3、主要法律规范和规程(1)《建筑施工扣件式钢管脚手架安全技术法律规范》-JGJ 130 - 2025(2 )《建筑施工高处作业安全技术法律规范》(3)《建筑机械使用安全技术法律规范》4、主要标准(1 )《建筑工程施工质量验收统一标准》(2 )《建筑施工场界噪声限值》(3)《建筑安装分项工程施工工艺规程》二、工程概况1、基本概况:2、工程做法:本工程采纳外墙内保温做法,具体构造(由外到内):⑴
1: 3 水泥砂浆找平层,厚 20mm,加 6%防水剂;⑶
中空玻化微珠无机保温砂浆,40mm;⑸
抗裂砂浆,8mm;3、面砖要求面砖拟采纳深灰色及乳白色两种,其型号分别为 GSB N5
25 及 GSB N9,规格 45 x 45mm,缝宽5mm,施工前先做出样板,经与设计负责人及甲方共同商定后方可实施
外立面装饰按本工程立面图进行

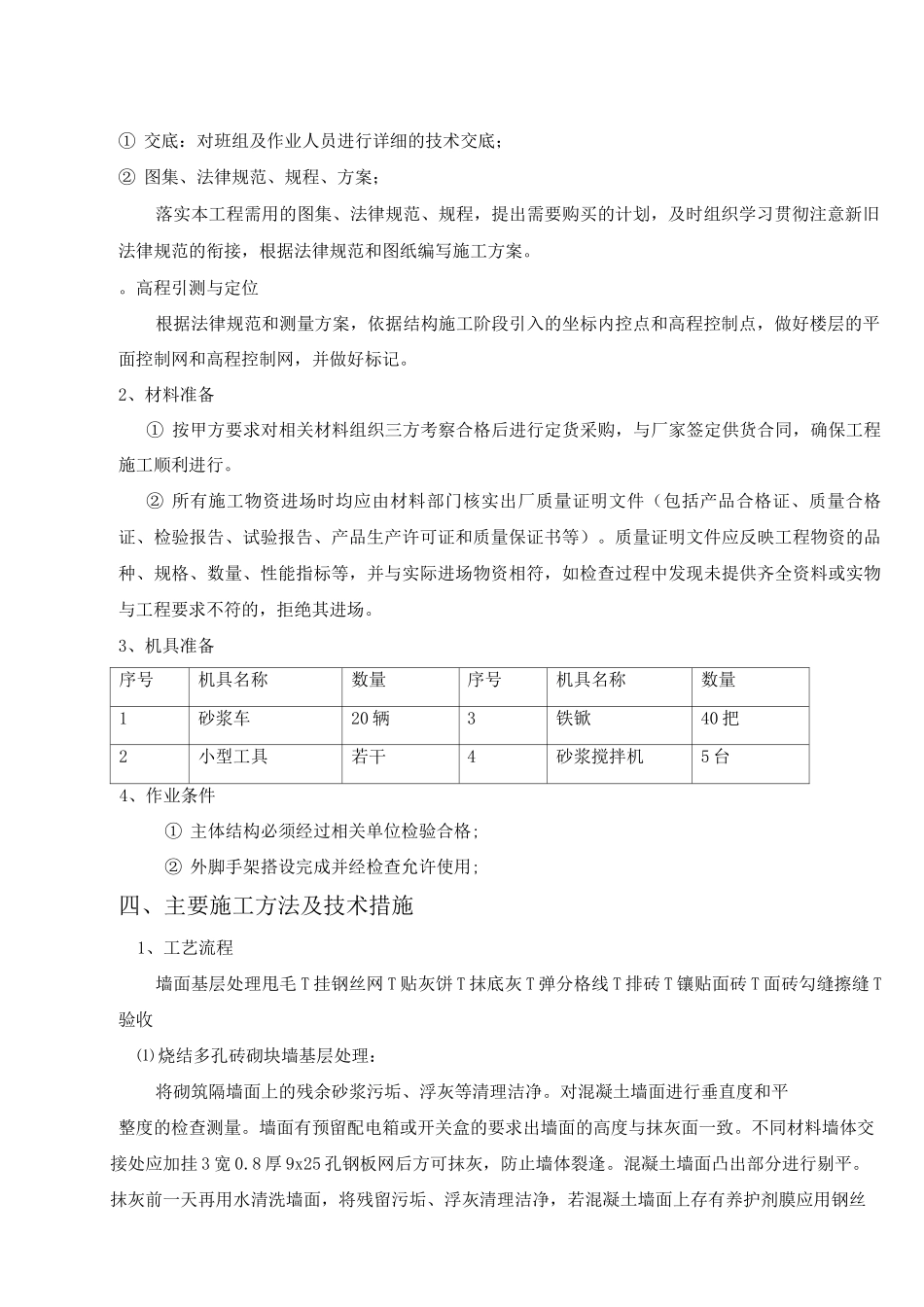

三、施工准备1、技术准备① 交底:对班组及作业人员进行详细的技术交底;② 图集、法律规范、规程、方案;落实本工程需用的图集、法律规范、规程,提出需要购买的计划,及时组织学习贯彻注意新旧法律规范的衔接,根据法律规范和图纸编写施工方案
高程引测与定位根据法律规范和测量方案,依据结构施工阶段引入的坐标内控点和高程控制点,做好楼层的平面控制网和高程控制网,并做好标记
2、材料准备① 按甲方要求对相关材料组织三方考察合格后进行定货采购,与厂家签定供货合同,确保工程施工顺利进行
② 所有施工物资进场时均应由材料部门核实出厂质量证明文件(包括产品合格证、质量合格证、检验报告、试验报告、产品生产许可证和质量保证书等)

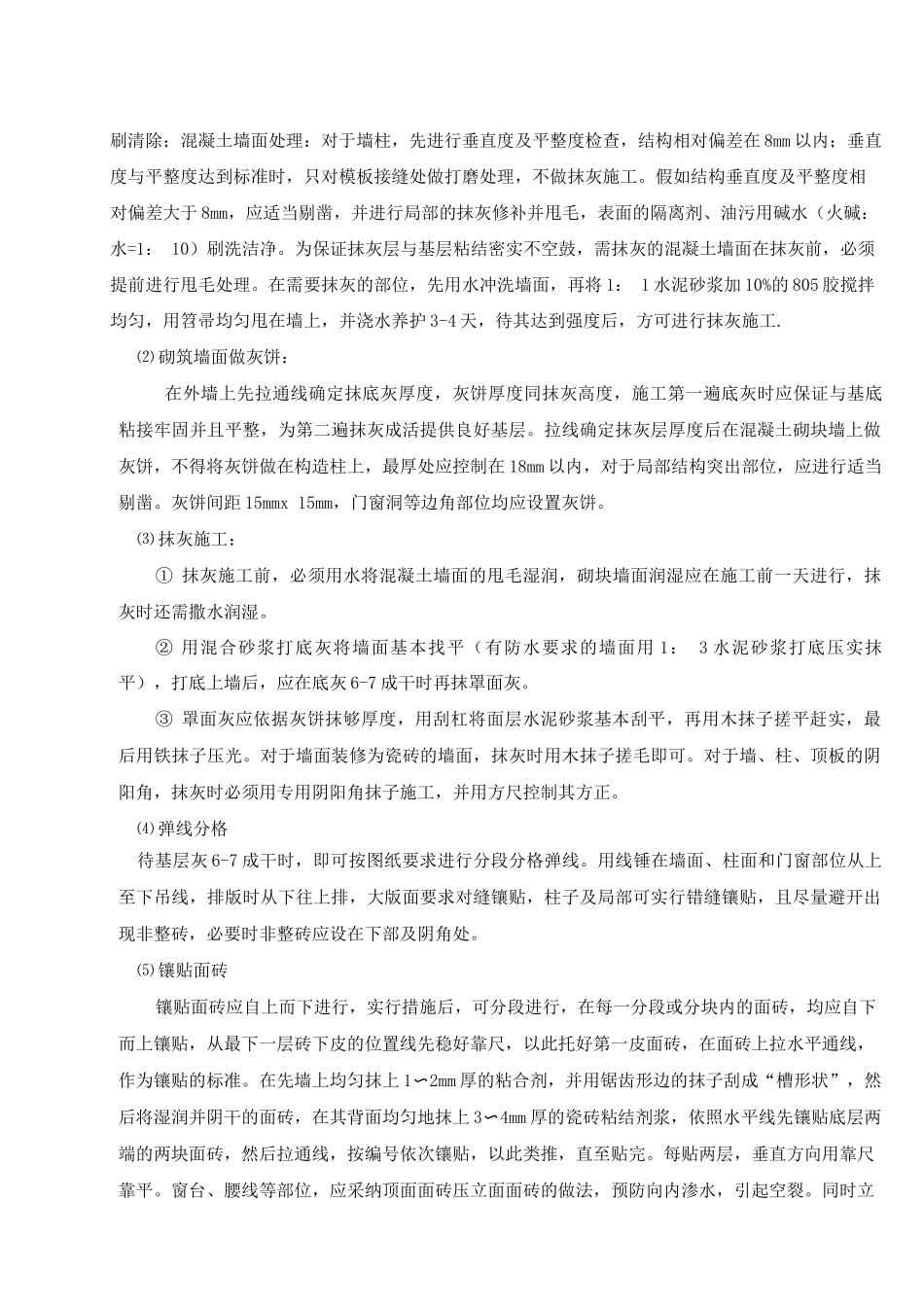

质量证明文件应反映工程物资的品种、规格、数量、性能指标等,并与实际进场物资相符,如检查过程中发现未提供齐全资料或实物与工程要求不符的,拒绝其进场
