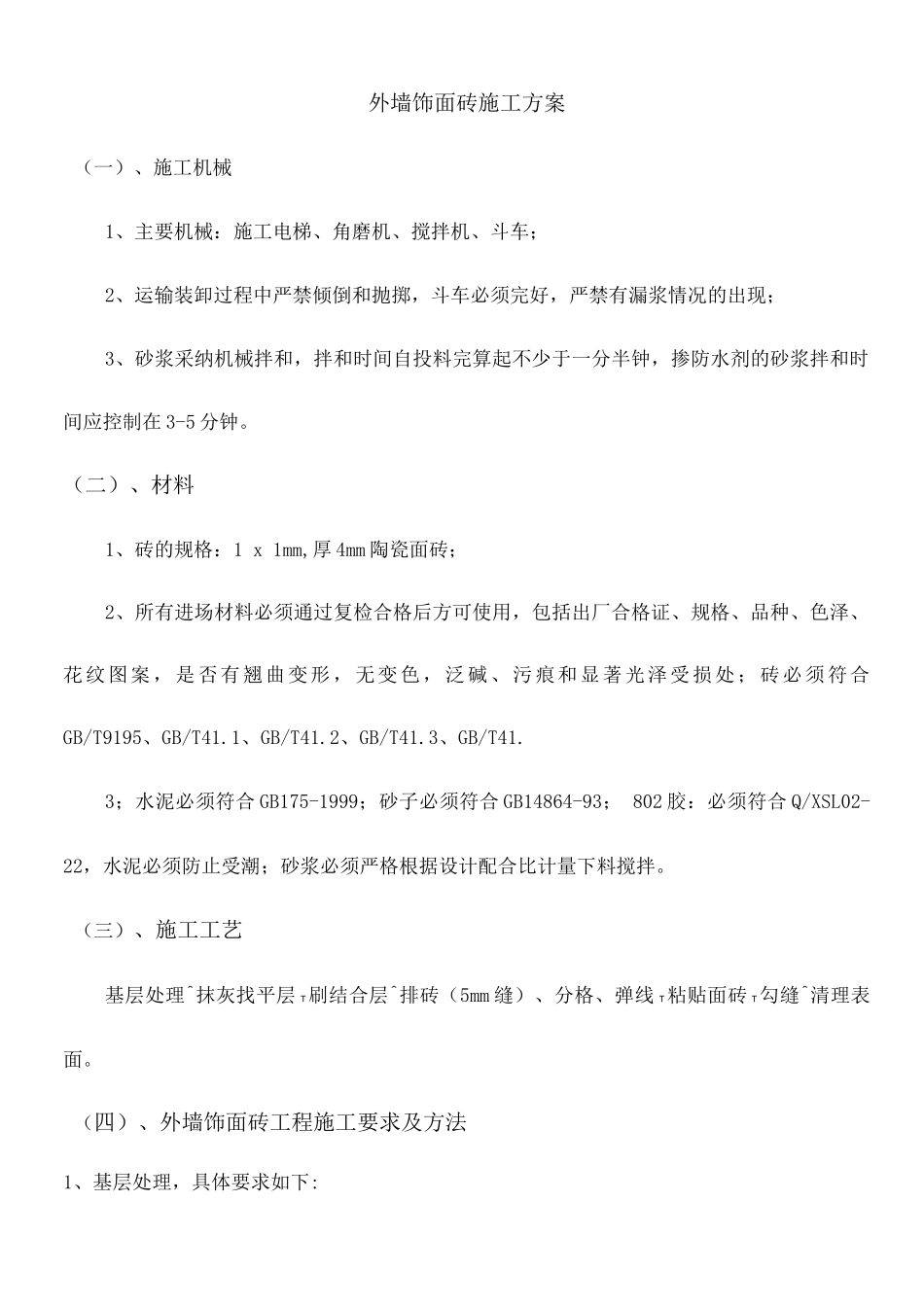

外墙饰面砖施工方案(一)、施工机械1、主要机械:施工电梯、角磨机、搅拌机、斗车;2、运输装卸过程中严禁倾倒和抛掷,斗车必须完好,严禁有漏浆情况的出现;3、砂浆采纳机械拌和,拌和时间自投料完算起不少于一分半钟,掺防水剂的砂浆拌和时间应控制在 3-5 分钟。(二)、材料1、砖的规格:1 x 1mm,厚 4mm 陶瓷面砖;2、所有进场材料必须通过复检合格后方可使用,包括出厂合格证、规格、品种、色泽、花纹图案,是否有翘曲变形,无变色,泛碱、污痕和显著光泽受损处;砖必须符合 GB/T9195、GB/T41.1、GB/T41.2、GB/T41.3、GB/T41.3;水泥必须符合 GB175-1999;砂子必须符合 GB14864-93; 802 胶:必须符合 Q/XSL02-22,水泥必须防止受潮;砂浆必须严格根据设计配合比计量下料搅拌。(三)、施工工艺基层处理^抹灰找平层 T刷结合层^排砖(5mm 缝)、分格、弹线 T粘贴面砖 T勾缝^清理表面。(四)、外墙饰面砖工程施工要求及方法1、基层处理,具体要求如下:162(1)、基层为砖墙面,首先将砖墙中漏补的通缝用高标号的水泥砂浆进行封堵,尤其注意的是,砖墙与剪力墙、柱结合处,砖墙顶部与梁结合处等部位。由于上部结构砖砌体砌筑时间太短,为预防沉降出现外墙抹灰面开裂、渗水,在砖墙顶部与梁、墙交接处,要求班组实行钢丝网补强措施,具体施工时要求钢丝网与砖墙、梁面搭接宽度不小于 1mm。(2)、抹灰前对外部剪力墙螺杆洞必须进行处理,对胀模部分要剔除,防止钢筋外露,螺杆洞处理按螺杆洞处理方案进行,分两次用 1: 1 的水泥砂浆封堵,确保密实。同时,清理外墙油污和附在墙面的木屑等杂物。(3)、喷浆养护:将砼墙面按要求喷浆,12 小时后立即进行养护,防止后续抹灰层空鼓和降低砂浆层的粘结度。2、抹底灰应符合下列要求(1)、抹灰墙面必须提前一天充分湿水,基层的含水率宜为 15%-25%,与未湿水的墙面有明显的差异。(2)、抹灰打点与冲筋必须按轴线或轴线借线进行归方。(3)、底层抹灰采纳 1:2.5 水泥砂浆,分层施工 每次抹灰厚度不超过 7mm,且在前一层终凝后再抹后一层;找平层厚度超过 35mm 要做加固处理 增加钢丝网分层进行抹灰找平层的表面应压实刮平,木抹搓毛,并在抹灰层终凝后浇水养护;找平层抹灰质量应符合普通抹灰标准,表面平整度、立面垂直度、阴阳角方正允许偏差在 4mm 之内。162(4)、脚手眼、阳台落水管预埋件及门窗塞缝尺寸大于 3cm 的必须采纳不小于 C20 的细石混凝土进行处理...
