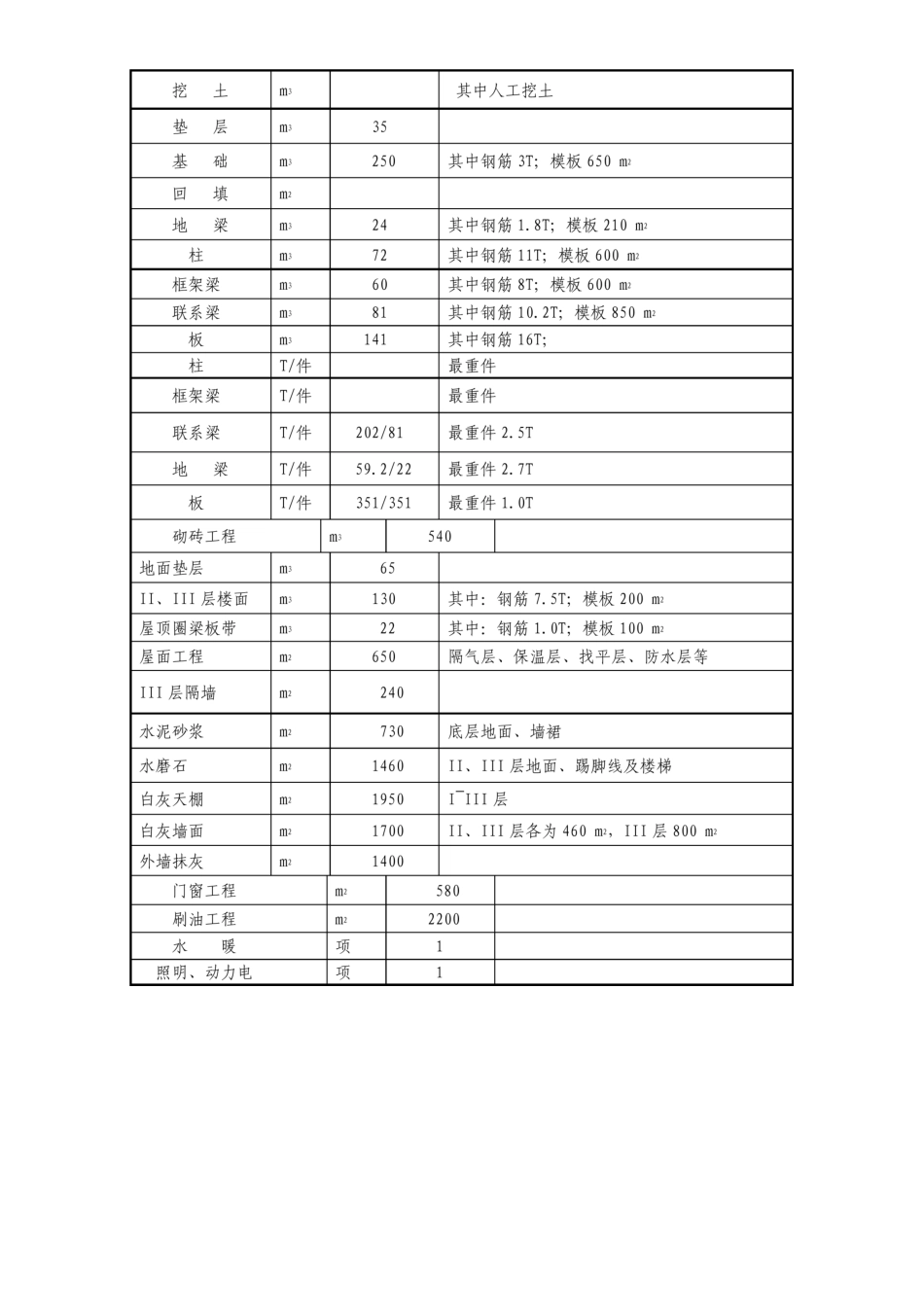

多层框架结构综合车间施工组织设计一、 工程概况 1、 工程名称及规模 沈阳市某工厂新建生产车间,分两期建成,本期为生产厂房部分,建筑面积为 2174m2 ,造价 190 万元。 2、 工期要求 6 月—11 月 3、 车间设计概况 本工程为两跨三层预制装配式钢筋砼框架结构轻型工业厂房,外包尺寸为 13.14m×55.14m,柱网 6.0m×6.0m,自然地面-0.2m,各层标高分别为 4.50m,9.00m,13.50m。钢筋砼基础,埋置深度为-3.80m。基础梁为预制。框架构件划分与接头形式依照施工条件确定。楼面及屋面板均实行预应力槽型板并在楼面上加做现浇层。楼梯、过梁均为现浇。维护结构为370 砖墙,三楼附加内隔墙以 180 加气砼砌块砌筑。屋面为珍珠岩保温,卷材防水;底层地面实行水泥砂浆抹面,其余各层为水磨石;外墙抹灰实行水泥砂浆外刷无机涂料,底层窗台下做水刷石勒脚;内墙、天棚均为混合砂浆打底刮白罩面。钢木门窗。主要工种工程量见附表。 主体框架结构为预制装配式框架结构。框架柱、梁和基础梁、楼板、分部分项工程 单位 工程量 说 明 屋面板均为预制现场安装。框架柱施工方法为短柱方案,即:框架柱按每一结构层划分为一节预制钢筋混泥土柱。 4、自然情况及施工条件 (1)气象资料(略):无冬期施工。 (2)水文资料:天然地坪至-1.50m 为亚粘土,-1.50m~-3.70 m为中砂并有粉细沙夹层,-3.70 m 以下为中砂(稍密);地下水位为-1.80m,K=25. (3)场地条件:(见平面布置图)本工程西侧通市政公路厂区公路及水、电管网可供接引使用。 (4)3 吨以下预制构件及门窗可由构件厂供给。 (5)钢筋、铁件、水暖管件均由加工厂统一加工至现场组装。 (6)模板可实行定型组合钢模,零星木模板在现场预制。 (7)工程材料、施工机具按需要由公路运至现场。可供本工程使用起重机械有:一台扣管式井架,其最大起重量为 1 吨,吊盘为2.40×2.40m 2;一台 TQ-60/80 型塔吊、QT1-6 型塔吊和 W1-100 型履带吊。 (8)挖出土方可在距本工程 1km 远处集中堆放,或就地存放。 (9)本工程距施工单位基地不远,在现场不需考虑工人临时住宿和食堂。 短柱方案、独边基础应使用 QT1-6 型诸吊 二、 选择施工方案 1、 基坑降水工程因为基础底面积标高为-3.80m,加上垫层 100mm 厚,基坑底标高为 -3.90m,地下水位为-1.80m,所以降水深度在 36m ∼之内,所以用轻型井点降水。 (1) 轻型井点系统布置总管直径选取 0...
