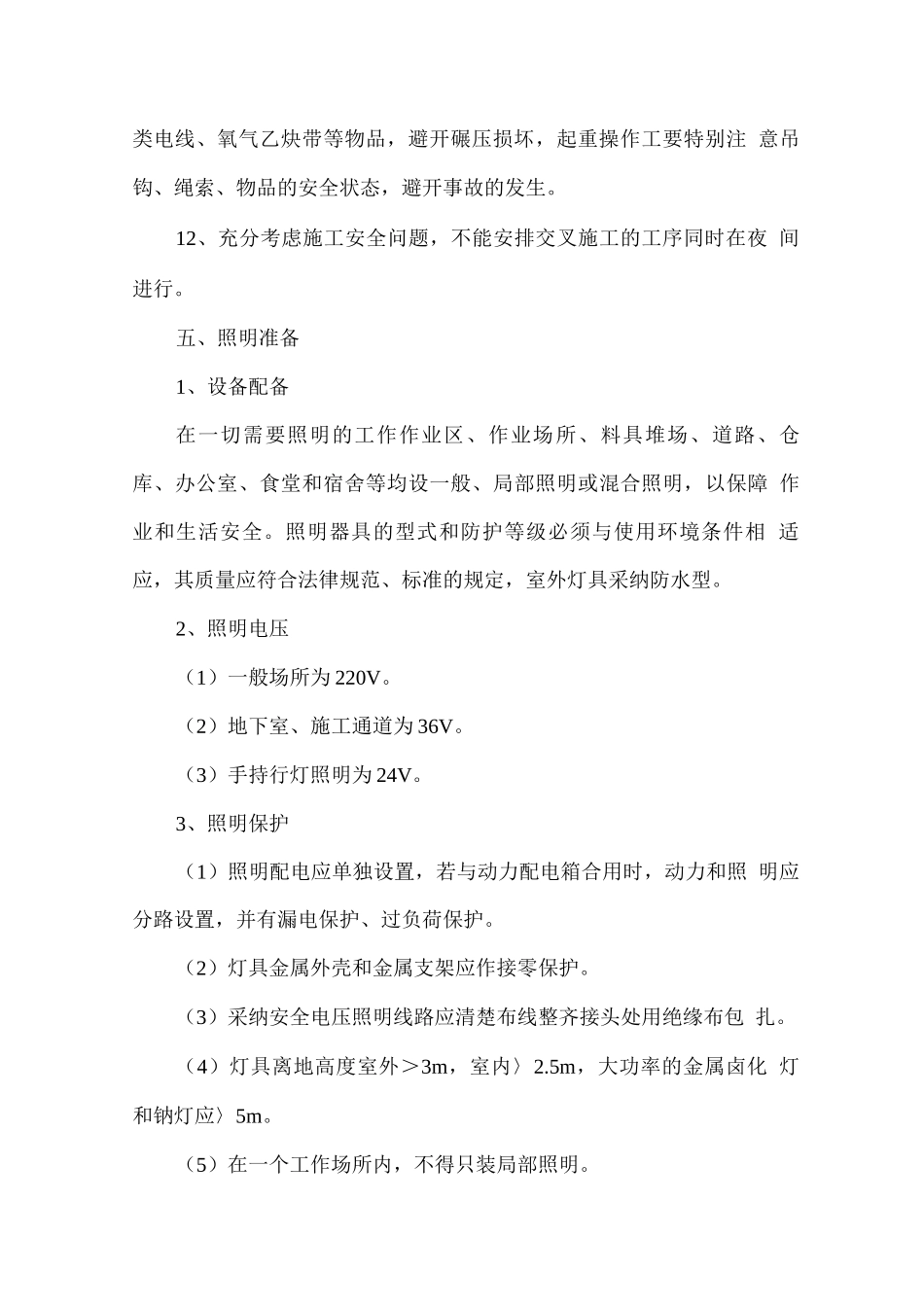

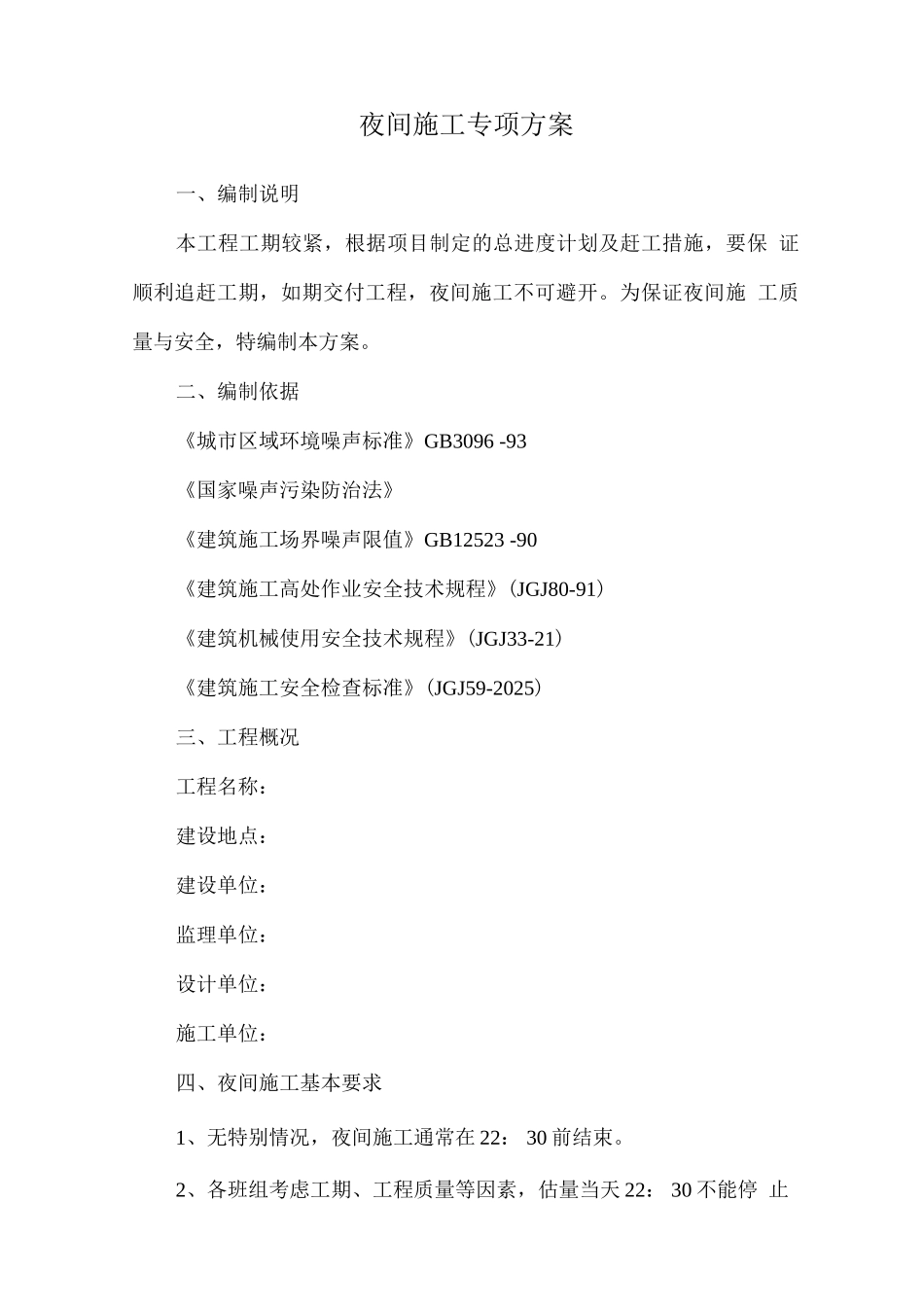

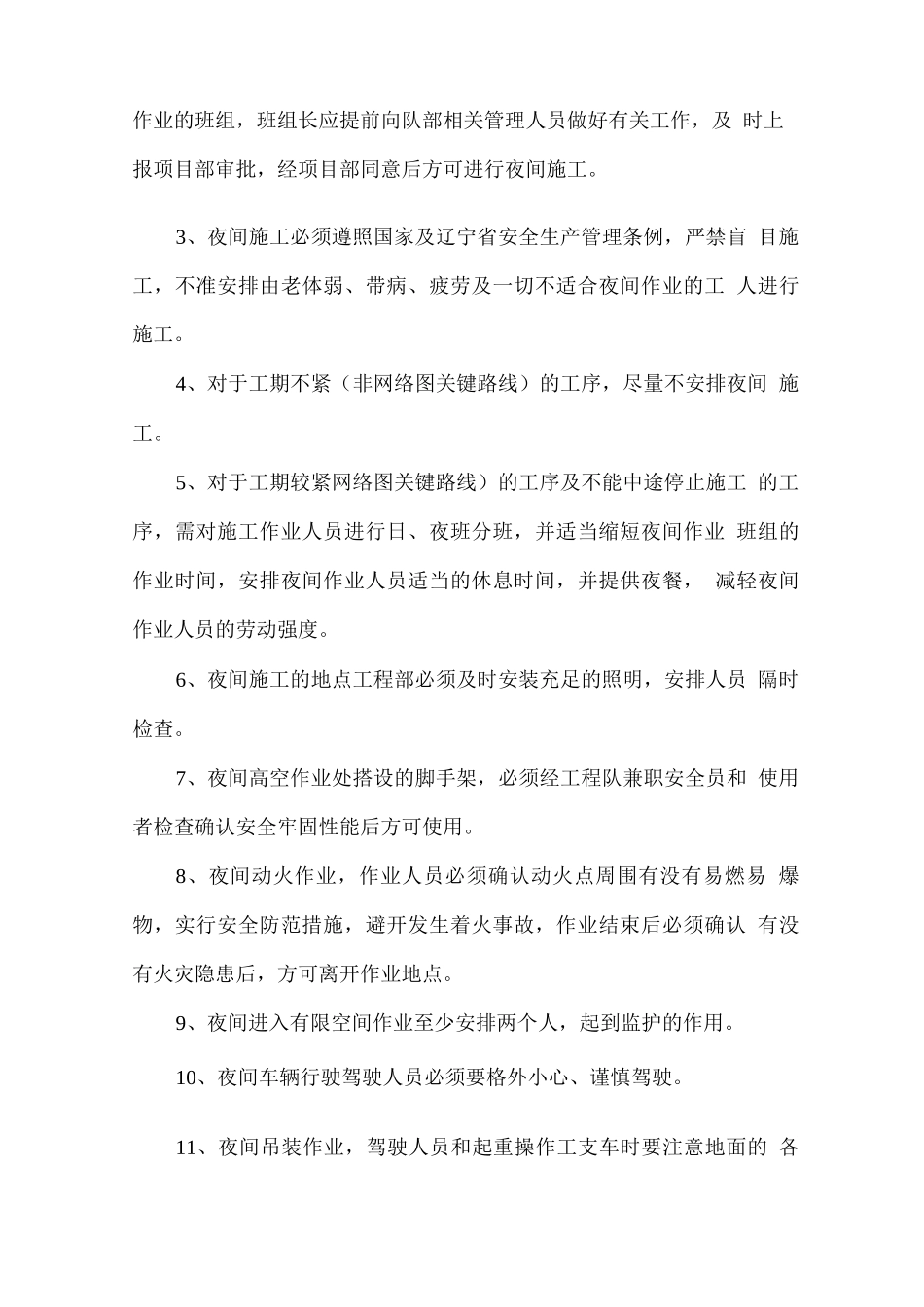

夜间施工专项方案一、编制说明本工程工期较紧,根据项目制定的总进度计划及赶工措施,要保 证顺利追赶工期,如期交付工程,夜间施工不可避开。为保证夜间施 工质量与安全,特编制本方案。二、编制依据《城市区域环境噪声标准》GB3096 -93《国家噪声污染防治法》《建筑施工场界噪声限值》GB12523 -90《建筑施工高处作业安全技术规程》(JGJ80-91)《建筑机械使用安全技术规程》(JGJ33-21)《建筑施工安全检查标准》(JGJ59-2025)三、工程概况工程名称:建设地点:建设单位:监理单位:设计单位:施工单位:四、夜间施工基本要求1、无特别情况,夜间施工通常在 22: 30 前结束。2、各班组考虑工期、工程质量等因素,估量当天 22: 30 不能停 止作业的班组,班组长应提前向队部相关管理人员做好有关工作,及 时上报项目部审批,经项目部同意后方可进行夜间施工。3、夜间施工必须遵照国家及辽宁省安全生产管理条例,严禁盲 目施工,不准安排由老体弱、带病、疲劳及一切不适合夜间作业的工 人进行施工。4、对于工期不紧(非网络图关键路线)的工序,尽量不安排夜间 施工。5、对于工期较紧网络图关键路线)的工序及不能中途停止施工 的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业 班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐, 减轻夜间作业人员的劳动强度。6、夜间施工的地点工程部必须及时安装充足的照明,安排人员 隔时检查。7、夜间高空作业处搭设的脚手架,必须经工程队兼职安全员和 使用者检查确认安全牢固性能后方可使用。8、夜间动火作业,作业人员必须确认动火点周围有没有易燃易 爆物,实行安全防范措施,避开发生着火事故,作业结束后必须确认 有没有火灾隐患后,方可离开作业地点。9、夜间进入有限空间作业至少安排两个人,起到监护的作用。10、夜间车辆行驶驾驶人员必须要格外小心、谨慎驾驶。11、夜间吊装作业,驾驶人员和起重操作工支车时要注意地面的 各类电线、氧气乙炔带等物品,避开碾压损坏,起重操作工要特别注 意吊钩、绳索、物品的安全状态,避开事故的发生。12、充分考虑施工安全问题,不能安排交叉施工的工序同时在夜 间进行。五、照明准备1、设备配备在一切需要照明的工作作业区、作业场所、料具堆场、道路、仓 库、办公室、食堂和宿舍等均设一般、局部照明或混合照明,以保障 作业和生活安全。照明器具的型式和防护等级必须与使用环境条件相 适应,其质量应符合法...
