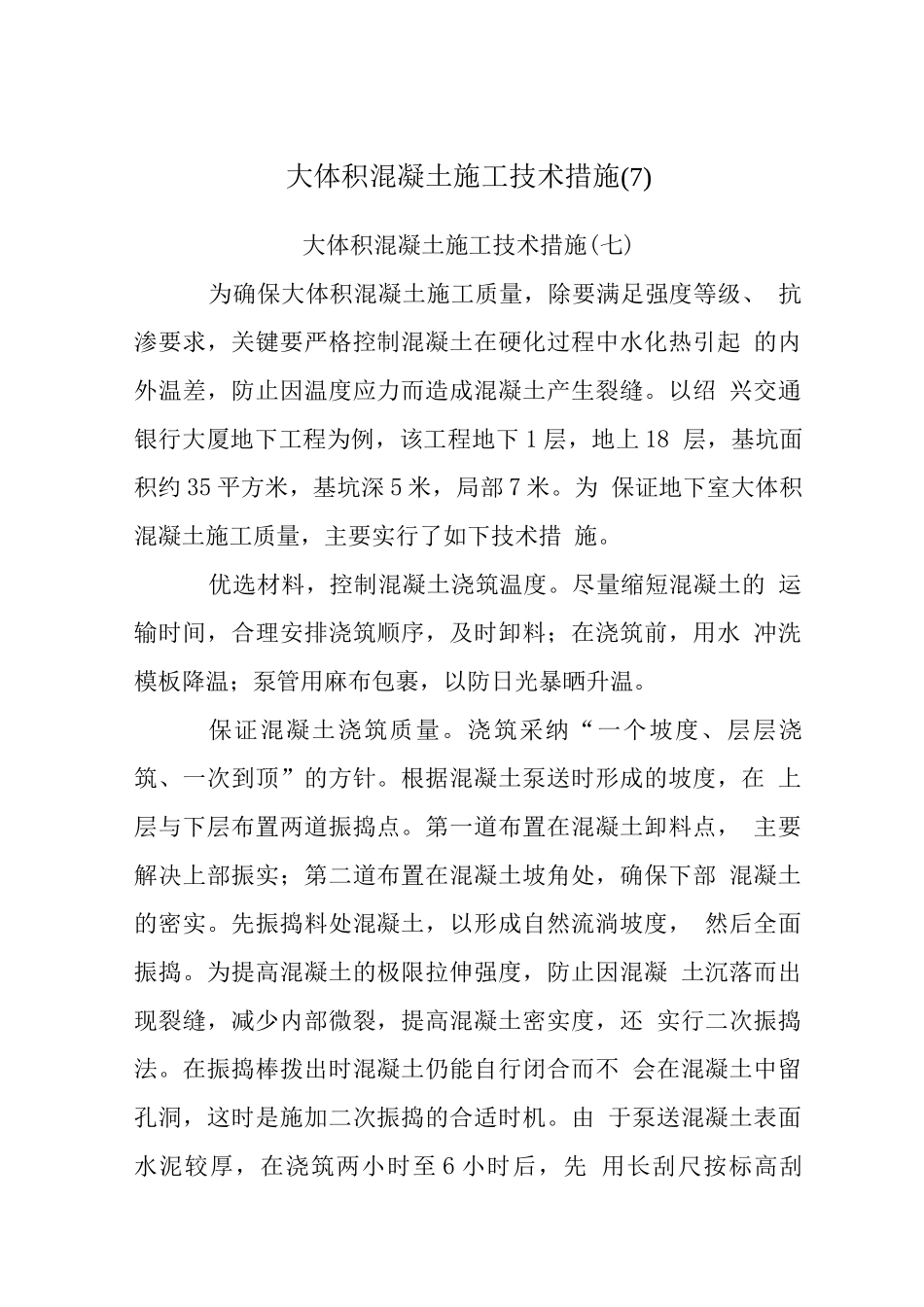

大体积混凝土施工技术措施(7)大体积混凝土施工技术措施(七)为确保大体积混凝土施工质量,除要满足强度等级、 抗渗要求,关键要严格控制混凝土在硬化过程中水化热引起 的内外温差,防止因温度应力而造成混凝土产生裂缝
以绍 兴交通银行大厦地下工程为例,该工程地下 1 层,地上 18 层,基坑面积约 35 平方米,基坑深 5 米,局部 7 米
为 保证地下室大体积混凝土施工质量,主要实行了如下技术措 施
优选材料,控制混凝土浇筑温度
尽量缩短混凝土的 运输时间,合理安排浇筑顺序,及时卸料;在浇筑前,用水 冲洗模板降温;泵管用麻布包裹,以防日光暴晒升温
保证混凝土浇筑质量
浇筑采纳“一个坡度、层层浇 筑、一次到顶”的方针
根据混凝土泵送时形成的坡度,在 上层与下层布置两道振捣点
第一道布置在混凝土卸料点, 主要解决上部振实;第二道布置在混凝土坡角处,确保下部 混凝土的密实
先振捣料处混凝土,以形成自然流淌坡度, 然后全面振捣
为提高混凝土的极限拉伸强度,防止因混凝 土沉落而出现裂缝,减少内部微裂,提高混凝土密实度,还 实行二次振捣法
在振捣棒拨出时混凝土仍能自行闭合而不 会在混凝土中留孔洞,这时是施加二次振捣的合适时机

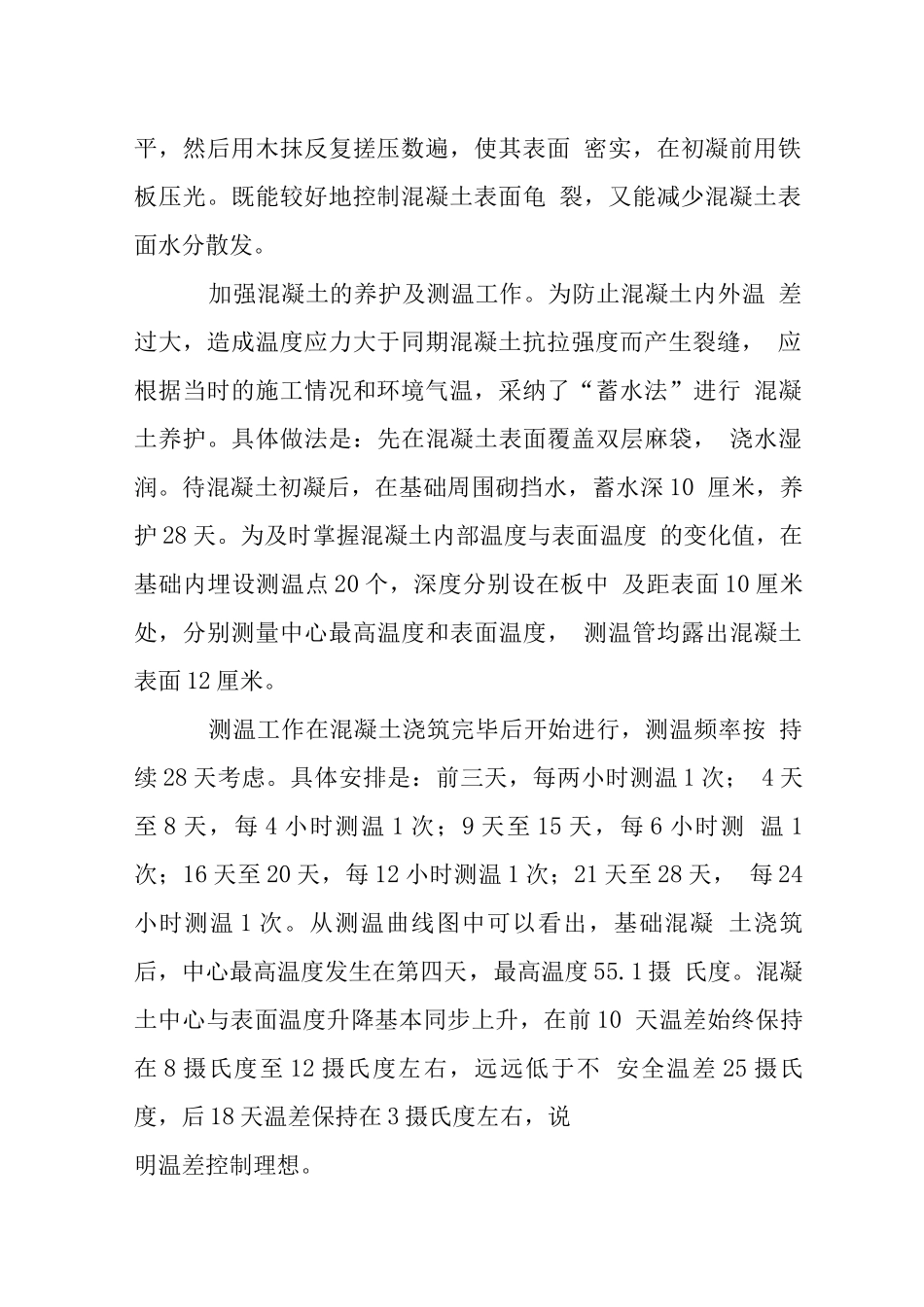

由 于泵送混凝土表面水泥较厚,在浇筑两小时至 6 小时后,先 用长刮尺按标高刮平,然后用木抹反复搓压数遍,使其表面 密实,在初凝前用铁板压光
既能较好地控制混凝土表面龟 裂,又能减少混凝土表面水分散发
加强混凝土的养护及测温工作
为防止混凝土内外温 差过大,造成温度应力大于同期混凝土抗拉强度而产生裂缝, 应根据当时的施工情况和环境气温,采纳了“蓄水法”进行 混凝土养护
具体做法是:先在混凝土表面覆盖双层麻袋, 浇水湿润
待混凝土初凝后,在基础周围砌挡水,蓄水深 10 厘米,养护 28 天

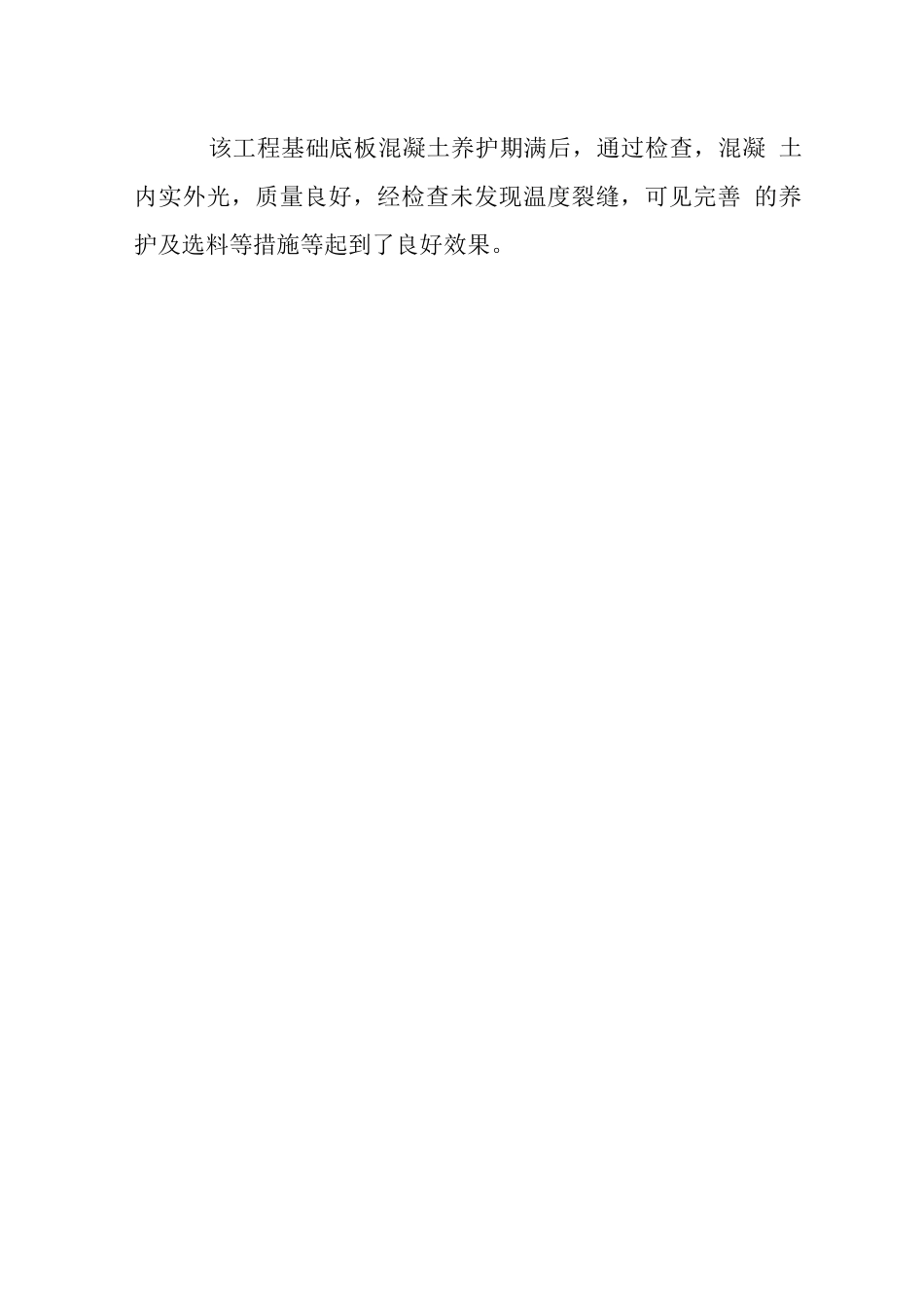

为及时掌握混凝土内部温度与表面温度 的变化值,在基础内埋设测温点 20 个,深度分
