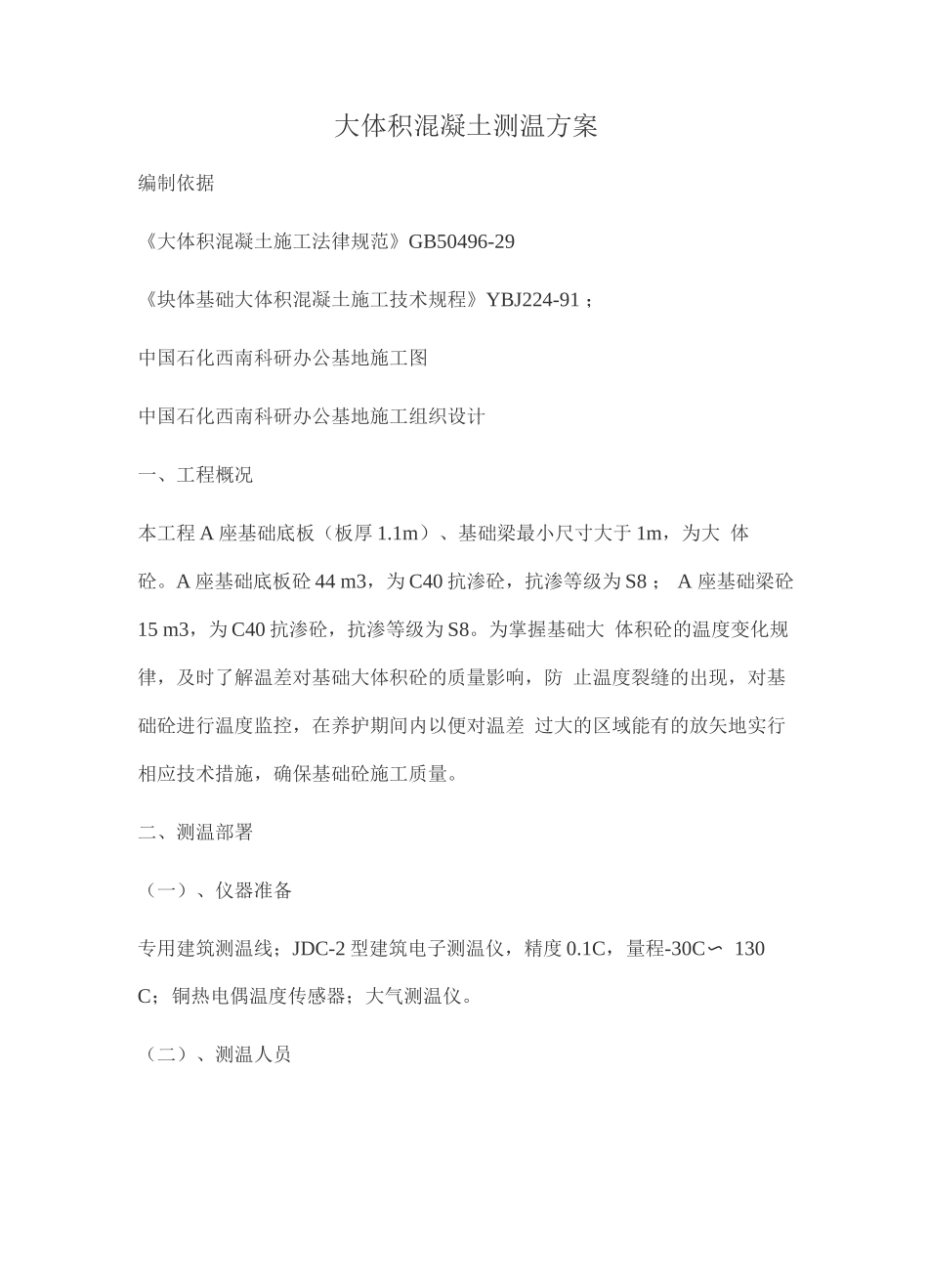

大体积混凝土测温方案编制依据《大体积混凝土施工法律规范》GB50496-29《块体基础大体积混凝土施工技术规程》YBJ224-91 ;中国石化西南科研办公基地施工图中国石化西南科研办公基地施工组织设计一、工程概况本工程 A 座基础底板(板厚 1
1m)、基础梁最小尺寸大于 1m,为大 体砼
A 座基础底板砼 44 m3,为 C40 抗渗砼,抗渗等级为 S8 ; A 座基础梁砼15 m3,为 C40 抗渗砼,抗渗等级为 S8
为掌握基础大 体积砼的温度变化规律,及时了解温差对基础大体积砼的质量影响,防 止温度裂缝的出现,对基础砼进行温度监控,在养护期间内以便对温差 过大的区域能有的放矢地实行相应技术措施,确保基础砼施工质量
二、测温部署(一)、仪器准备专用建筑测温线;JDC-2 型建筑电子测温仪,精度 0
1C,量程-30C 〜 130 C;铜热电偶温度传感器;大气测温仪

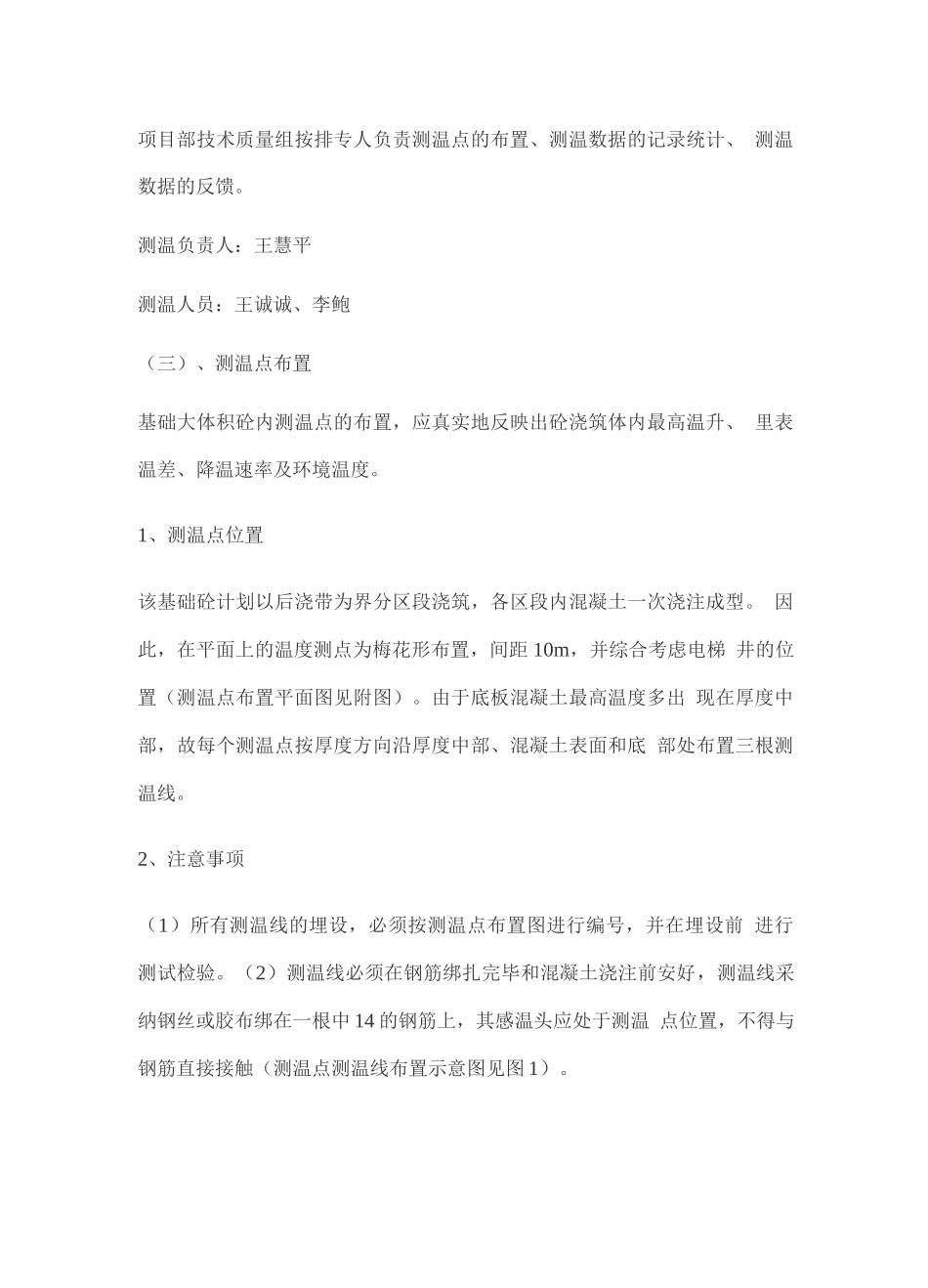

(二)、测温人员项目部技术质量组按排专人负责测温点的布置、测温数据的记录统计、 测温数据的反馈
测温负责人:王慧平测温人员:王诚诚、李鲍(三)、测温点布置基础大体积砼内测温点的布置,应真实地反映出砼浇筑体内最高温升、 里表温差、降温速率及环境温度
1、测温点位置该基础砼计划以后浇带为界分区段浇筑,各区段内混凝土一次浇注成型
因此,在平面上的温度测点为梅花形布置,间距 10m,并综合考虑电梯 井的位置(测温点布置平面图见附图)
由于底板混凝土最高温度多出 现在厚度中部,故每个测温点按厚度方向沿厚度中部、混凝土表面和底 部处布置三根测温线

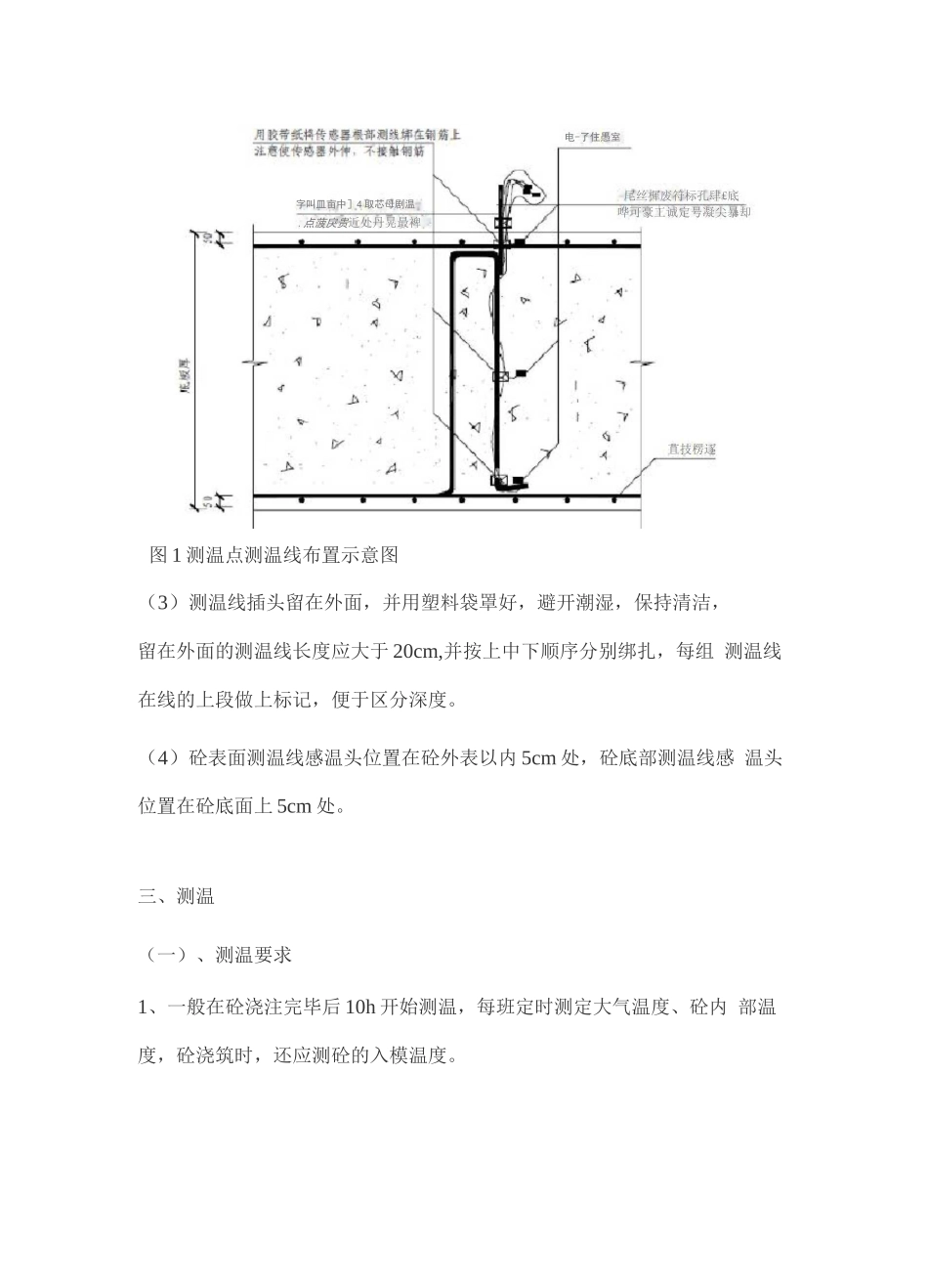

2、注意事项(1)所有测温线的埋设,必须按测温点布置图进行编号,并在埋设前 进行测试检验
(2)测温线必须在钢筋绑扎完毕和混凝土浇注前安好,测温线采纳钢丝或胶布绑在一根中 14 的钢筋上,其感温头应处于测温 点位置,不得与钢筋直接接触(测温点测温线布置示意图见图 1)
