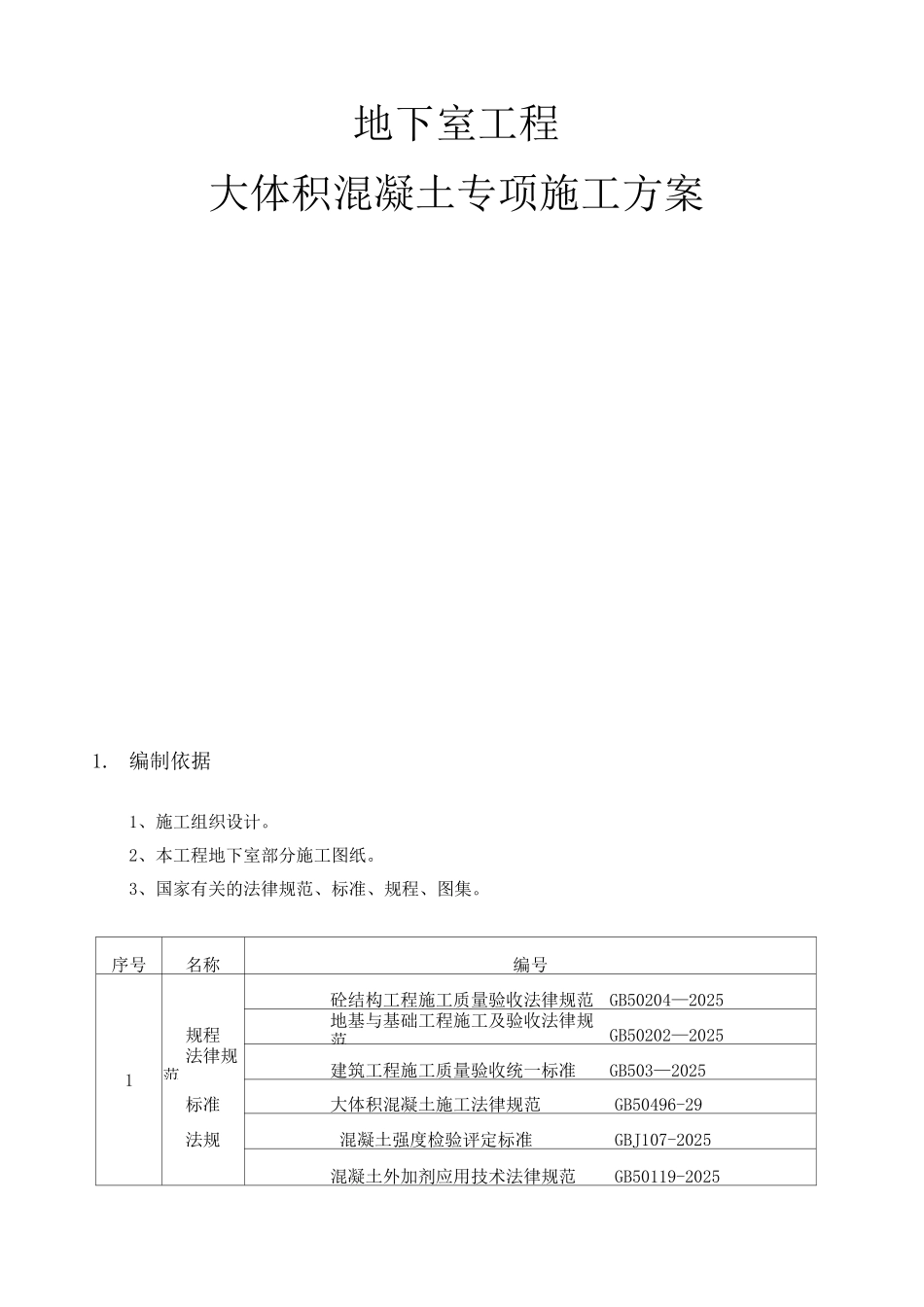

地下室工程大体积混凝土专项施工方案1
编制依据1、施工组织设计
2、本工程地下室部分施工图纸
3、国家有关的法律规范、标准、规程、图集
序号名称编号砼结构工程施工质量验收法律规范GB50204—2025规程地基与基础工程施工及验收法律规范GB50202—20251法律规范建筑工程施工质量验收统一标准GB503—2025标准大体积混凝土施工法律规范GB50496-29法规混凝土强度检验评定标准GBJ107-2025混凝土外加剂应用技术法律规范GB50119-2025混凝土泵送施工技术规程(JGJ/T10-2025)施工现场临时用电安全技术规程(JBJ46 — 25)建筑机械使用安全技术规程(JBJ33—2025)2其它本企业内部质量、安全、环境程序文件,企业标准及管理制度高层建筑施工手册及其它参考文件资料2
1 工艺流程原材料检、试验(合格后)混凝土搅拌混凝土运输坍落度检、试验泵送振捣砼强度、抗渗等级检试验抹面养护测温调整养护措施2、施工段的划分根据工程建设进度安排,每栋楼为一个划分段
2 施工准备3
1 技术准备(1)与砼供应单位签订商品砼供应合同,砼单位提供资质证明文件,并上报监理、建设单位审核
(2)基础筏板模板内清理洁净,无积水、锯屑、铁丝等杂物;钢筋绑扎、模板支设、防雷接地、预埋管线等有关工作均已通过业主、监理、区质检站验收,质量合格
(3)各种书面检查、隐蔽记录均已签字办理完毕
(4)根据图纸设计标高,在绑牢的柱、墙钢筋上抄上 50 水平线并用胶布裹牢,以控制混凝土浇筑标高
(5)组织施工管理人员对参加施工的所有人员进行技术交底,使其熟悉混凝土浇筑操作要点、质量标准、测温养护措施等,以便统一操作工艺、统一质量标准、统一验收方法
(6)测温导线埋设完毕,位置准确,绑扎牢固,上端已做好保护

(7)现场道路通畅,施工配电箱接送至各用电点
