大巷维修安全技术措施

大巷维修安全技术措施_第1页
1/7
大巷维修安全技术措施_第2页
2/7
大巷维修安全技术措施_第3页
3/7

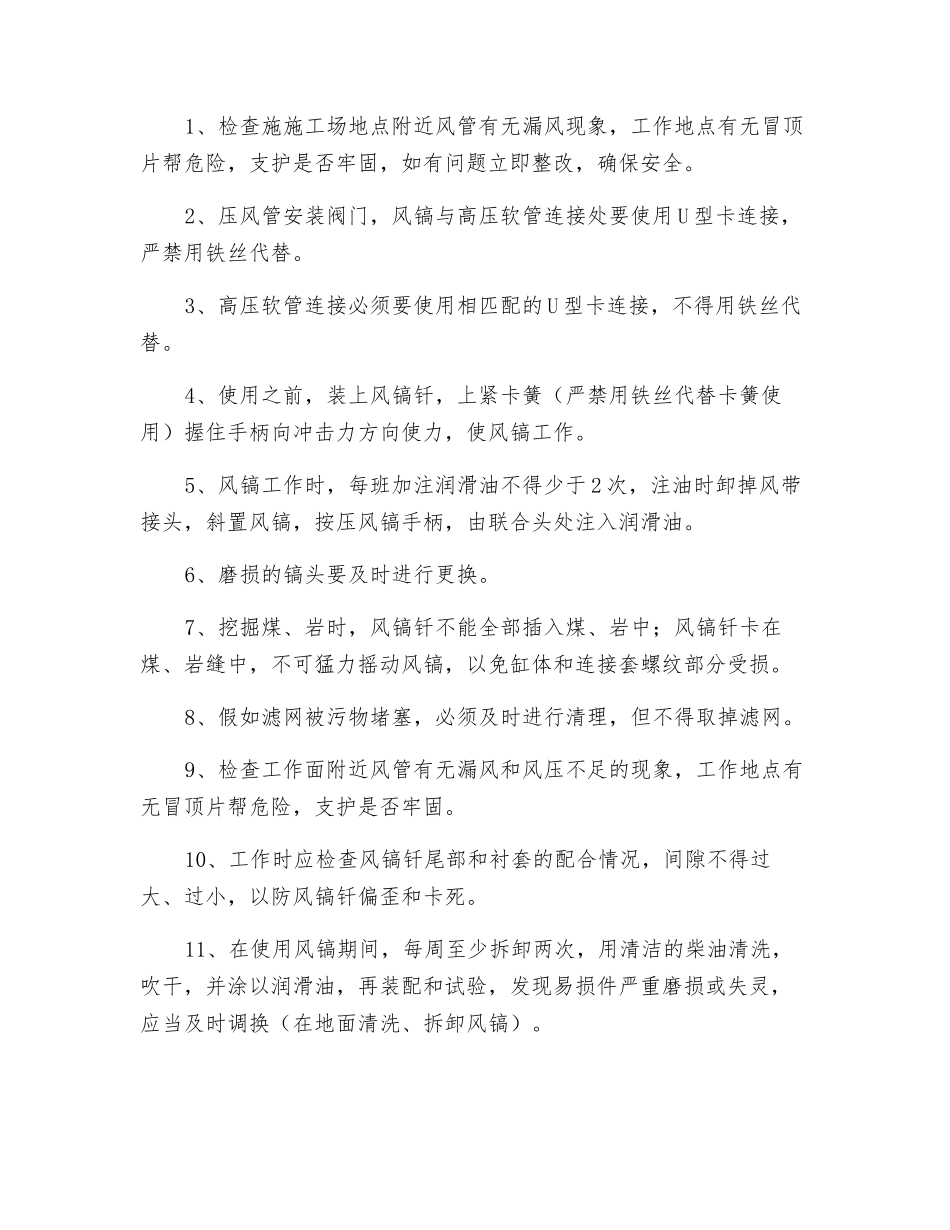

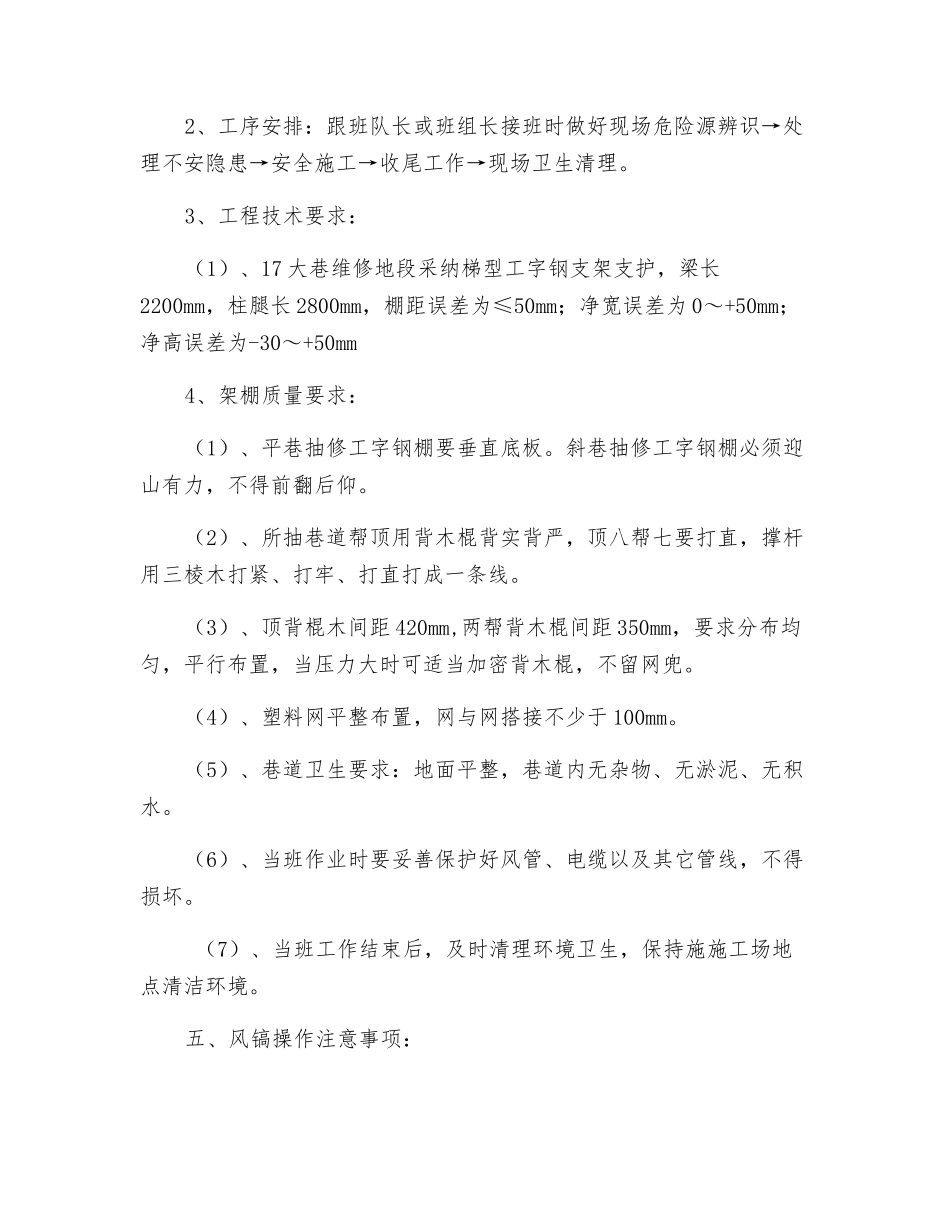

大巷维修安全技术措施一、工程概况:17 大巷承载这我司 17-19 区通风行人、原煤及材料运输任务。由于巷道部分地段顶板破裂松动,给通风行人、原煤及材料运输带来不安隐患,根据公司要求,由我单位在此处采纳五架梯型工字钢支架进行支护,加强该地段顶板管理。二、工程施工条件:该巷道铺设有道轨、架空线、风水管路及电缆和监测线,给架设工作带来一定不安因素,工作人员在施工过程当中要严格根据措施要求进行施工。三、组织措施:1、施工时间:2025 年 月 日—2025 年 月 日2、项目负责人:邵学3、组织施工人员学习此项安全技术措施并进行签字。4、组织巷修班按措施进行施工。5、组织并落实好现场管理,准备好维修所需要的工字钢梁、工字钢腿、背木、撑杆、网、钎子、风镐、手镐高压软管以及相配 U 型卡、前探梁、梁卡等工具。四、施工工艺:1、施工工艺:采纳人工架设“梯”型工字钢支护背顶背帮材料。2、工序安排:跟班队长或班组长接班时做好现场危险源辨识→处理不安隐患→安全施工→收尾工作→现场卫生清理。3、工程技术要求:(1)、17 大巷维修地段采纳梯型工字钢支架支护,梁长2200mm,柱腿长 2800mm,棚距误差为≤50mm;净宽误差为 0~+50mm;净高误差为-30~+50mm4、架棚质量要求:(1)、平巷抽修工字钢棚要垂直底板。斜巷抽修工字钢棚必须迎山有力,不得前翻后仰。(2)、所抽巷道帮顶用背木棍背实背严,顶八帮七要打直,撑杆用三棱木打紧、打牢、打直打成一条线。(3)、顶背棍木间距 420mm,两帮背木棍间距 350mm,要求分布均匀,平行布置,当压力大时可适当加密背木棍,不留网兜。(4)、塑料网平整布置,网与网搭接不少于 100mm。(5)、巷道卫生要求:地面平整,巷道内无杂物、无淤泥、无积水。(6)、当班作业时要妥善保护好风管、电缆以及其它管线,不得损坏。 (7)、当班工作结束后,及时清理环境卫生,保持施施工场地点清洁环境。五、风镐操作注意事项:1、检查施施工场地点附近风管有无漏风现象,工作地点有无冒顶片帮危险,支护是否牢固,如有问题立即整改,确保安全。2、压风管安装阀门,风镐与高压软管连接处要使用 U 型卡连接,严禁用铁丝代替。3、高压软管连接必须要使用相匹配的 U 型卡连接,不得用铁丝代替。4、使用之前,装上风镐钎,上紧卡簧(严禁用铁丝代替卡簧使用)握住手柄向冲击力方向使力,使风镐工作。5、风镐工作时,每班加注润滑油不得少于 2 次,注油时卸掉风带接头,斜置风镐...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大巷维修安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
