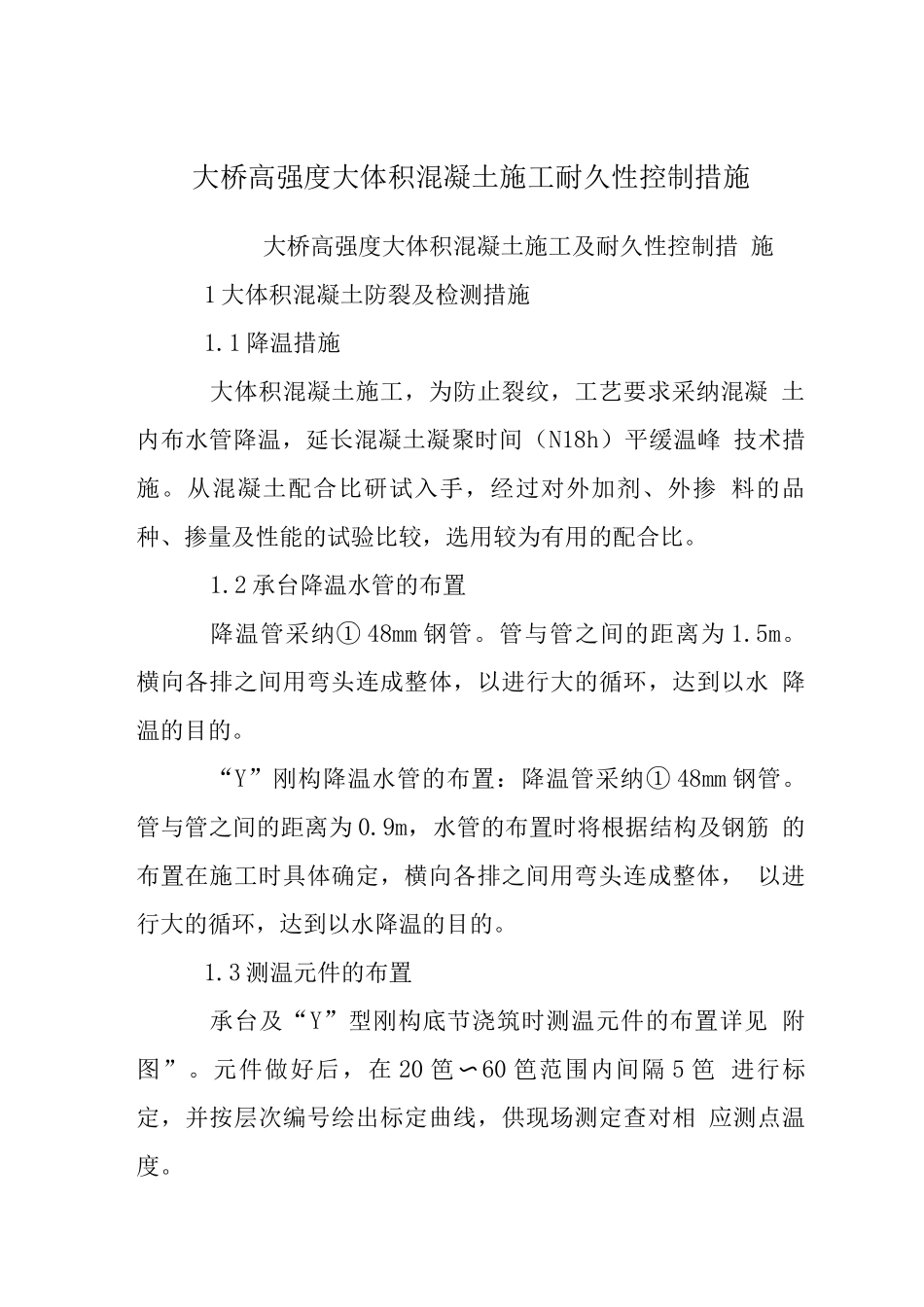

大桥高强度大体积混凝土施工耐久性控制措施大桥高强度大体积混凝土施工及耐久性控制措 施1 大体积混凝土防裂及检测措施1
1 降温措施大体积混凝土施工,为防止裂纹,工艺要求采纳混凝 土内布水管降温,延长混凝土凝聚时间(N18h)平缓温峰 技术措施
从混凝土配合比研试入手,经过对外加剂、外掺 料的品种、掺量及性能的试验比较,选用较为有用的配合比
2 承台降温水管的布置降温管采纳① 48mm 钢管
管与管之间的距离为 1
横向各排之间用弯头连成整体,以进行大的循环,达到以水 降温的目的
“Y”刚构降温水管的布置:降温管采纳① 48mm 钢管
管与管之间的距离为 0
9m,水管的布置时将根据结构及钢筋 的布置在施工时具体确定,横向各排之间用弯头连成整体, 以进行大的循环,达到以水降温的目的
3 测温元件的布置承台及“Y”型刚构底节浇筑时测温元件的布置详见 附图”
元件做好后,在 20 笆〜60 笆范围内间隔 5 笆 进行标定,并按层次编号绘出标定曲线,供现场测定查对相 应测点温度

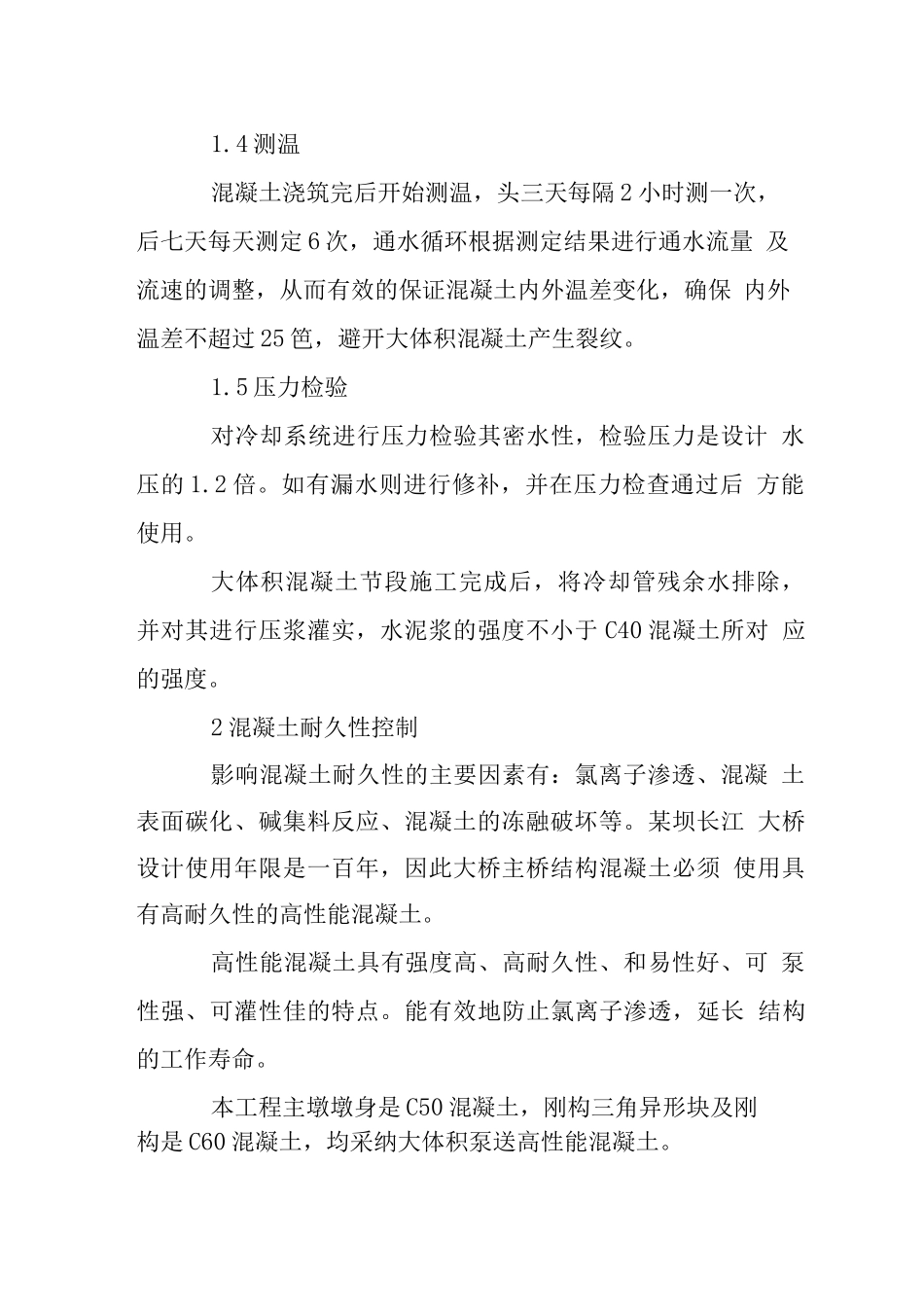

4 测温混凝土浇筑完后开始测温,头三天每隔 2 小时测一次, 后七天每天测定 6 次,通水循环根据测定结果进行通水流量 及流速的调整,从而有效的保证混凝土内外温差变化,确保 内外温差不超过 25 笆,避开大体积混凝土产生裂纹
5 压力检验对冷却系统进行压力检验其密水性,检验压力是设计 水压的 1
如有漏水则进行修补,并在压力检查通过后 方能使用
大体积混凝土节段施工完成后,将冷却管残余水排除, 并对其进行压浆灌实,水泥浆的强度不小于 C40 混凝土所对 应的强度
2 混凝土耐久性控制影响混凝土耐久性的主要因素有:氯离子渗透、混凝 土表面碳化、碱集料反应、混凝土的冻融破坏等
某坝长江 大桥设计使用年限是一百年,因此大桥主桥结构混凝土必须 使用具有高耐久性的高性能混凝土
