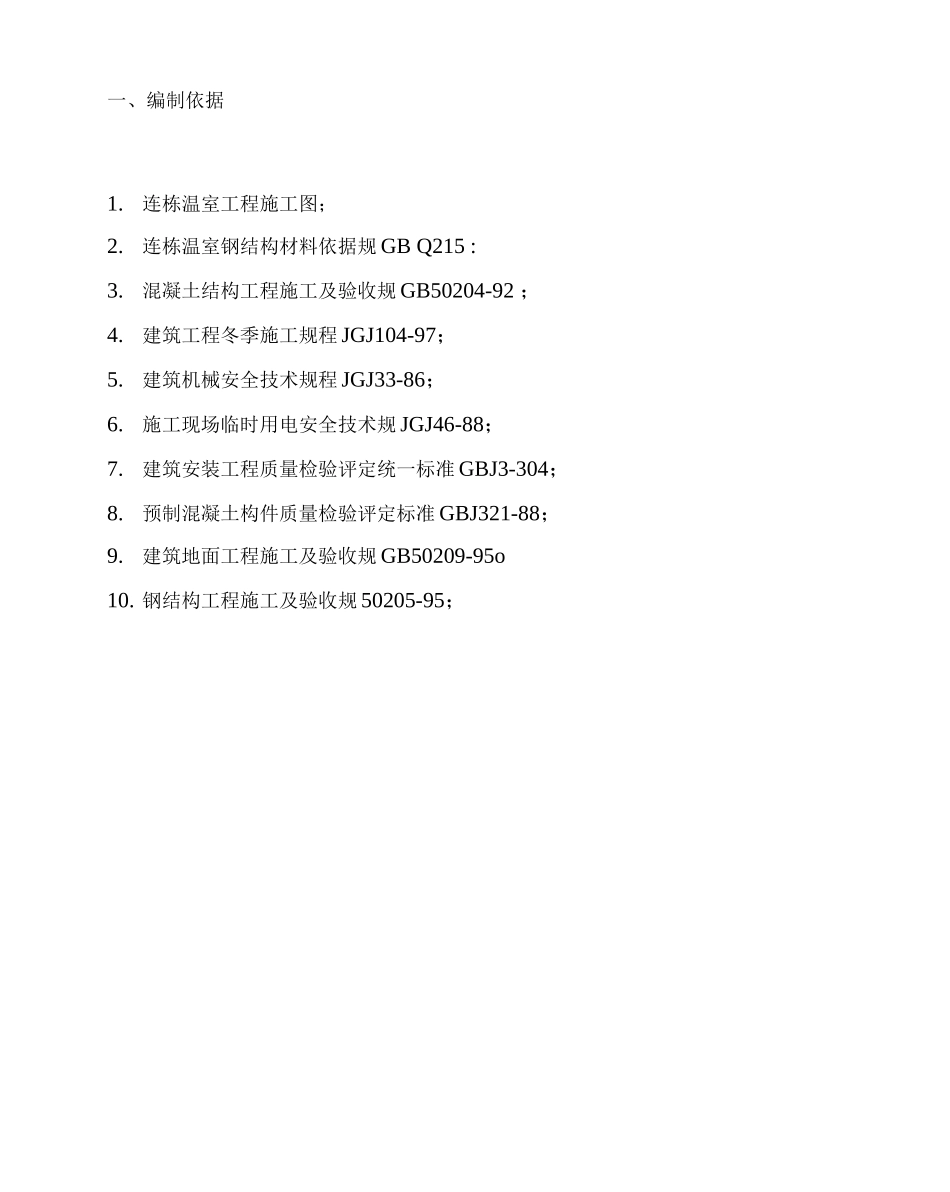

施工组织一、编制依据1
连栋温室工程施工图;2
连栋温室钢结构材料依据规 GB Q215 :3
混凝土结构工程施工及验收规 GB50204-92 ;4
建筑工程冬季施工规程 JGJ104-97;5
建筑机械安全技术规程 JGJ33-86;6
施工现场临时用电安全技术规 JGJ46-88;7
建筑安装工程质量检验评定统一标准 GBJ3-304;8
预制混凝土构件质量检验评定标准 GBJ321-88;9
建筑地面工程施工及验收规 GB50209-95o10
钢结构工程施工及验收规 50205-95;二、工程概况1、德兴市村乡农业科技示项目连动塑料温室,位于村乡界田占家败, 开工日期2025 年 11 月 20 0 竣工日期为 2025 年 1 月 15 0o 本施工组织设计 以一栋大棚为例
2、大棚规格,大棚长 56 米、宽 8 米、肩 2
米、顶高 4
3、大棚建筑面积 2688 平方米、建筑高度 4
4、类型为 GLP8432 型连栋塑料温室,温室中间立柱受力基础为预制 独立 c20混泥土基础桩,与地坪标持平,预制基础桩埋入现场浇筑混泥 土深为 7mm

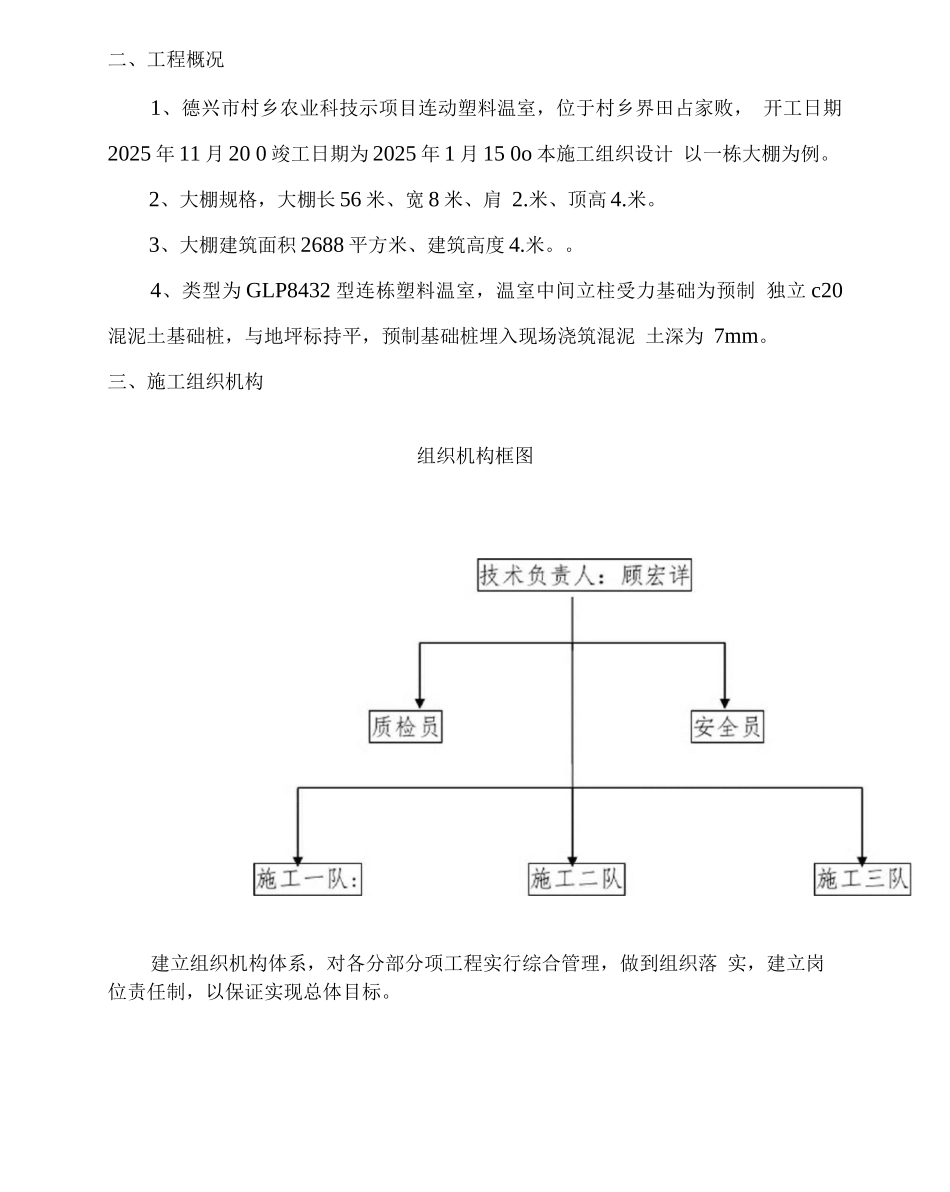

三、施工组织机构组织机构框图建立组织机构体系,对各分部分项工程实行综合管理,做到组织落 实,建立岗位责任制,以保证实现总体目标
四、主要施工方法及顺序1、定位放线按甲方要求,用经纬仪或水平仪打出高程,场地推平, 按图放出各轴线,定好龙门桩质检合格后,请监理复线合格后,进行钻 孔
2、混泥土浇筑孔深 7mm,孔底清无虚土,位置检查合格后,请监 理人员确认,合格后±0
下 3 公分挂轴线,管桩预埋连接筋,混凝土强 度符合设计强度
3、基础部分施工完成立即向监理单位报验,合格后办理相关手续方 可进行地上部分施工
4、地桩浇筑完成一星期后,进行钢架棚主体的施工
5、配电设备的安装主体工程结束后,将电源引进连动温室
