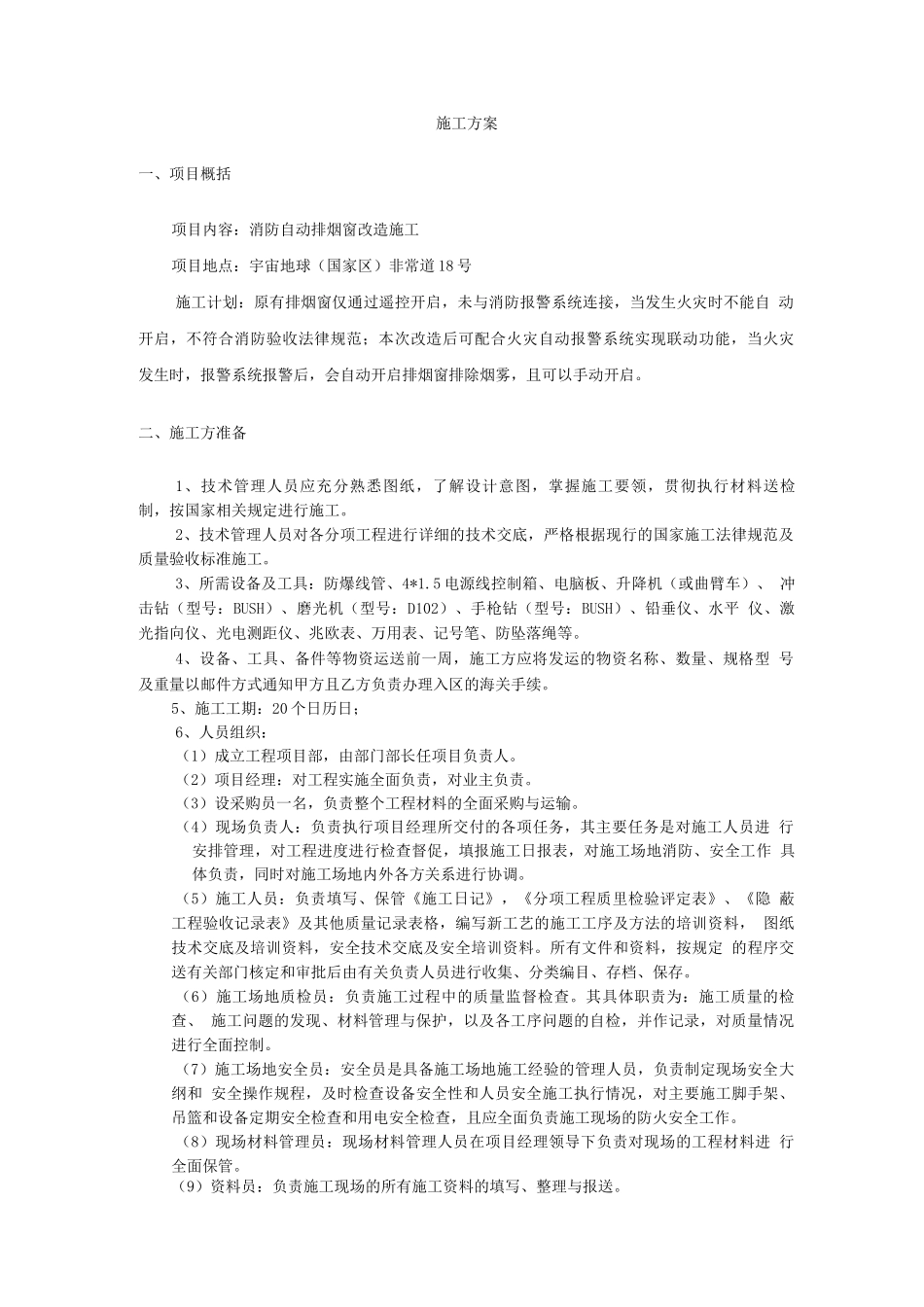

施工方案一、项目概括项目内容:消防自动排烟窗改造施工项目地点:宇宙地球(国家区)非常道 18 号施工计划:原有排烟窗仅通过遥控开启,未与消防报警系统连接,当发生火灾时不能自 动开启,不符合消防验收法律规范;本次改造后可配合火灾自动报警系统实现联动功能,当火灾 发生时,报警系统报警后,会自动开启排烟窗排除烟雾,且可以手动开启
二、施工方准备1、技术管理人员应充分熟悉图纸,了解设计意图,掌握施工要领,贯彻执行材料送检 制,按国家相关规定进行施工
2、技术管理人员对各分项工程进行详细的技术交底,严格根据现行的国家施工法律规范及 质量验收标准施工
3、所需设备及工具:防爆线管、4*1
5 电源线控制箱、电脑板、升降机(或曲臂车)、 冲击钻(型号:BUSH)、磨光机(型号:D102)、手枪钻(型号:BUSH)、铅垂仪、水平 仪、激光指向仪、光电测距仪、兆欧表、万用表、记号笔、防坠落绳等
4、设备、工具、备件等物资运送前一周,施工方应将发运的物资名称、数量、规格型 号及重量以邮件方式通知甲方且乙方负责办理入区的海关手续
5、施工工期:20 个日历日;6、人员组织:(1)成立工程项目部,由部门部长任项目负责人
(2)项目经理:对工程实施全面负责,对业主负责
(3)设采购员一名,负责整个工程材料的全面采购与运输
(4)现场负责人:负责执行项目经理所交付的各项任务,其主要任务是对施工人员进 行安排管理,对工程进度进行检查督促,填报施工日报表,对施工场地消防、安全工作 具体负责,同时对施工场地内外各方关系进行协调
(5)施工人员:负责填写、保管《施工日记》,《分项工程质里检验评定表》、《隐 蔽工程验收记录表》及其他质量记录表格,编写新工艺的施工工序及方法的培训资料, 图纸技术交底及培训资料,安全技术交底及安全培训资料
所有文件和资料,按规定 的程序交送有关部门核定和审批后由有关负责人员进行收集
