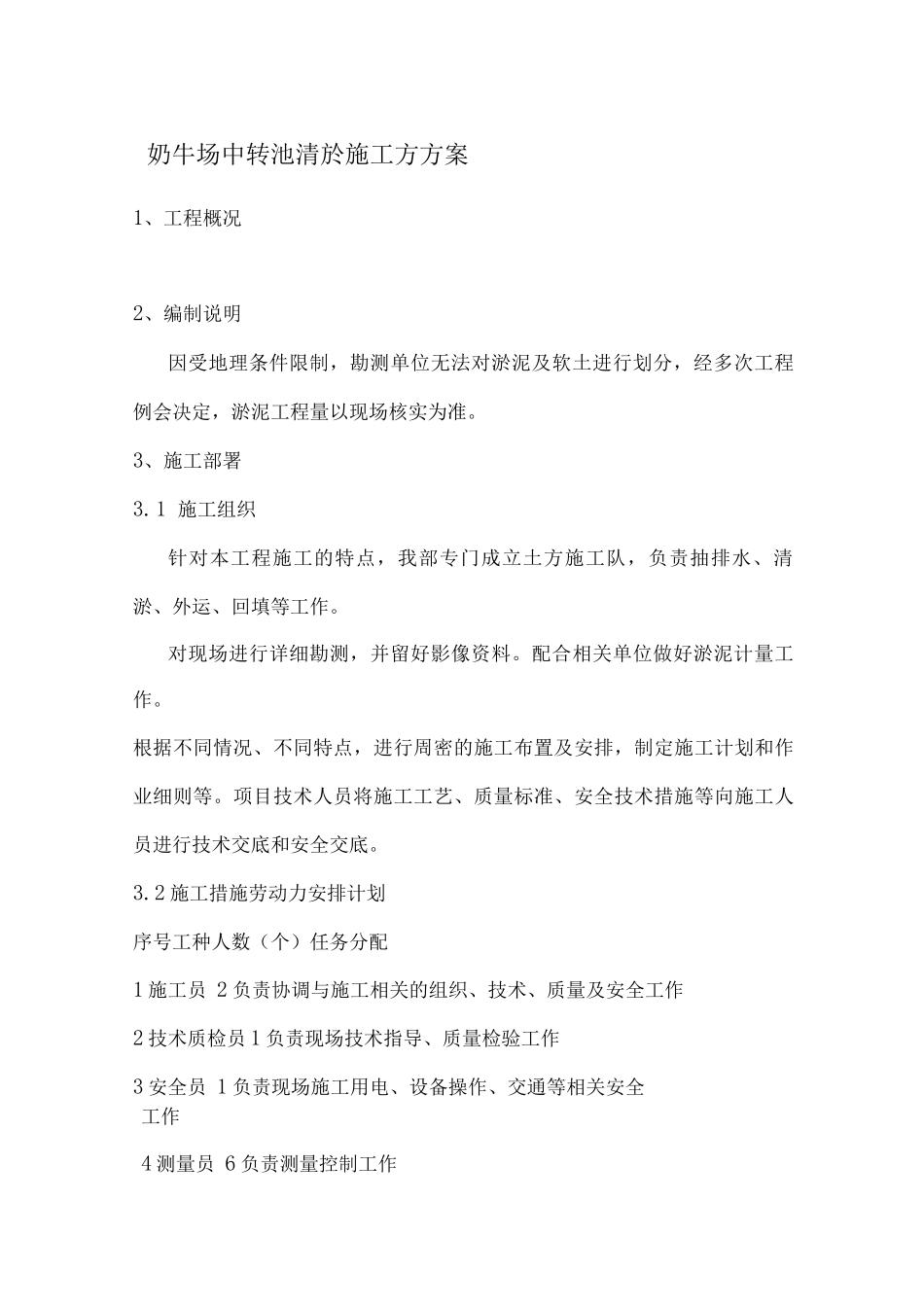

奶牛场中转池清於施工方方案1、工程概况2、编制说明因受地理条件限制,勘测单位无法对淤泥及软土进行划分,经多次工程例会决定,淤泥工程量以现场核实为准
3、施工部署3
1 施工组织针对本工程施工的特点,我部专门成立土方施工队,负责抽排水、清淤、外运、回填等工作
对现场进行详细勘测,并留好影像资料
配合相关单位做好淤泥计量工作
根据不同情况、不同特点,进行周密的施工布置及安排,制定施工计划和作业细则等
项目技术人员将施工工艺、质量标准、安全技术措施等向施工人员进行技术交底和安全交底
2 施工措施劳动力安排计划序号工种人数(个)任务分配1 施工员 2 负责协调与施工相关的组织、技术、质量及安全工作2 技术质检员 1 负责现场技术指导、质量检验工作3 安全员 1 负责现场施工用电、设备操作、交通等相关安全工作4 测量员 6 负责测量控制工作5 电工 2 负责现场用电6 操作手 6 挖掘机、发电机等设备操作3
3 主要施工设备、机具机械设备准备情况一览表序号设备名称型号单位计划进场实际进场1 自卸汽车 6t 辆 20 252 挖掘机 2 辆 663 装载机 50 辆 444 推土机 160 辆 335 洒水车 T90 台 226 发电机 10kw 台 2 27 水泵 1
8m 台 6 8施工工程量表序号施工内容单位挖方填方施工区域备注1清表M13
84 万02排水M38
4 万03淤泥M89
59 万0外运4土方M1

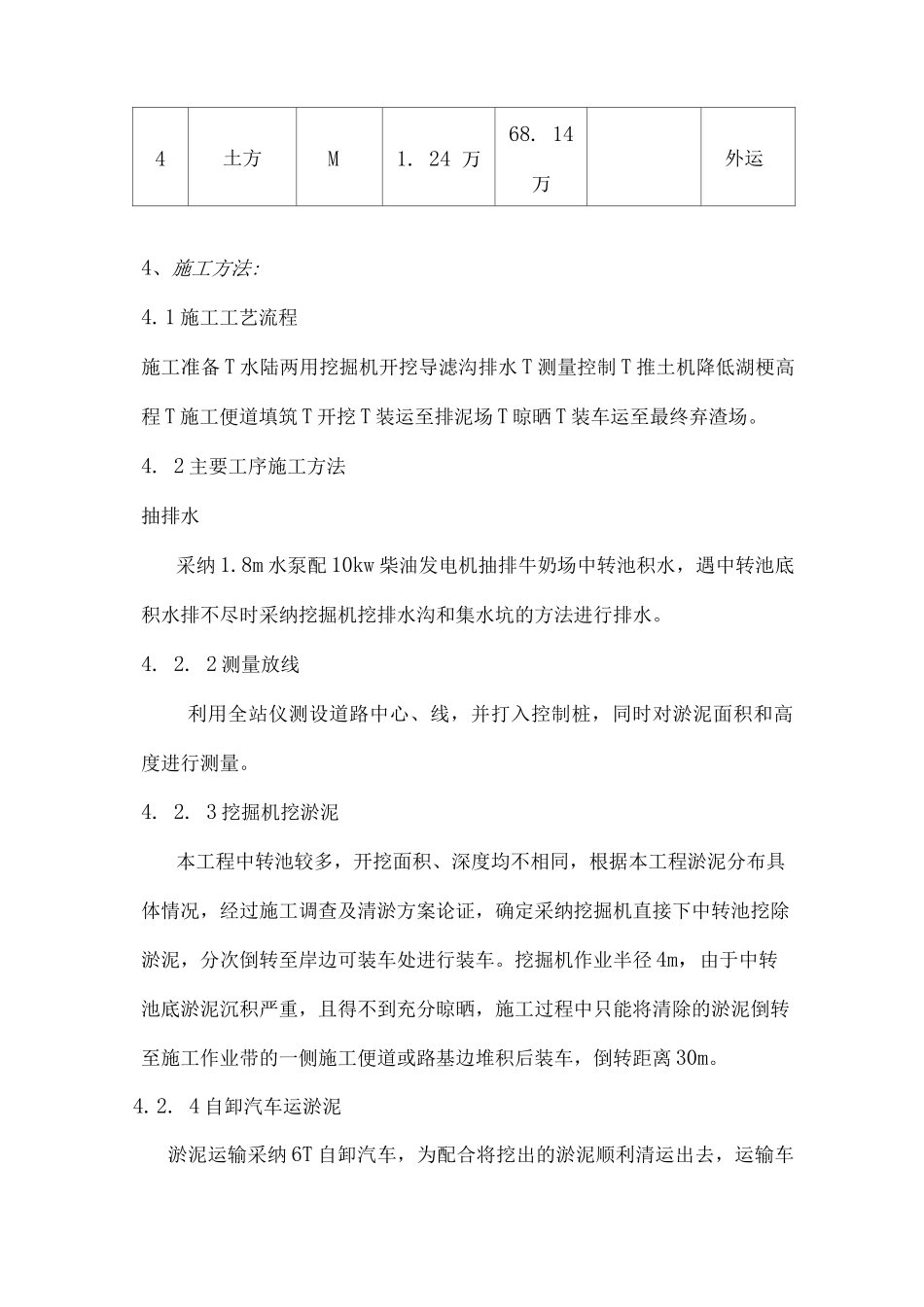

24 万68
14万外运4、施工方法:4
1 施工工艺流程施工准备 T 水陆两用挖掘机开挖导滤沟排水 T 测量控制 T 推土机降低湖梗高程 T 施工便道填筑 T 开挖 T 装运至排泥场 T 晾晒 T 装车运至最终弃渣场
2 主要工序施工方法抽排水采纳 1
8m 水泵配 10kw 柴油发电机抽排牛奶场中转池积水,遇中转池底积水排不尽时采纳挖掘机挖排水沟
