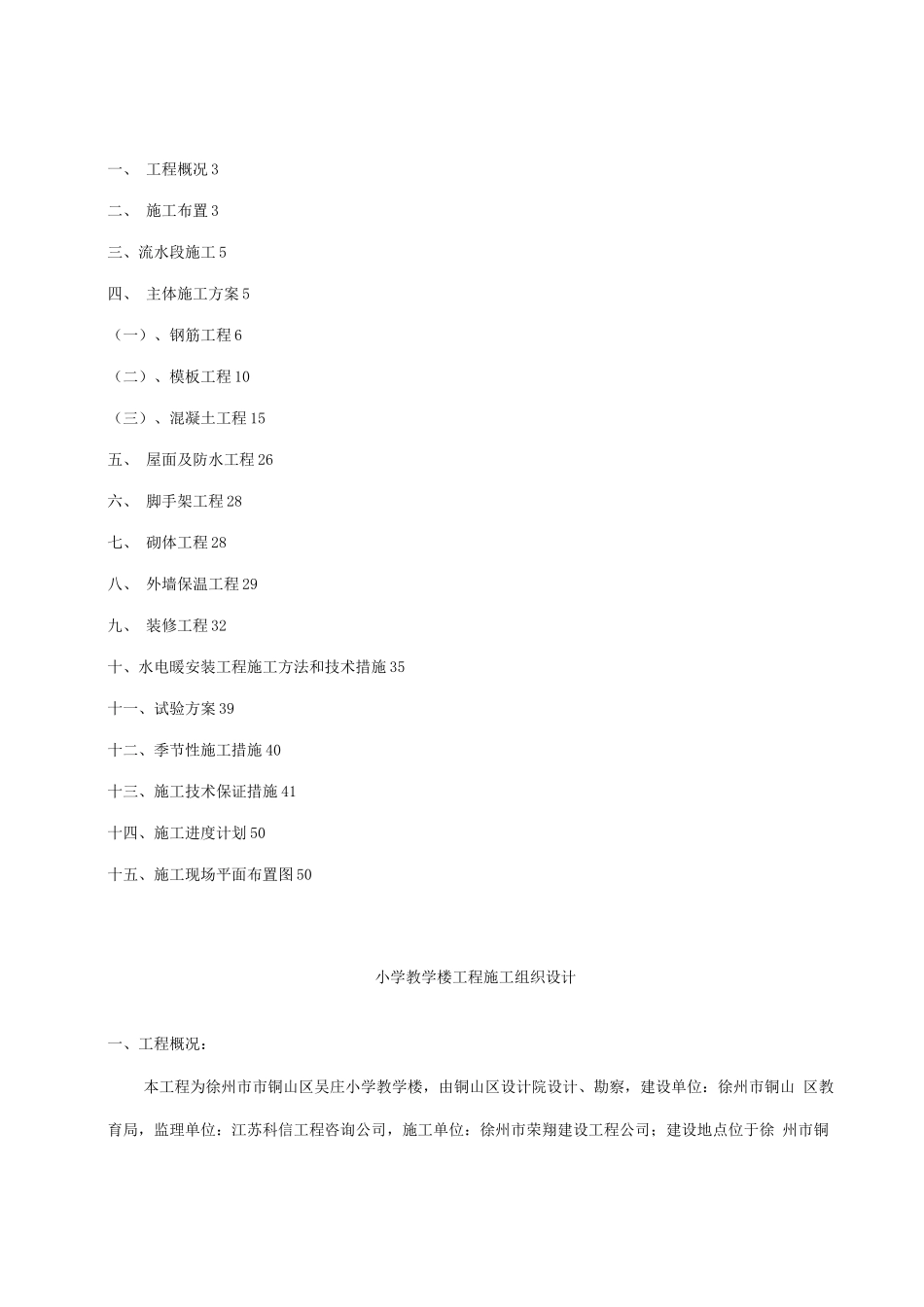

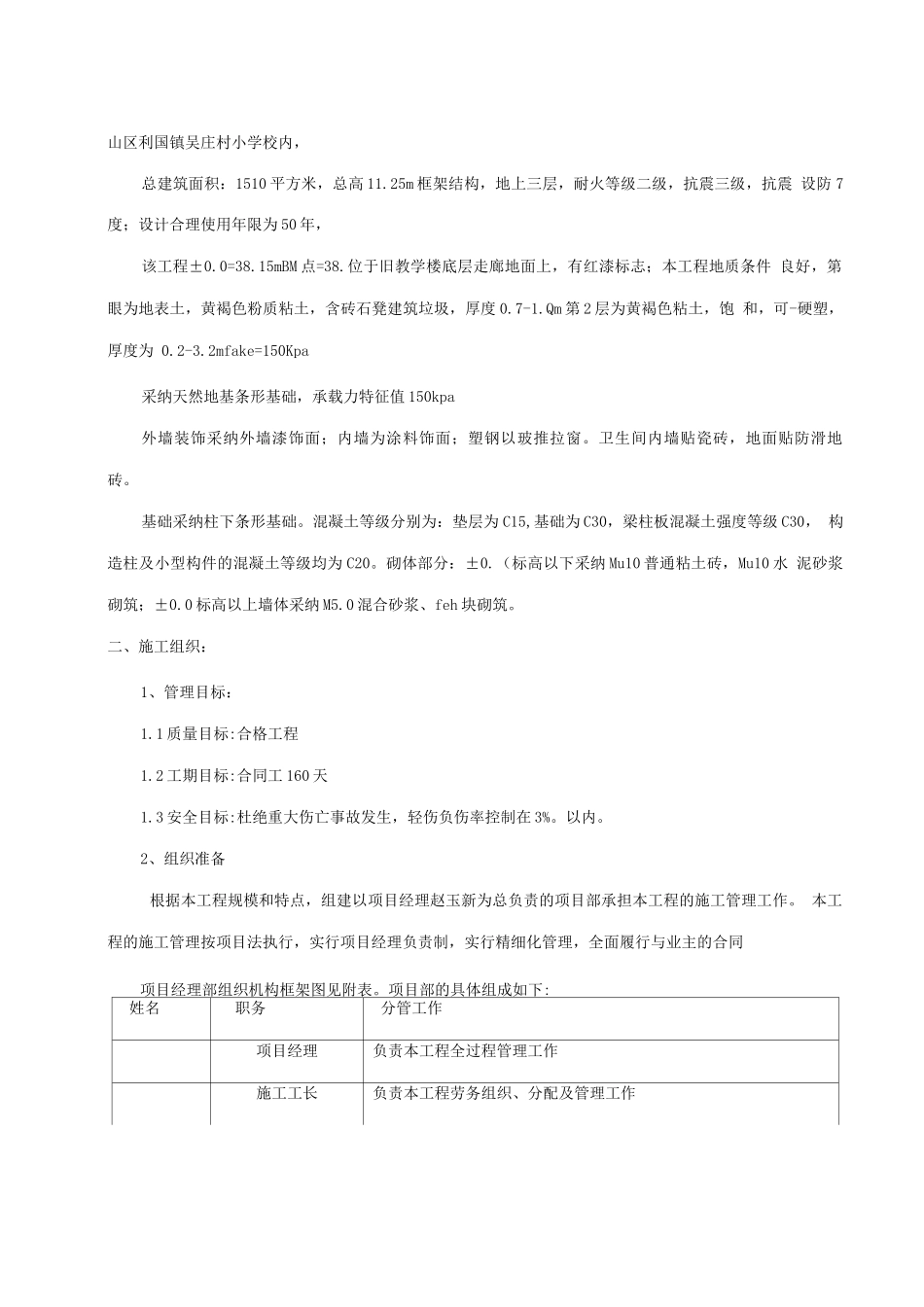

一、 工程概况 3二、 施工布置 3三、流水段施工 5四、 主体施工方案 5(一)、钢筋工程 6(二)、模板工程 10(三)、混凝土工程 15五、 屋面及防水工程 26六、 脚手架工程 28七、 砌体工程 28八、 外墙保温工程 29九、 装修工程 32十、水电暖安装工程施工方法和技术措施 35十一、试验方案 39十二、季节性施工措施 40十三、施工技术保证措施 41十四、施工进度计划 50十五、施工现场平面布置图 50小学教学楼工程施工组织设计一、工程概况:本工程为徐州市市铜山区吴庄小学教学楼,由铜山区设计院设计、勘察,建设单位:徐州市铜山 区教育局,监理单位:江苏科信工程咨询公司,施工单位:徐州市荣翔建设工程公司;建设地点位于徐 州市铜山区利国镇吴庄村小学校内,总建筑面积:1510 平方米,总高 11.25m 框架结构,地上三层,耐火等级二级,抗震三级,抗震 设防 7度;设计合理使用年限为 50 年,该工程±0.0=38.15mBM 点=38.位于旧教学楼底层走廊地面上,有红漆标志;本工程地质条件 良好,第眼为地表土,黄褐色粉质粘土,含砖石凳建筑垃圾,厚度 0.7-1.Qm 第 2 层为黄褐色粘土,饱 和,可-硬塑,厚度为 0.2-3.2mfake=150Kpa采纳天然地基条形基础,承载力特征值 150kpa外墙装饰采纳外墙漆饰面;内墙为涂料饰面;塑钢以玻推拉窗。卫生间内墙贴瓷砖,地面贴防滑地 砖。基础采纳柱下条形基础。混凝土等级分别为:垫层为 C15,基础为 C30,梁柱板混凝土强度等级 C30, 构造柱及小型构件的混凝土等级均为 C20。砌体部分:±0.(标高以下采纳 Mu10 普通粘土砖,Mu10 水 泥砂浆砌筑;±0.0 标高以上墙体采纳 M5.0 混合砂浆、feh 块砌筑。二、施工组织:1、管理目标:1.1 质量目标:合格工程1.2 工期目标:合同工 160 天1.3 安全目标:杜绝重大伤亡事故发生,轻伤负伤率控制在 3%。以内。2、组织准备根据本工程规模和特点,组建以项目经理赵玉新为总负责的项目部承担本工程的施工管理工作。 本工程的施工管理按项目法执行,实行项目经理负责制,实行精细化管理,全面履行与业主的合同项目经理部组织机构框架图见附表。项目部的具体组成如下:姓名职务分管工作项目经理负责本工程全过程管理工作施工工长负责本工程劳务组织、分配及管理工作技术负责人负责本工程的技术工作
