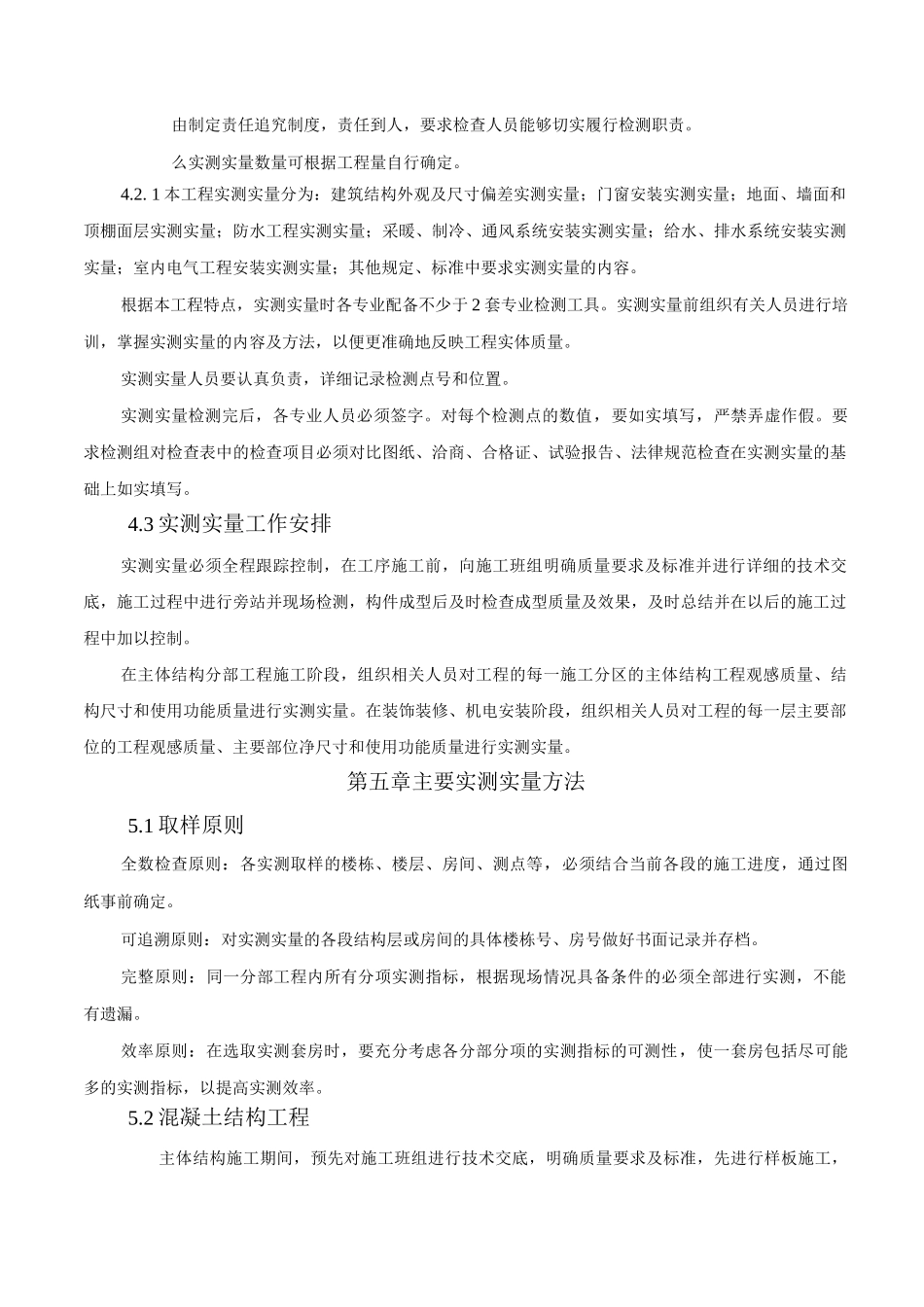

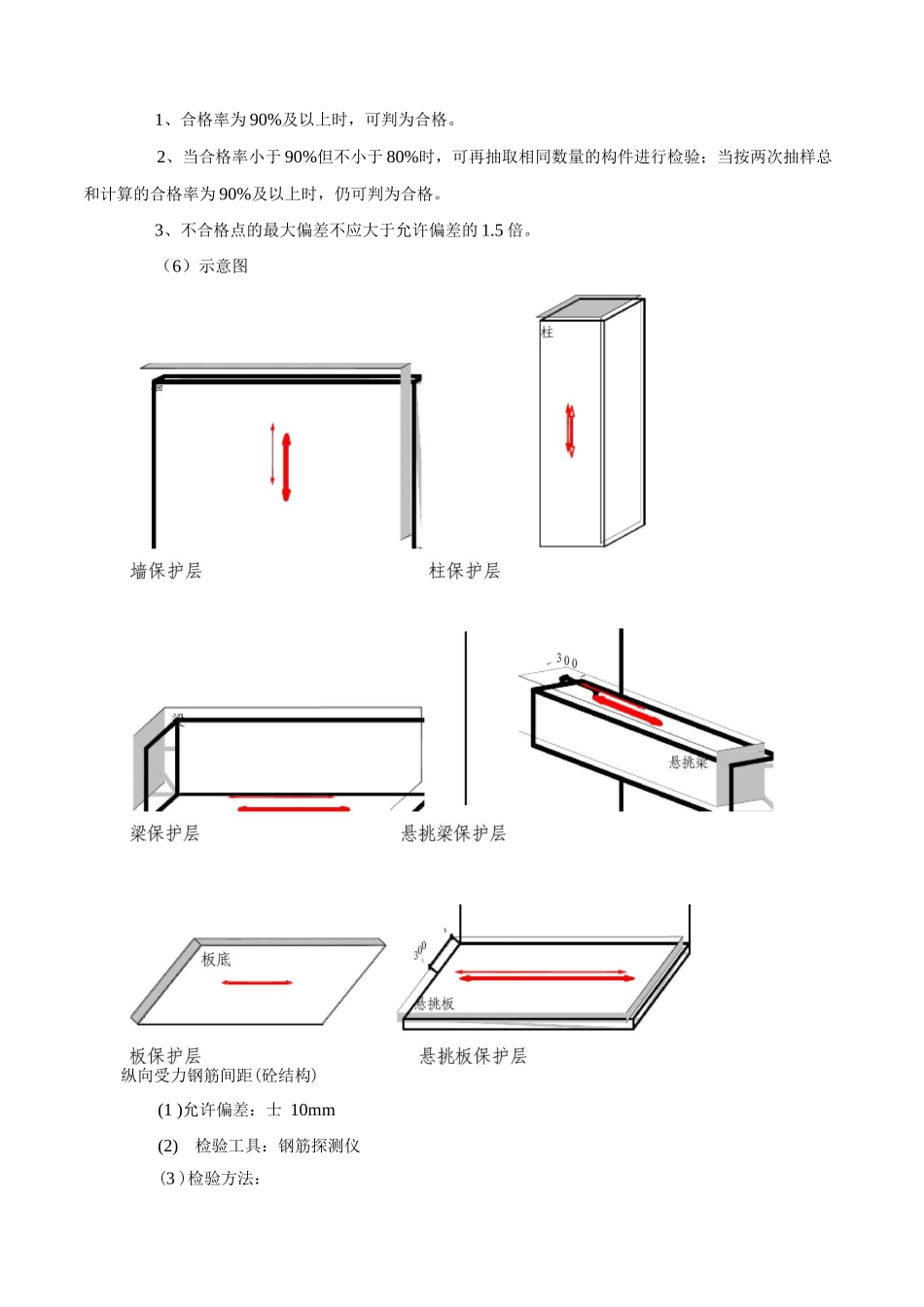

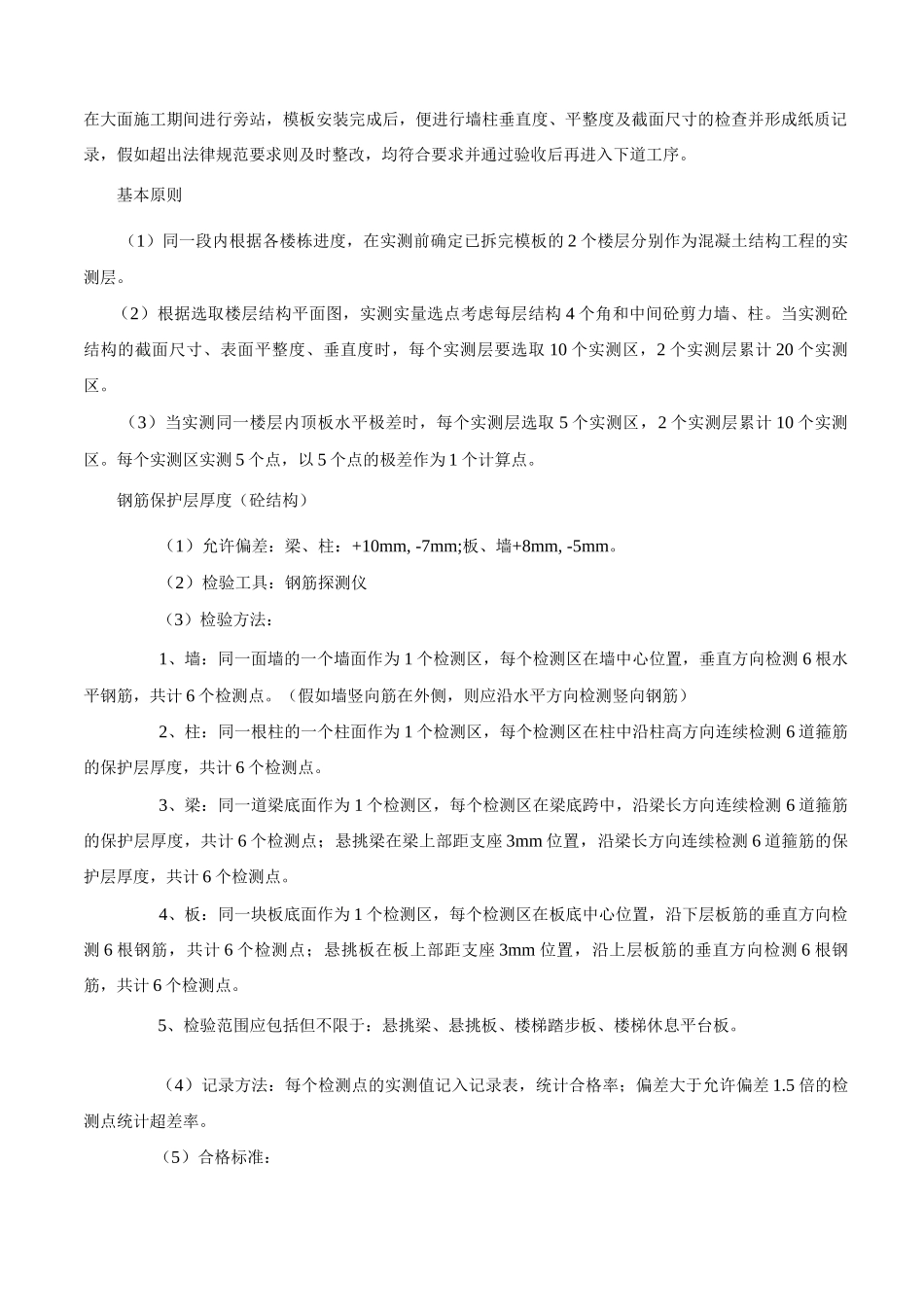

由制定责任追究制度,责任到人,要求检查人员能够切实履行检测职责。么实测实量数量可根据工程量自行确定。4.2. 1 本工程实测实量分为:建筑结构外观及尺寸偏差实测实量;门窗安装实测实量;地面、墙面和顶棚面层实测实量;防水工程实测实量;采暖、制冷、通风系统安装实测实量;给水、排水系统安装实测实量;室内电气工程安装实测实量;其他规定、标准中要求实测实量的内容。根据本工程特点,实测实量时各专业配备不少于 2 套专业检测工具。实测实量前组织有关人员进行培训,掌握实测实量的内容及方法,以便更准确地反映工程实体质量。实测实量人员要认真负责,详细记录检测点号和位置。实测实量检测完后,各专业人员必须签字。对每个检测点的数值,要如实填写,严禁弄虚作假。要求检测组对检查表中的检查项目必须对比图纸、洽商、合格证、试验报告、法律规范检查在实测实量的基础上如实填写。4.3 实测实量工作安排实测实量必须全程跟踪控制,在工序施工前,向施工班组明确质量要求及标准并进行详细的技术交底,施工过程中进行旁站并现场检测,构件成型后及时检查成型质量及效果,及时总结并在以后的施工过程中加以控制。在主体结构分部工程施工阶段,组织相关人员对工程的每一施工分区的主体结构工程观感质量、结构尺寸和使用功能质量进行实测实量。在装饰装修、机电安装阶段,组织相关人员对工程的每一层主要部位的工程观感质量、主要部位净尺寸和使用功能质量进行实测实量。第五章主要实测实量方法5.1 取样原则全数检查原则:各实测取样的楼栋、楼层、房间、测点等,必须结合当前各段的施工进度,通过图纸事前确定。可追溯原则:对实测实量的各段结构层或房间的具体楼栋号、房号做好书面记录并存档。完整原则:同一分部工程内所有分项实测指标,根据现场情况具备条件的必须全部进行实测,不能有遗漏。效率原则:在选取实测套房时,要充分考虑各分部分项的实测指标的可测性,使一套房包括尽可能多的实测指标,以提高实测效率。5.2 混凝土结构工程主体结构施工期间,预先对施工班组进行技术交底,明确质量要求及标准,先进行样板施工,在大面施工期间进行旁站,模板安装完成后,便进行墙柱垂直度、平整度及截面尺寸的检查并形成纸质记录,假如超出法律规范要求则及时整改,均符合要求并通过验收后再进入下道工序。基本原则(1)同一段内根据各楼栋进度,在实测前确定已拆完模板的 2 个楼层分别作为混凝土结构工程的实测层。(2)根据选...
