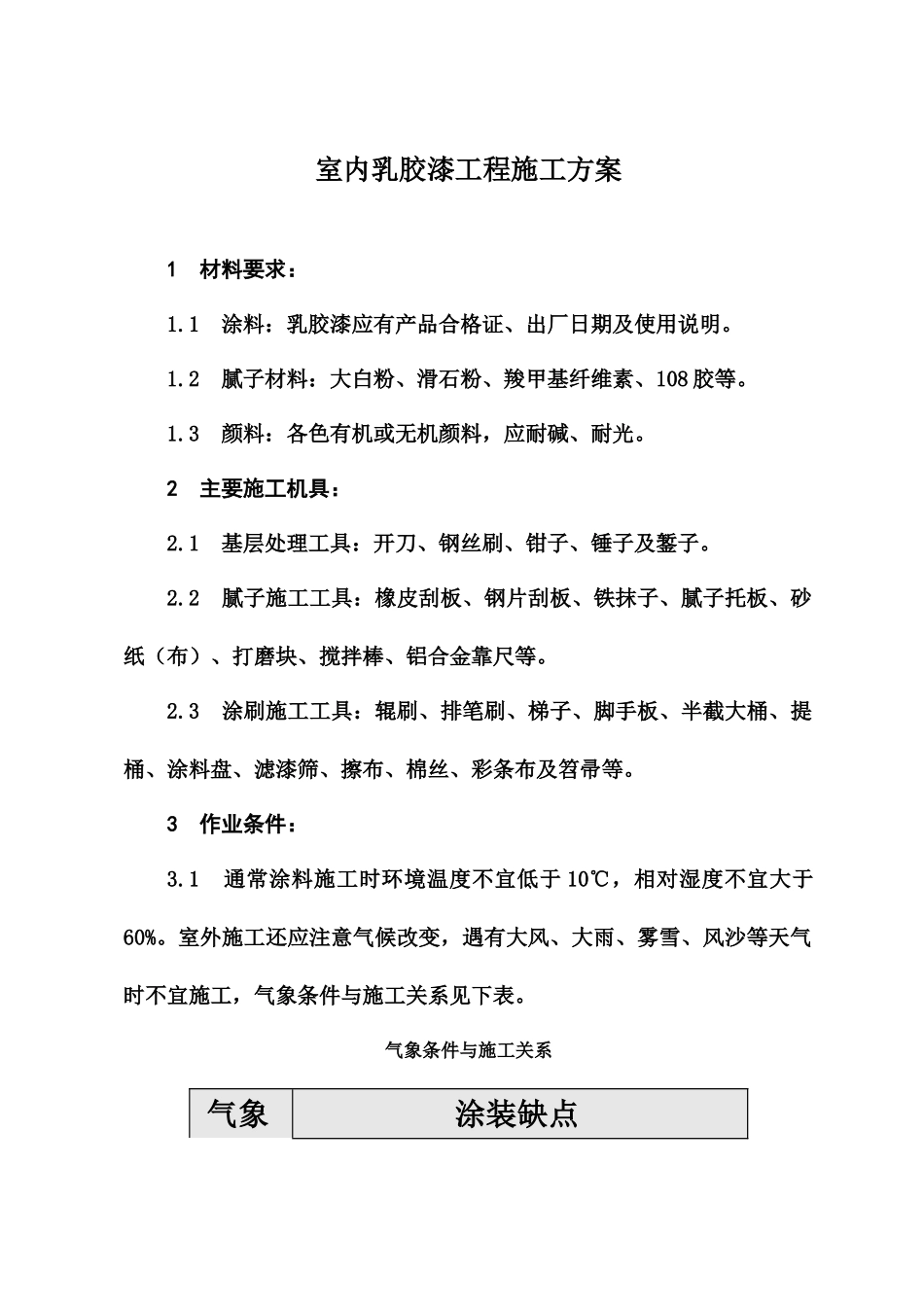

室内涂料施工方案室内乳胶漆工程施工方案1 材料要求:1
1 涂料:乳胶漆应有产品合格证、出厂日期及使用说明
2 腻子材料:大白粉、滑石粉、羧甲基纤维素、108 胶等
3 颜料:各色有机或无机颜料,应耐碱、耐光
2 主要施工机具:2
1 基层处理工具:开刀、钢丝刷、钳子、锤子及錾子
2 腻子施工工具:橡皮刮板、钢片刮板、铁抹子、腻子托板、砂纸(布)、打磨块、搅拌棒、铝合金靠尺等
3 涂刷施工工具:辊刷、排笔刷、梯子、脚手板、半截大桶、提桶、涂料盘、滤漆筛、擦布、棉丝、彩条布及笤帚等
3 作业条件:3
1 通常涂料施工时环境温度不宜低于 10℃,相对湿度不宜大于60%
室外施工还应注意气候改变,遇有大风、大雨、雾雪、风沙等天气时不宜施工,气象条件与施工关系见下表

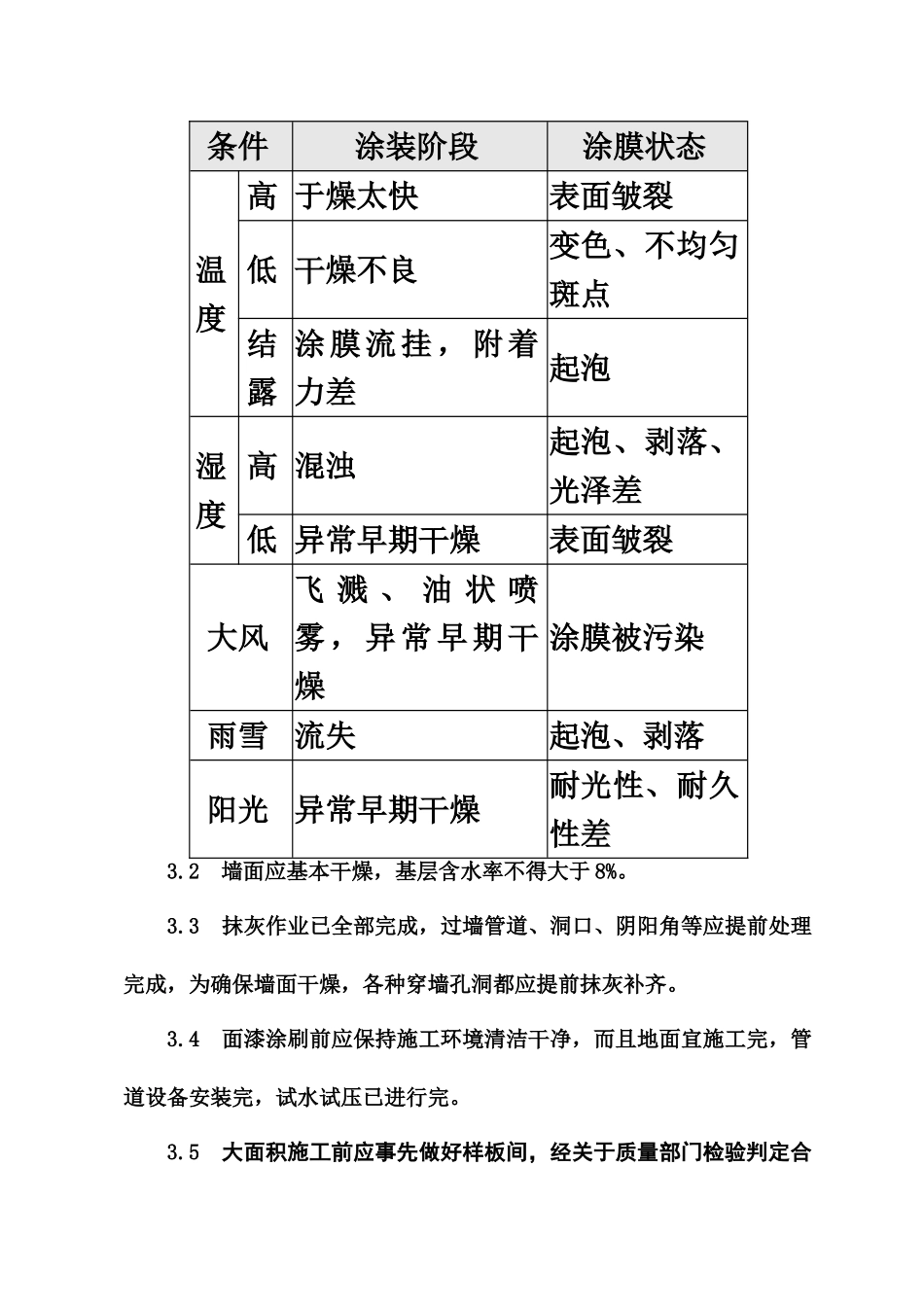

气象条件与施工关系气象涂装缺点条件涂装阶段涂膜状态温度高 于燥太快表面皱裂低 干燥不良变色、不均匀斑点结露涂膜流挂,附着力差起泡湿度高 混浊起泡、剥落、光泽差低 异常早期干燥表面皱裂大风飞 溅 、 油 状 喷雾,异常早期干燥涂膜被污染雨雪流失起泡、剥落阳光异常早期干燥耐光性、耐久性差3
2 墙面应基本干燥,基层含水率不得大于 8%
3 抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完成,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐
4 面漆涂刷前应保持施工环境清洁干净,而且地面宜施工完,管道设备安装完,试水试压已进行完
5 大面积施工前应事先做好样板间,经关于质量部门检验判定合格后,方可组织班组进行大面积施工
样板间应一直保留到涂料工程完工验收为止
4 施工操作工艺4
1 工艺流程:4
