电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

室内电气安装施工方案

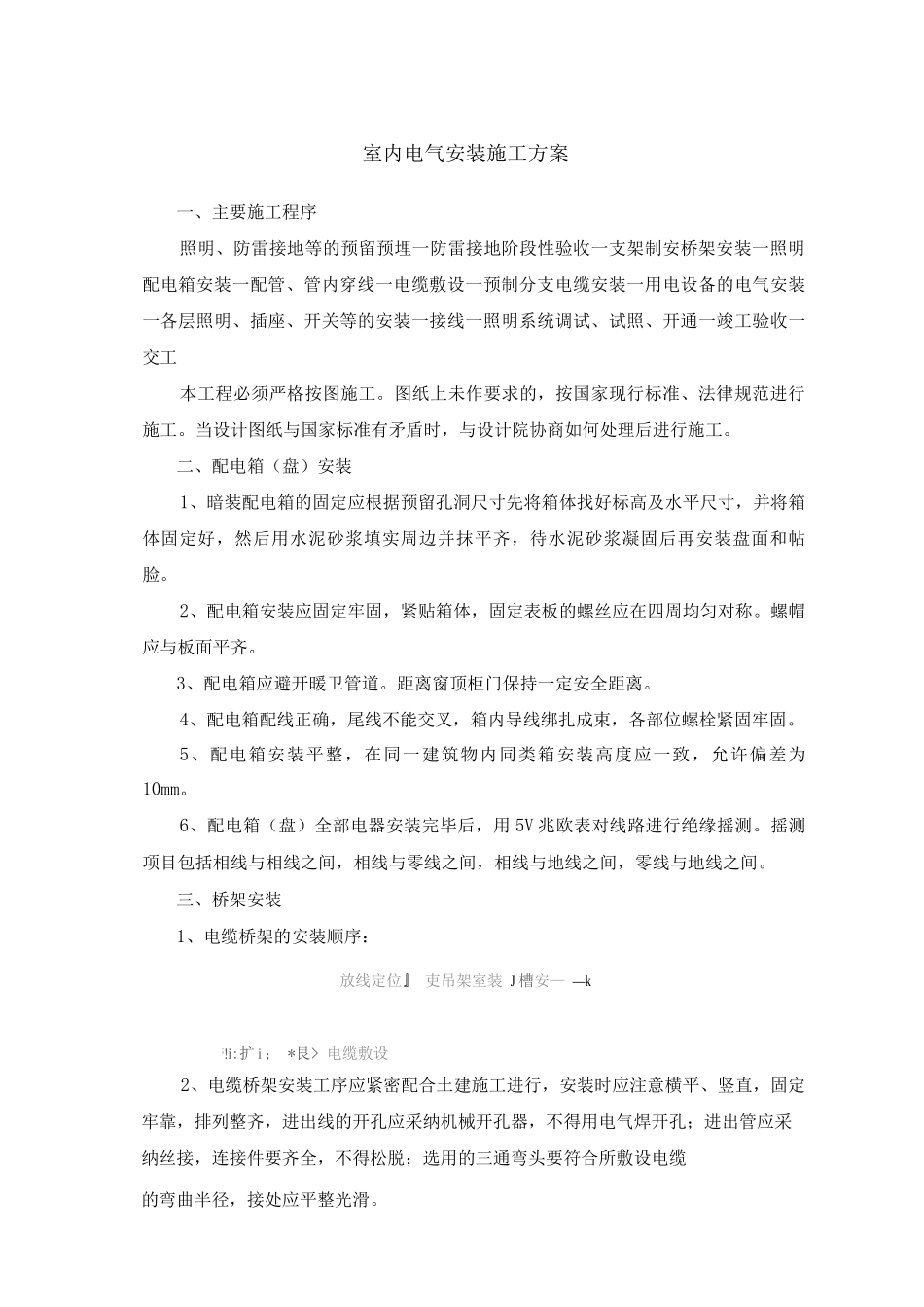

室内电气安装施工方案_第1页
1/6
室内电气安装施工方案_第2页
2/6
室内电气安装施工方案_第3页
3/6

室内电气安装施工方案一、主要施工程序照明、防雷接地等的预留预埋一防雷接地阶段性验收一支架制安桥架安装一照明配电箱安装一配管、管内穿线一电缆敷设一预制分支电缆安装一用电设备的电气安装一各层照明、插座、开关等的安装一接线一照明系统调试、试照、开通一竣工验收一交工本工程必须严格按图施工。图纸上未作要求的,按国家现行标准、法律规范进行施工。当设计图纸与国家标准有矛盾时,与设计院协商如何处理后进行施工。二、配电箱(盘)安装1、暗装配电箱的固定应根据预留孔洞尺寸先将箱体找好标高及水平尺寸,并将箱体固定好,然后用水泥砂浆填实周边并抹平齐,待水泥砂浆凝固后再安装盘面和帖脸。2、配电箱安装应固定牢固,紧贴箱体,固定表板的螺丝应在四周均匀对称。螺帽应与板面平齐。3、配电箱应避开暖卫管道。距离窗顶柜门保持一定安全距离。4、配电箱配线正确,尾线不能交叉,箱内导线绑扎成束,各部位螺栓紧固牢固。5、配电箱安装平整,在同一建筑物内同类箱安装高度应一致,允许偏差为10mm。6、配电箱(盘)全部电器安装完毕后,用 5V 兆欧表对线路进行绝缘摇测。摇测项目包括相线与相线之间,相线与零线之间,相线与地线之间,零线与地线之间。三、桥架安装1、电缆桥架的安装顺序:放线定位』 吏吊架室装 J 槽安— —k;!i:扩 i ; *艮> 电缆敷设2、电缆桥架安装工序应紧密配合土建施工进行,安装时应注意横平、竖直,固定牢靠,排列整齐,进出线的开孔应采纳机械开孔器,不得用电气焊开孔;进出管应采纳丝接,连接件要齐全,不得松脱;选用的三通弯头要符合所敷设电缆的弯曲半径,接处应平整光滑。3、桥架全长应有可靠接地,该工程中利用 PE 线连接到设备间的接地极上。四、插接式母线槽安装1、施工工艺流程图2、母线槽安装前按设计及法律规范要求进行开箱检查验收,与监理及业主代表共同进行,并作好检查验收记录。3、母线槽外观应无损伤变形,附件齐全,绝缘良好。支架安装,直线段母线支架的距离不应大于 2m,支架上钻孔必须使用机械钻孔,严禁用电、气焊割孔。母线拐弯处及与箱、盘连接处必须加支架。母线槽应直接用螺栓固定在支架上,螺栓上宜加平垫和弹簧垫紧固。每段的连接应按规定进行。4、线插接箱安装位置及型号应符合设计要求,为保证插接母线箱和母线接触紧密,在插接处可涂抹导电膏,减少接触电阻。插接母线槽的安装允许偏差见下表:表 6. 13. 4项目允许偏差(mm )检查方法2m 段垂直,水平4拉、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室内电气安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
