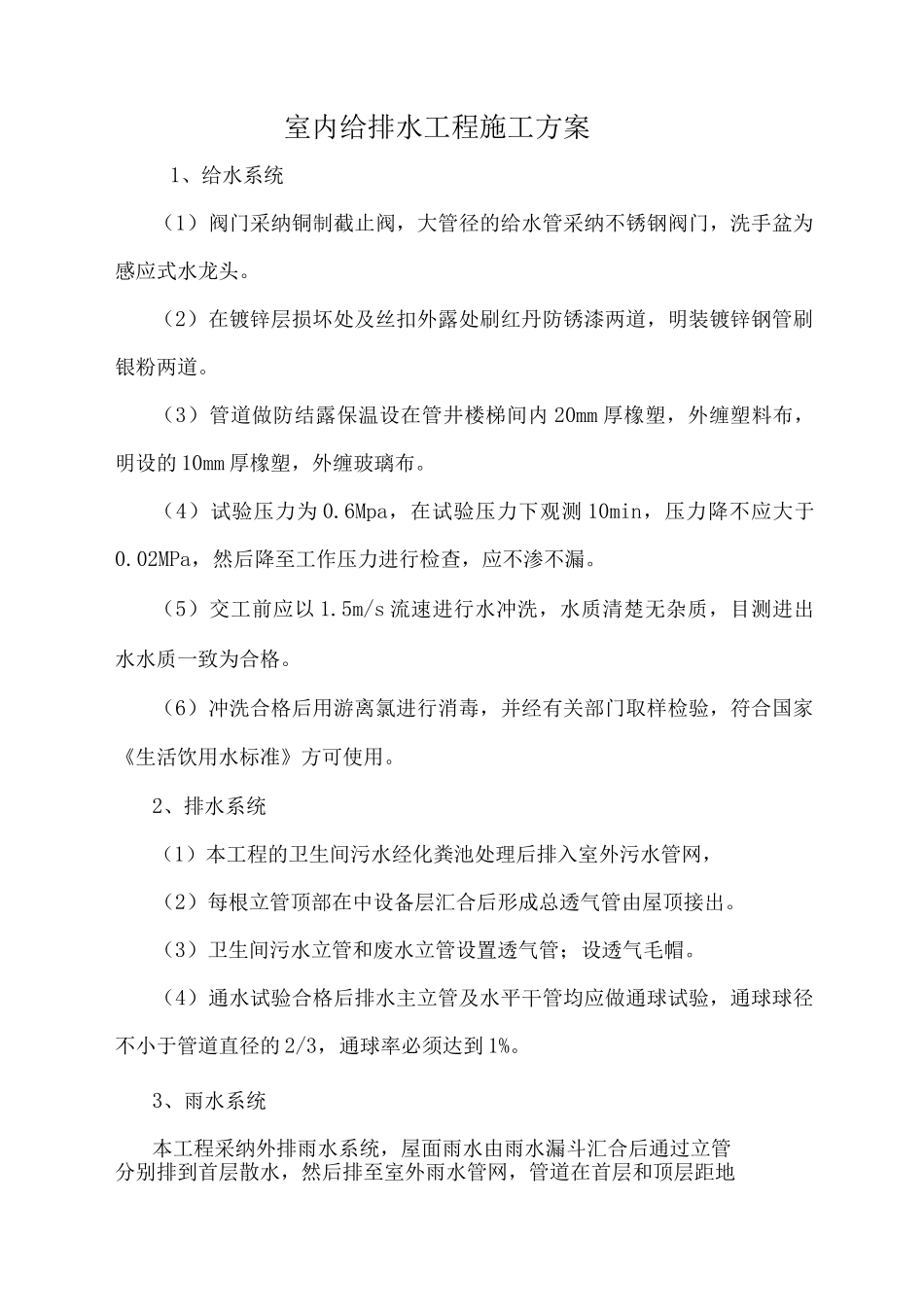

室内给排水工程施工方案1、给水系统(1)阀门采纳铜制截止阀,大管径的给水管采纳不锈钢阀门,洗手盆为感应式水龙头
(2)在镀锌层损坏处及丝扣外露处刷红丹防锈漆两道,明装镀锌钢管刷银粉两道
(3)管道做防结露保温设在管井楼梯间内 20mm 厚橡塑,外缠塑料布,明设的 10mm 厚橡塑,外缠玻璃布
(4)试验压力为 0
6Mpa,在试验压力下观测 10min,压力降不应大于0
02MPa,然后降至工作压力进行检查,应不渗不漏
(5)交工前应以 1
5m/s 流速进行水冲洗,水质清楚无杂质,目测进出水水质一致为合格
(6)冲洗合格后用游离氯进行消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方可使用
2、排水系统(1)本工程的卫生间污水经化粪池处理后排入室外污水管网,(2)每根立管顶部在中设备层汇合后形成总透气管由屋顶接出
(3)卫生间污水立管和废水立管设置透气管;设透气毛帽
(4)通水试验合格后排水主立管及水平干管均应做通球试验,通球球径不小于管道直径的 2/3,通球率必须达到 1%
3、雨水系统本工程采纳外排雨水系统,屋面雨水由雨水漏斗汇合后通过立管分别排到首层散水,然后排至室外雨水管网,管道在首层和顶层距地1 米处设置立管检查,朝向便于检修的方向

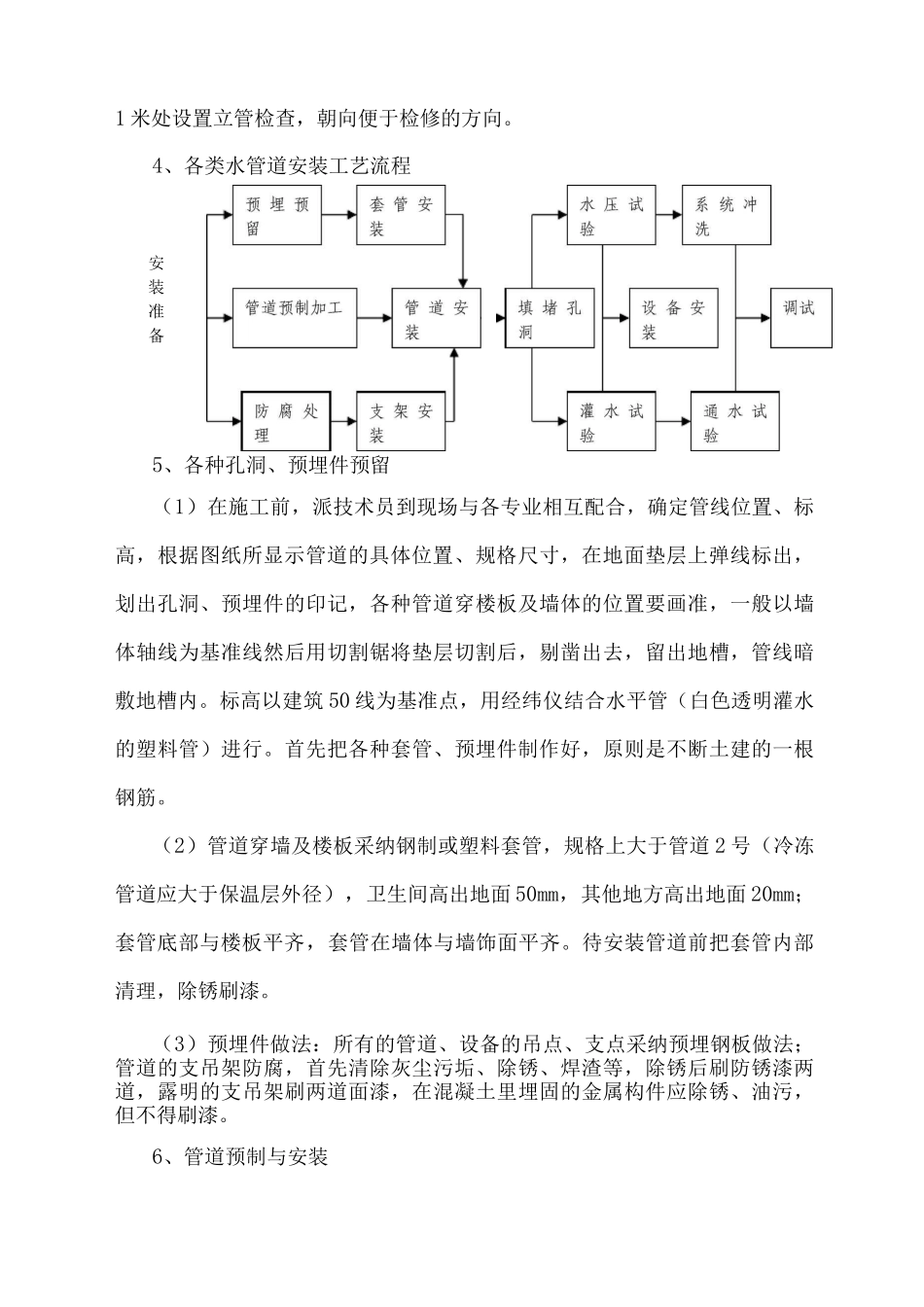

4、各类水管道安装工艺流程5、各种孔洞、预埋件预留(1)在施工前,派技术员到现场与各专业相互配合,确定管线位置、标高,根据图纸所显示管道的具体位置、规格尺寸,在地面垫层上弹线标出,划出孔洞、预埋件的印记,各种管道穿楼板及墙体的位置要画准,一般以墙体轴线为基准线然后用切割锯将垫层切割后,剔凿出去,留出地槽,管线暗敷地槽内
标高以建筑 50 线为基准点,用经纬仪结合水平管(白色透明灌水的塑料管)进行
首先把各种套管、预埋件制作好,原则是不断土建的一根钢筋
(2)管道穿墙及楼板采纳钢制或塑料套管,规格上大于管道 2 号(冷冻管道应大
