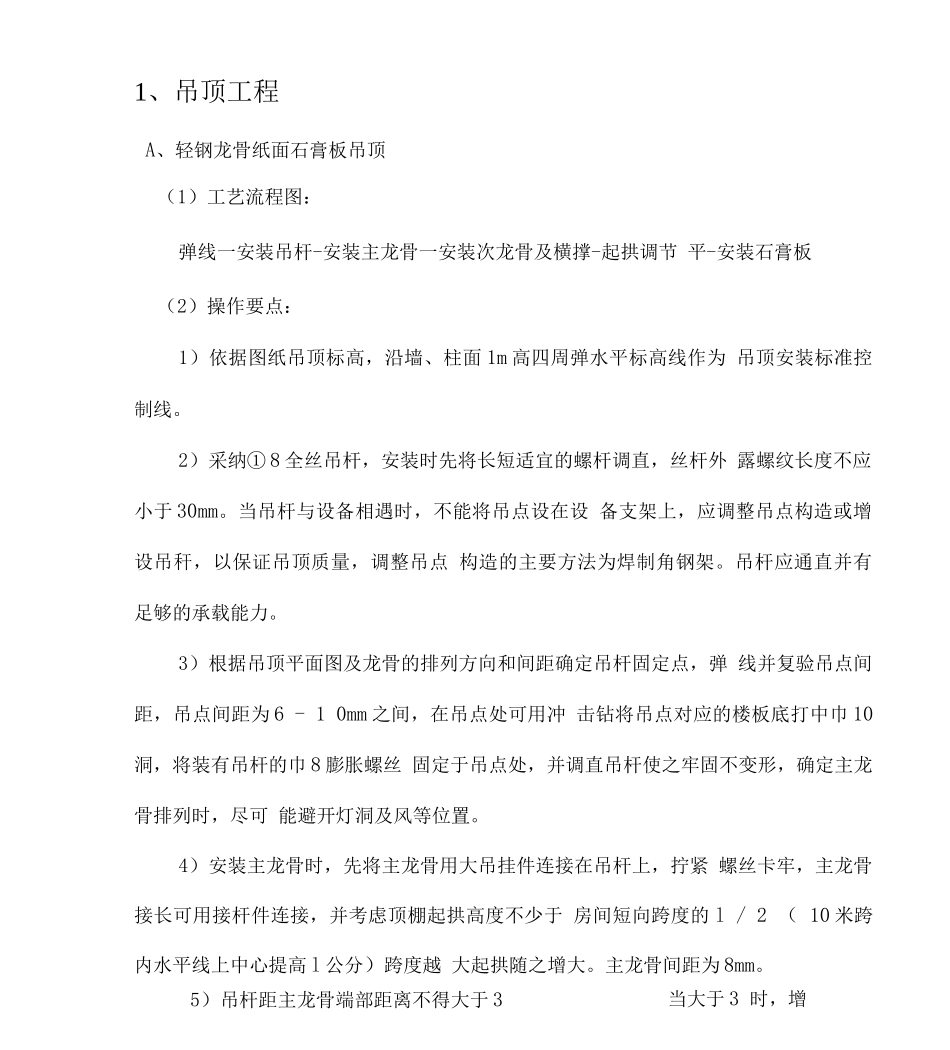

1、吊顶工程A、轻钢龙骨纸面石膏板吊顶(1)工艺流程图:弹线一安装吊杆-安装主龙骨一安装次龙骨及横撑-起拱调节 平-安装石膏板(2)操作要点:1)依据图纸吊顶标高,沿墙、柱面 1m 高四周弹水平标高线作为 吊顶安装标准控制线
2)采纳① 8 全丝吊杆,安装时先将长短适宜的螺杆调直,丝杆外 露螺纹长度不应小于 30mm
当吊杆与设备相遇时,不能将吊点设在设 备支架上,应调整吊点构造或增设吊秆,以保证吊顶质量,调整吊点 构造的主要方法为焊制角钢架
吊杆应通直并有足够的承载能力
3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹 线并复验吊点间距,吊点间距为 6 - 1 0mm 之间,在吊点处可用冲 击钻将吊点对应的楼板底打中巾 10洞,将装有吊杆的巾 8 膨胀螺丝 固定于吊点处,并调直吊杆使之牢固不变形,确定主龙骨排列时,尽可 能避开灯洞及风等位置
4)安装主龙骨时,先将主龙骨用大吊挂件连接在吊杆上,拧紧 螺丝卡牢,主龙骨接长可用接杆件连接,并考虑顶棚起拱高度不少于 房间短向跨度的 l / 2 ( 10 米跨内水平线上中心提高 l 公分)跨度越 大起拱随之增大
主龙骨间距为 8mm
5)吊杆距主龙骨端部距离不得大于 3当大于 3 时,增加吊杆
当吊杆长度大于 1
5m 时,设置反支撑
当吊杆与设备相遇时, 调整并增设吊杆
6)次龙骨用挂件固定在主龙骨下面,吊挂件上端搭在主龙骨上,U 型腿用钳子插入主龙骨内卡牢,次龙骨间距为 4mm
当间距大于 4 时,增加次龙骨,次龙骨与主龙骨垂直,用吊挂件固定
7)横撑龙骨与次龙骨垂直,装在罩面板拼接处,横撑龙骨与次龙骨的连接采纳连接件连接,再安装沿边的异型龙骨或铝角条
横撑 龙骨可用次龙骨截取,对装在罩面板内部或作边龙骨时宜用次龙骨截取, 安装时横撑龙骨与次龙骨的底面平顺,以便安装罩面板
8)龙骨调平:在安装龙骨前,因为己经拉好标高
