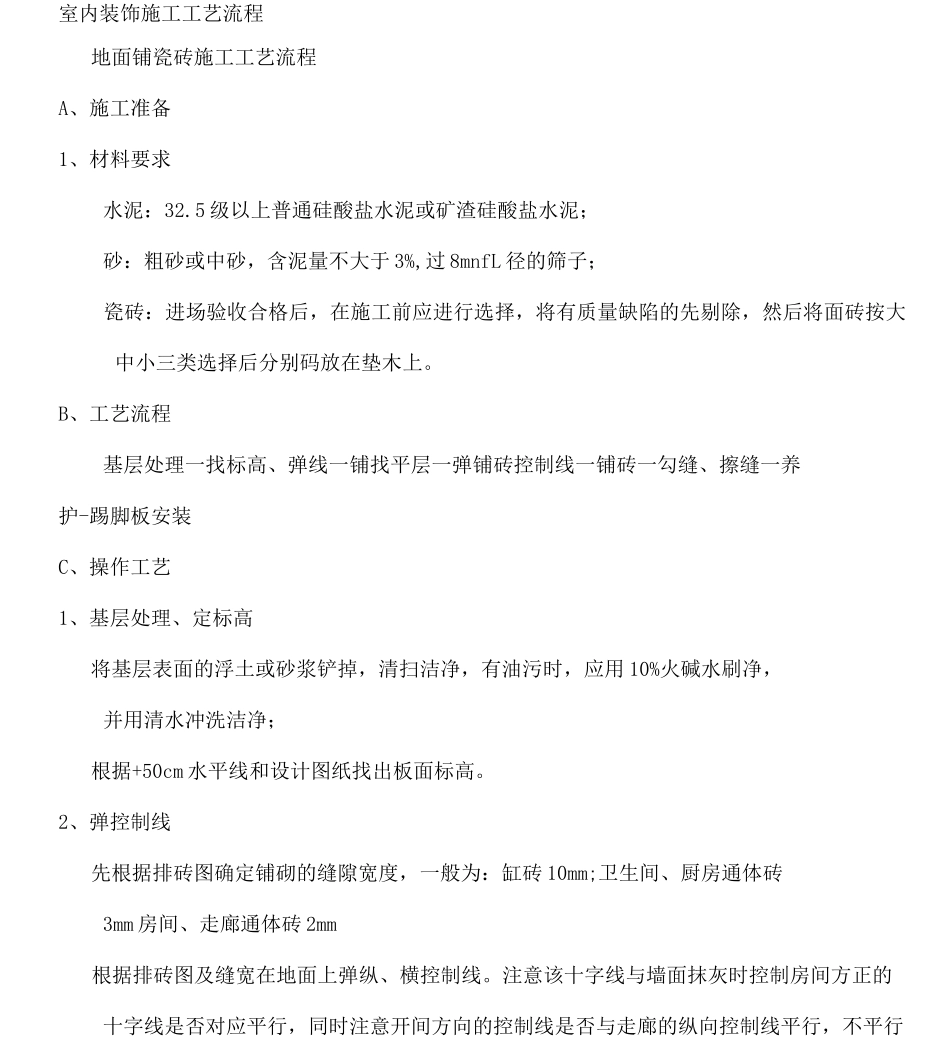

室内装饰施工工艺流程地面铺瓷砖施工工艺流程A、施工准备1、材料要求水泥:32
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;砂:粗砂或中砂,含泥量不大于 3%,过 8mnfL 径的筛子;瓷砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上
B、工艺流程基层处理一找标高、弹线一铺找平层一弹铺砖控制线一铺砖一勾缝、擦缝一养护-踢脚板安装C、操作工艺1、基层处理、定标高将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净;根据+50cm 水平线和设计图纸找出板面标高
2、弹控制线先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖 10mm;卫生间、厨房通体砖3mm 房间、走廊通体砖 2mm根据排砖图及缝宽在地面上弹纵、横控制线
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行
以避开在门位置的分色砖出现大小头

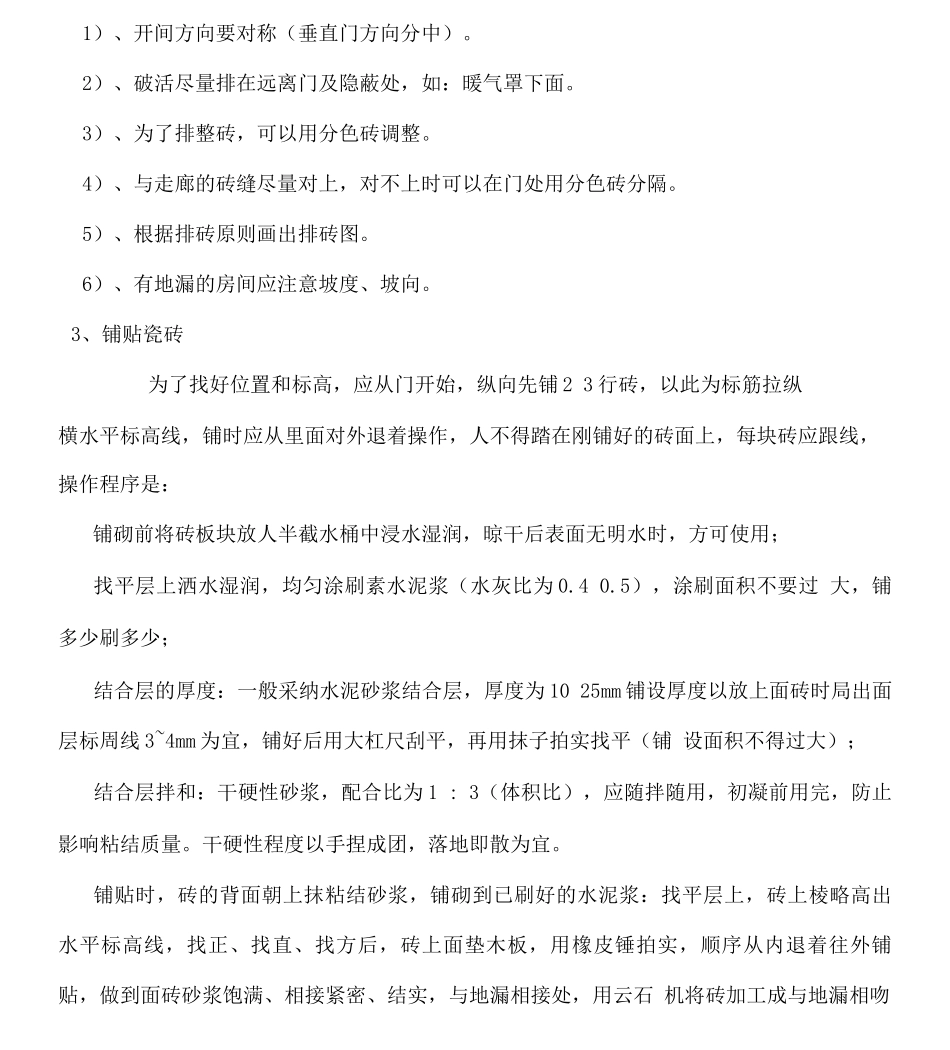

排砖原则:1)、开间方向要对称(垂直门方向分中)
2)、破活尽量排在远离门及隐蔽处,如:暖气罩下面
3)、为了排整砖,可以用分色砖调整
4)、与走廊的砖缝尽量对上,对不上时可以在门处用分色砖分隔
5)、根据排砖原则画出排砖图
6)、有地漏的房间应注意坡度、坡向
3、铺贴瓷砖为了找好位置和标高,应从门开始,纵向先铺 2 3 行砖,以此为标筋拉纵横水平标高线,铺时应从里面对外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放人半截水桶中浸水湿润,晾干后表面无明水时,方可使用;找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为 0
5),涂刷面积不要过 大,铺多少刷多少;结合层的厚度:一般采纳水泥砂浆结合层,厚度为 10 25mm 铺设厚度以放上面砖时局出面层标周线 3~4mm 为宜,铺好
