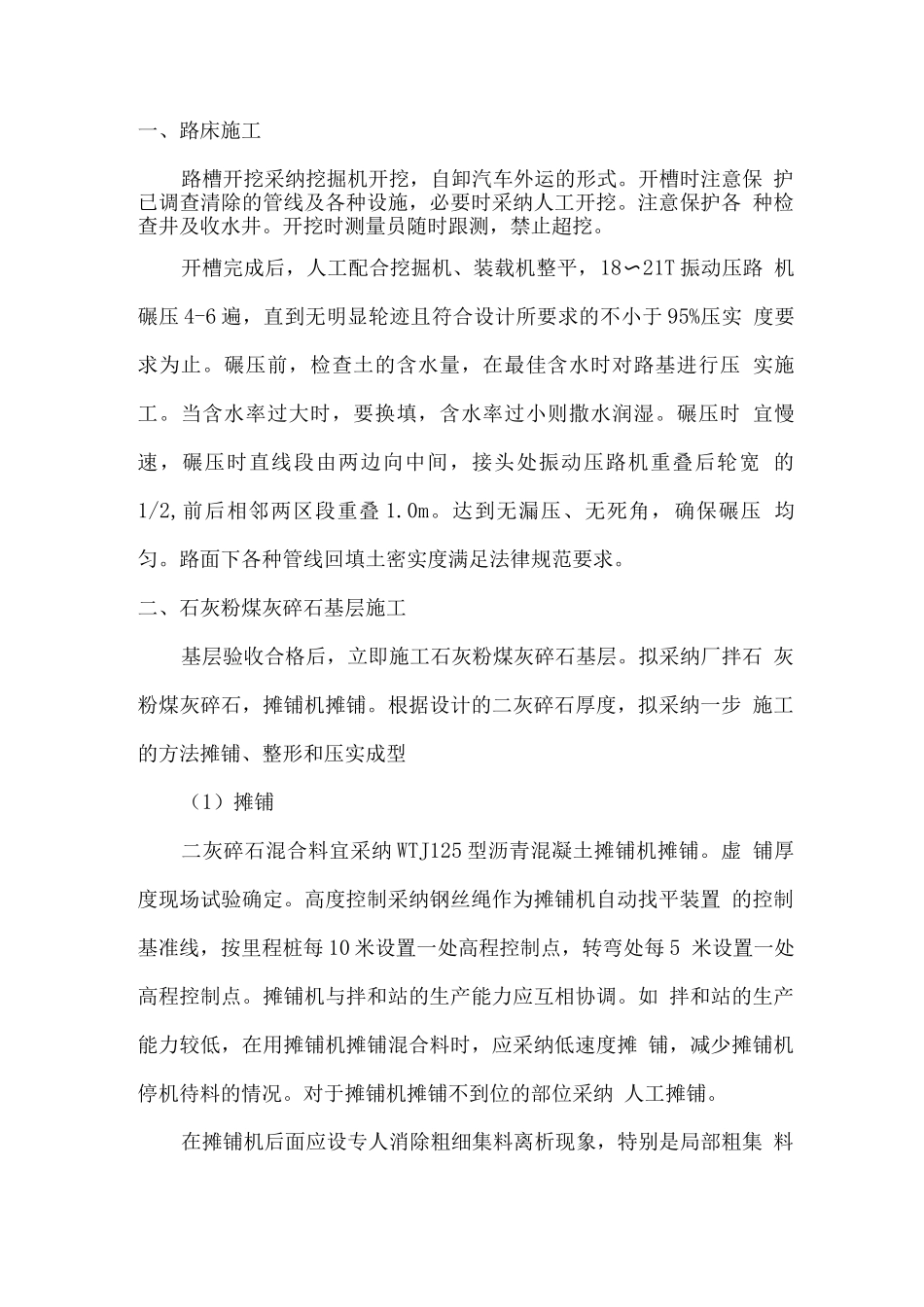

一、路床施工路槽开挖采纳挖掘机开挖,自卸汽车外运的形式。开槽时注意保 护已调查清除的管线及各种设施,必要时采纳人工开挖。注意保护各 种检查井及收水井。开挖时测量员随时跟测,禁止超挖。开槽完成后,人工配合挖掘机、装载机整平,18〜21T 振动压路 机碾压 4-6 遍,直到无明显轮迹且符合设计所要求的不小于 95%压实 度要求为止。碾压前,检查土的含水量,在最佳含水时对路基进行压 实施工。当含水率过大时,要换填,含水率过小则撒水润湿。碾压时 宜慢速,碾压时直线段由两边向中间,接头处振动压路机重叠后轮宽 的1/2,前后相邻两区段重叠 1.0m。达到无漏压、无死角,确保碾压 均匀。路面下各种管线回填土密实度满足法律规范要求。二、石灰粉煤灰碎石基层施工基层验收合格后,立即施工石灰粉煤灰碎石基层。拟采纳厂拌石 灰粉煤灰碎石,摊铺机摊铺。根据设计的二灰碎石厚度,拟采纳一步 施工的方法摊铺、整形和压实成型(1)摊铺二灰碎石混合料宜采纳 WTJ125 型沥青混凝土摊铺机摊铺。虚 铺厚度现场试验确定。高度控制采纳钢丝绳作为摊铺机自动找平装置 的控制基准线,按里程桩每 10 米设置一处高程控制点,转弯处每 5 米设置一处高程控制点。摊铺机与拌和站的生产能力应互相协调。如 拌和站的生产能力较低,在用摊铺机摊铺混合料时,应采纳低速度摊 铺,减少摊铺机停机待料的情况。对于摊铺机摊铺不到位的部位采纳 人工摊铺。在摊铺机后面应设专人消除粗细集料离析现象,特别是局部粗集 料窝或粗集料带应该铲除,并用新混合料填补,或补充细混合料并拌 和均匀。用摊铺机摊铺混合料时,每天的工作缝应做成横向接缝。在碾压 后末端成一斜坡,则在第二天开始摊铺新混合料之前,应将末端斜坡 挖除,并挖成一横向(与路中心线垂直)垂直向下的断面。挖出的混 合料加水到最佳含水量拌匀后仍可使用(摊铺中断时间超过一天,则 挖出的混合料不宜再使用)。摊铺二灰碎石时各种车辆严禁在路床上 急刹、调头,以免扰动路床土层。(2)碾压摊铺成型的二灰碎石混合料,立即用压路机进行碾压,静碾一遍, 轻碾二遍,强碾 6-8 遍。直线段由较低侧路肩开始向较高侧路肩碾压, 碾压一直进行到要求的密实度为止。压路机的碾压速度,头两遍以采 用1.5〜1.7km/h 为宜,以后用 2.0〜2.5km/h 为宜。对于边角等压路 机碾压不到位的部位采纳人工夯实。(3)养生二灰碎石碾压完成后的第二天开始实行保湿养生,使二灰碎石混...
