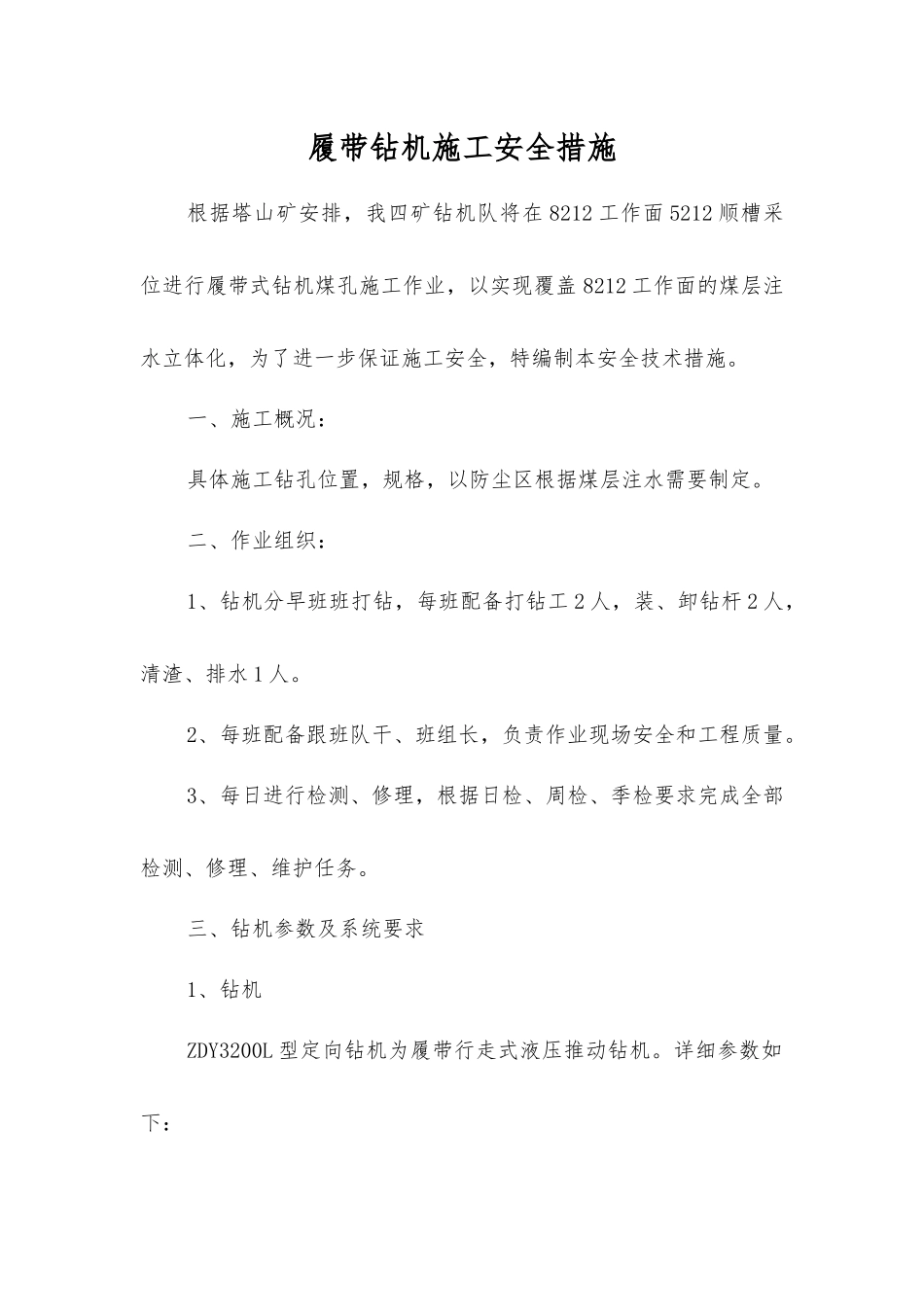

履带钻机施工安全措施根据塔山矿安排,我四矿钻机队将在 8212 工作面 5212 顺槽采位进行履带式钻机煤孔施工作业,以实现覆盖 8212 工作面的煤层注水立体化,为了进一步保证施工安全,特编制本安全技术措施
一、施工概况:具体施工钻孔位置,规格,以防尘区根据煤层注水需要制定
二、作业组织:1、钻机分早班班打钻,每班配备打钻工 2 人,装、卸钻杆 2 人,清渣、排水 1 人
2、每班配备跟班队干、班组长,负责作业现场安全和工程质量
3、每日进行检测、修理,根据日检、周检、季检要求完成全部检测、修理、维护任务
三、钻机参数及系统要求1、钻机ZDY3200L 型定向钻机为履带行走式液压推动钻机

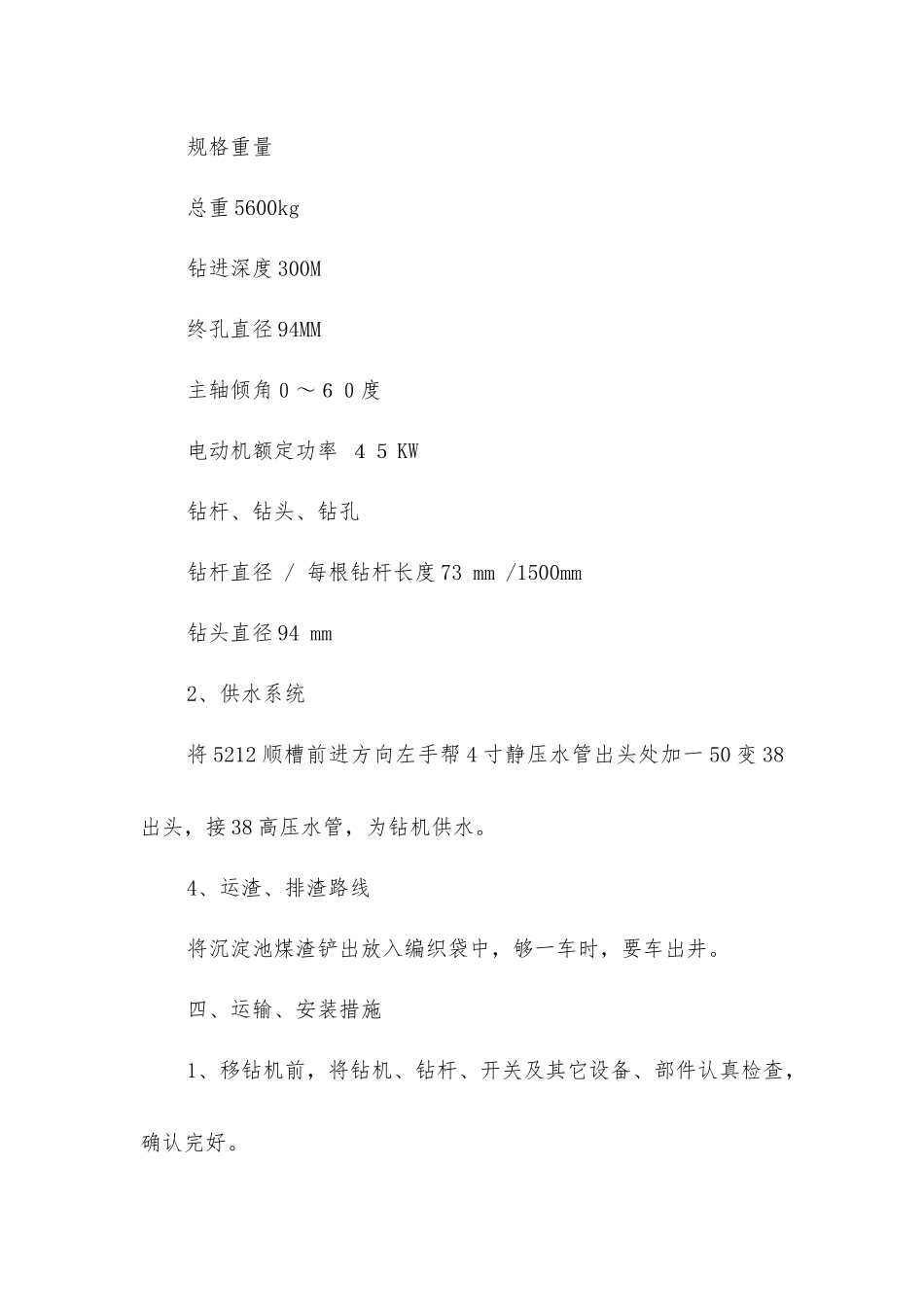

详细参数如下:规格重量总重 5600kg钻进深度 300M终孔直径 94MM主轴倾角0~60度电动机额定功率 45 KW钻杆、钻头、钻孔钻杆直径 / 每根钻杆长度 73 mm /1500mm钻头直径 94 mm2、供水系统将 5212 顺槽前进方向左手帮 4 寸静压水管出头处加一 50 变 38出头,接 38 高压水管,为钻机供水
4、运渣、排渣路线将沉淀池煤渣铲出放入编织袋中,够一车时,要车出井
四、运输、安装措施1、移钻机前,将钻机、钻杆、开关及其它设备、部件认真检查,确认完好

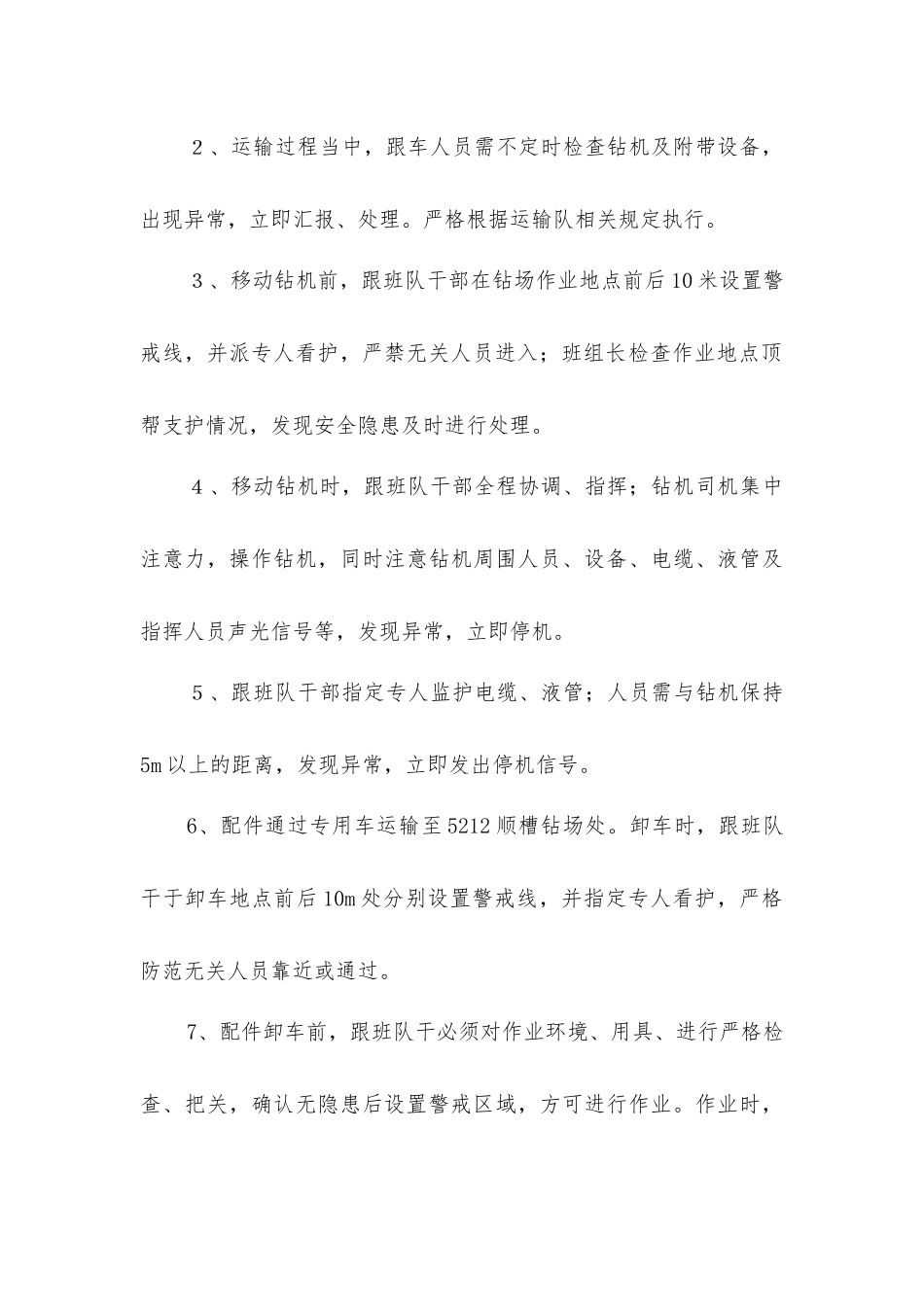

2、运输过程当中,跟车人员需不定时检查钻机及附带设备,出现异常,立即汇报、处理
严格根据运输队相关规定执行
3、移动钻机前,跟班队干部在钻场作业地点前后 10 米设置警戒线,并派专人看护,严禁无关人员进入;班组长检查作业地点顶帮支护情况,发现安全隐患及时进行处理
4、移动钻机时,跟班队干部全程协调、指挥;钻机司机集中注意力,操作钻机,同时注意钻机周围人员、设备、电缆、液管及指挥人员声光信号等,发现异常,立即停机
5、跟班队干部指定专人监护电缆、液管;人员需与钻机保持5m 以上的距离,发现异常,立即发出停机信号
