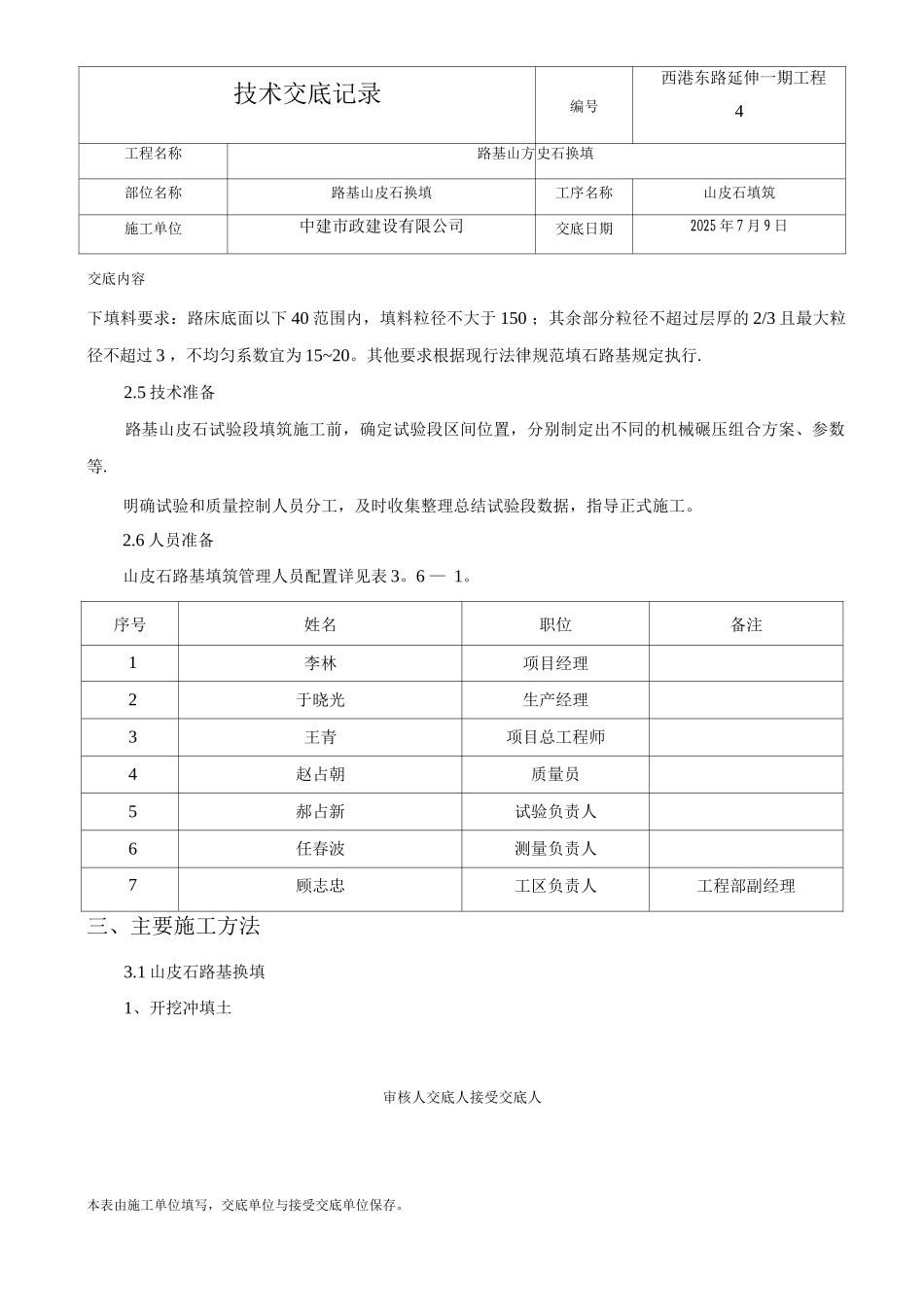

技术交底记录编号西港东路延伸一期工程4工程名称路基山方史石换填部位名称路基山皮石换填工序名称山皮石填筑施工单位中建市政建设有限公司交底日期2025 年 7 月 9 日交底内容一、工程概况山皮石路基填筑机动车道山皮石路基换填横断面示意详见图 2

1-K 附后)
二、施工准备2
1 基底准备路基基底采纳高真空击密降水及强夯处理后,经检测机构检测完毕并经过监理工程师验收合格
2 施工测量准备根据施工图结合导线复测成果,用全站仪测放出路基中心线,每隔 20m 在中心线上钉一个木桩,并在木桩上标明桩号,以准确控制好道路的中心线
根据路基中心线点,分别放出边桩线,并在边桩上标记控制标高,并以此作为控制桩以控制冲填土的开挖深度及山皮石填筑厚度和宽度
3 机械设备准备1、运输机械:自卸汽车
2、填铺机械:T160 推土机 1 台;2 挖掘机 2 台
3、压实机械:标准失能不低于 25KJ 最大冲击力不小于 3T 的三边形冲击式压路机 1 台
4、配合机械:ZL50 装载机 2 台;6T 洒水车 1 辆
4 材料准备路基填筑用山皮石中石料强度不低于 30MPa ,山皮石中碎石含量不小于总重量的 70%
山皮石路基路床(路面结构层下 80 )填料要求:最大粒径不大于 1mm
山皮石路基路床以审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位保存
技术交底记录编号西港东路延伸一期工程4工程名称路基山方史石换填部位名称路基山皮石换填工序名称山皮石填筑施工单位中建市政建设有限公司交底日期2025 年 7 月 9 日交底内容下填料要求:路床底面以下 40 范围内,填料粒径不大于 150 ;其余部分粒径不超过层厚的 2/3 且最大粒径不超过 3 ,不均匀系数宜为 15~20
其他要求根据现行法律规范填石路基规定执行
5 技术准备路基山皮石试验段填筑施工前,确定试验段区间位置
