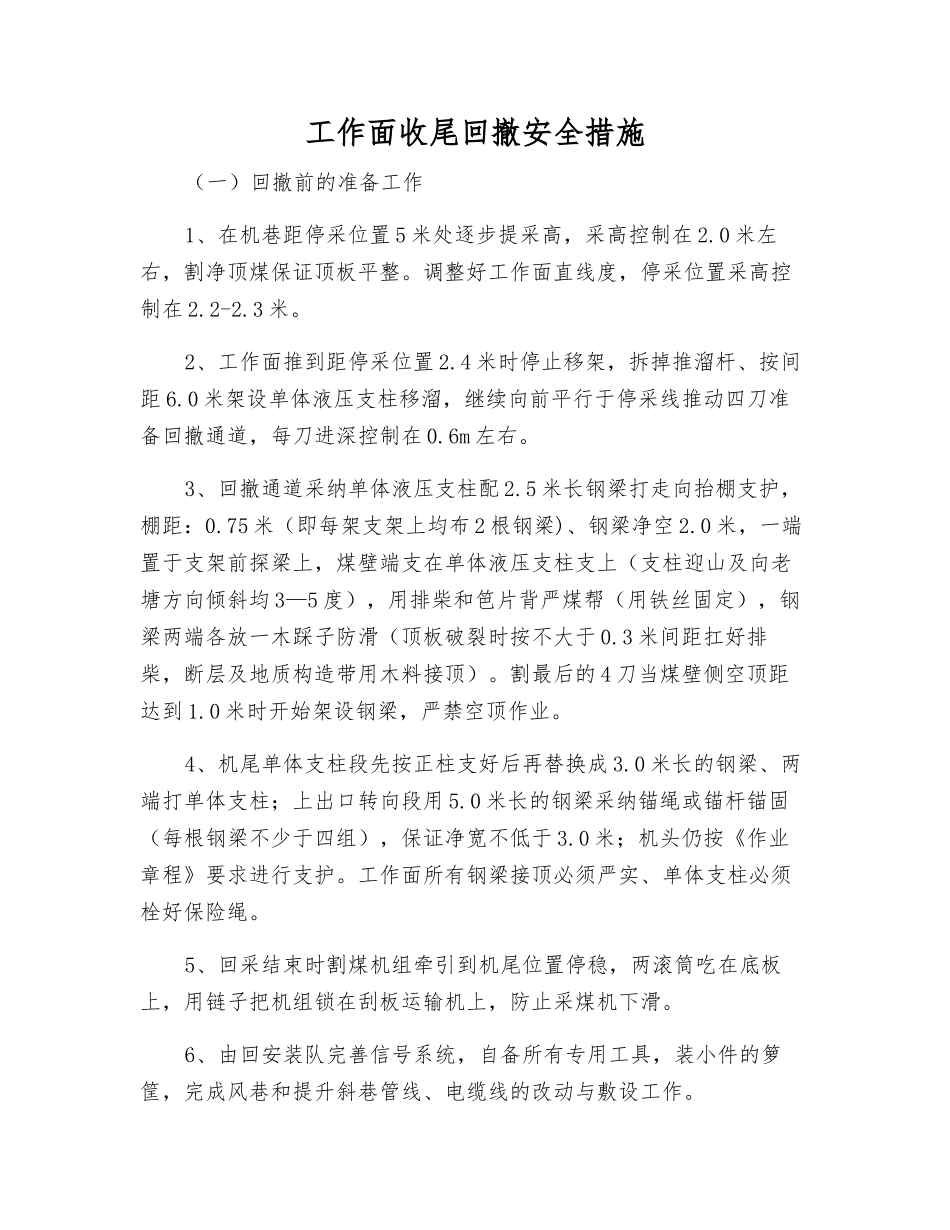

工作面收尾回撤安全措施(一)回撤前的准备工作1、在机巷距停采位置 5 米处逐步提采高,采高控制在 2
0 米左右,割净顶煤保证顶板平整
调整好工作面直线度,停采位置采高控制在 2
2、工作面推到距停采位置 2
4 米时停止移架,拆掉推溜杆、按间距 6
0 米架设单体液压支柱移溜,继续向前平行于停采线推动四刀准备回撤通道,每刀进深控制在 0

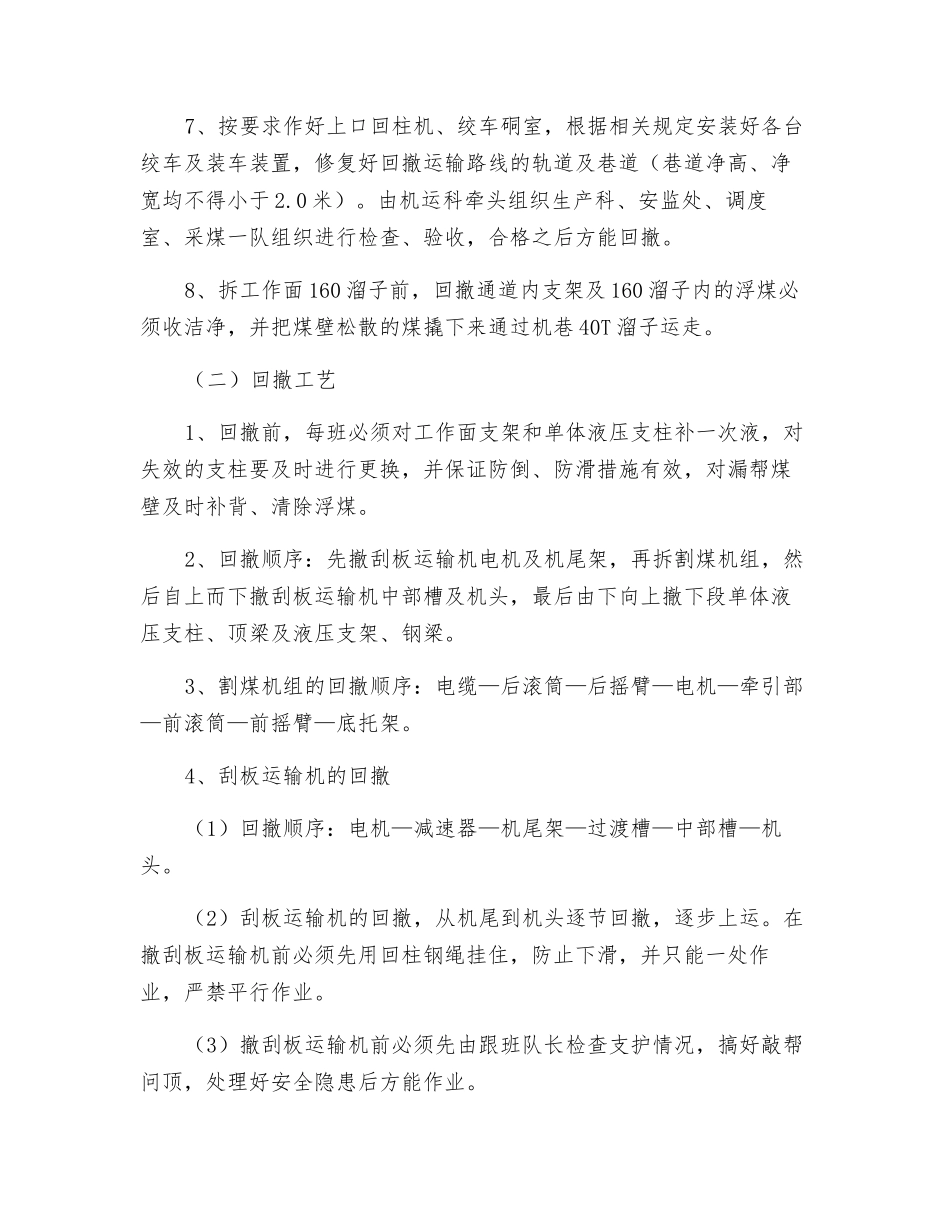

3、回撤通道采纳单体液压支柱配 2
5 米长钢梁打走向抬棚支护,棚距:0
75 米(即每架支架上均布 2 根钢梁)、钢梁净空 2
0 米,一端置于支架前探梁上,煤壁端支在单体液压支柱支上(支柱迎山及向老塘方向倾斜均 3—5 度),用排柴和笆片背严煤帮(用铁丝固定),钢梁两端各放一木踩子防滑(顶板破裂时按不大于 0
3 米间距扛好排柴,断层及地质构造带用木料接顶)
割最后的 4 刀当煤壁侧空顶距达到 1
0 米时开始架设钢梁,严禁空顶作业
4、机尾单体支柱段先按正柱支好后再替换成 3
0 米长的钢梁、两端打单体支柱;上出口转向段用 5
0 米长的钢梁采纳锚绳或锚杆锚固(每根钢梁不少于四组),保证净宽不低于 3
0 米;机头仍按《作业章程》要求进行支护
工作面所有钢梁接顶必须严实、单体支柱必须栓好保险绳
5、回采结束时割煤机组牵引到机尾位置停稳,两滚筒吃在底板上,用链子把机组锁在刮板运输机上,防止采煤机下滑
6、由回安装队完善信号系统,自备所有专用工具,装小件的箩筐,完成风巷和提升斜巷管线、电缆线的改动与敷设工作
7、按要求作好上口回柱机、绞车硐室,根据相关规定安装好各台绞车及装车装置,修复好回撤运输路线的轨道及巷道(巷道净高、净宽均不得小于 2
由机运科牵头组织生产科、安监处、调度室、采煤一队组织进行检查、验收,合格之后方能回撤
8、拆工作面 160 溜子前,回撤通道内支架及 160 溜子内的浮煤必须收
