电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工作面胶运顺槽与胶运大巷贯通施工安全技术措施

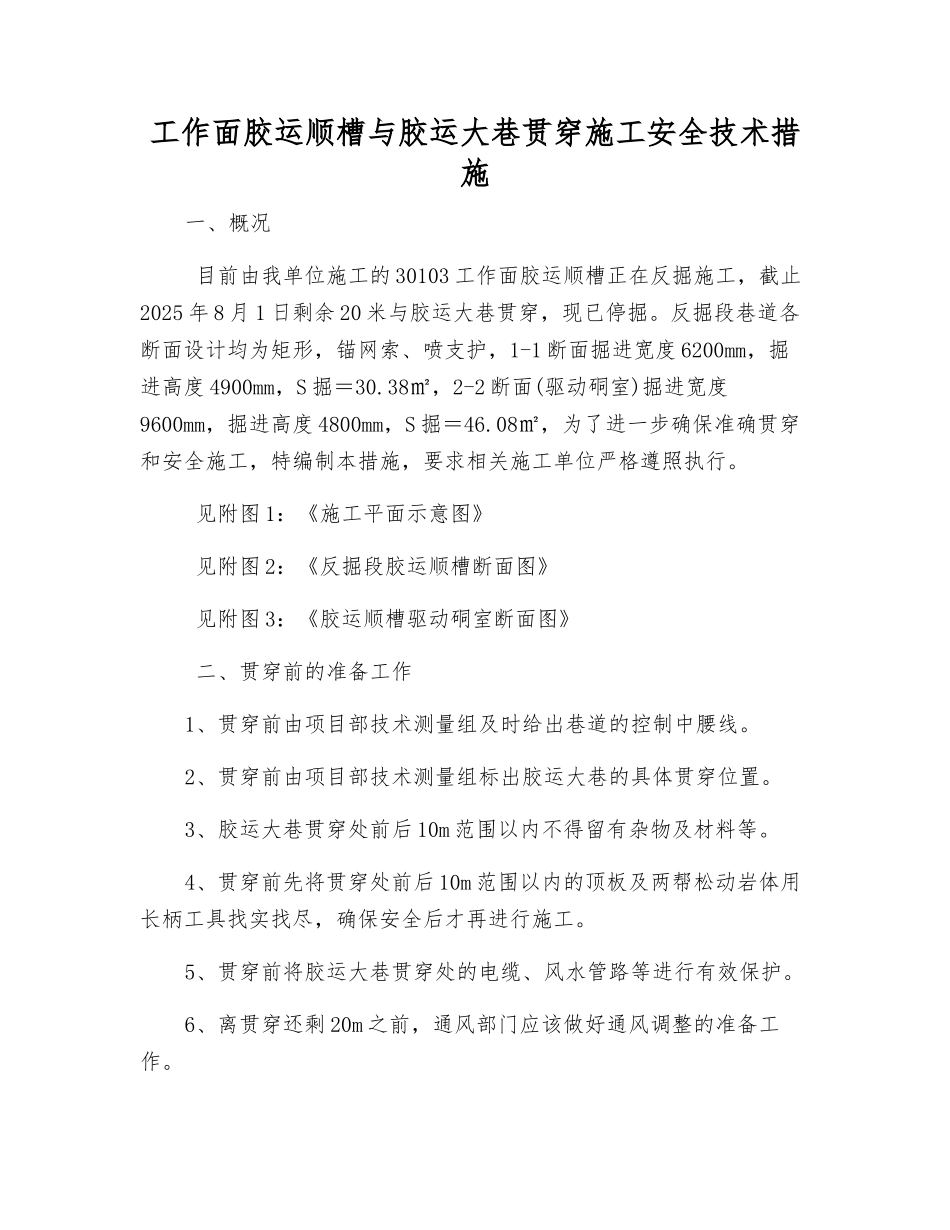

工作面胶运顺槽与胶运大巷贯通施工安全技术措施_第1页
1/10

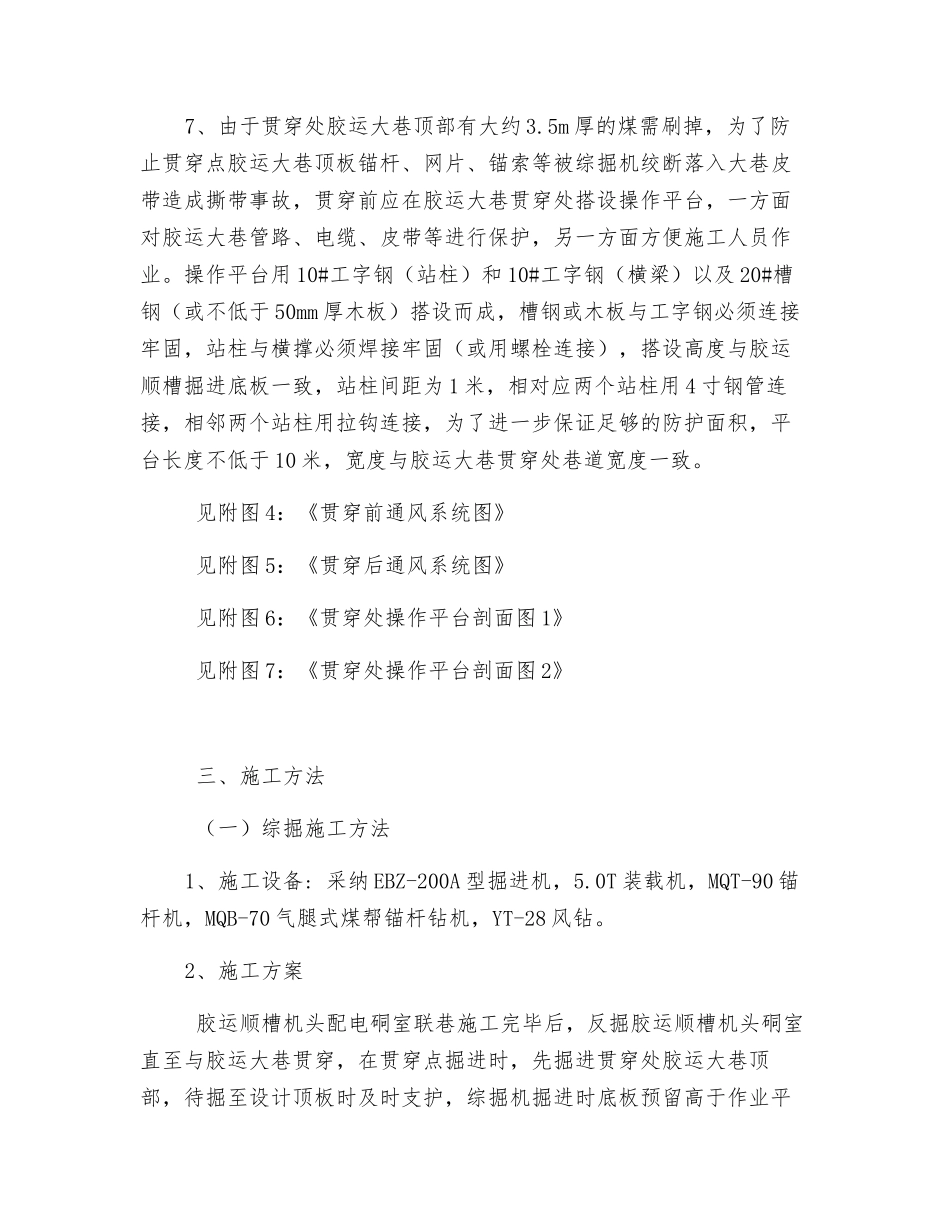

工作面胶运顺槽与胶运大巷贯通施工安全技术措施_第2页
2/10

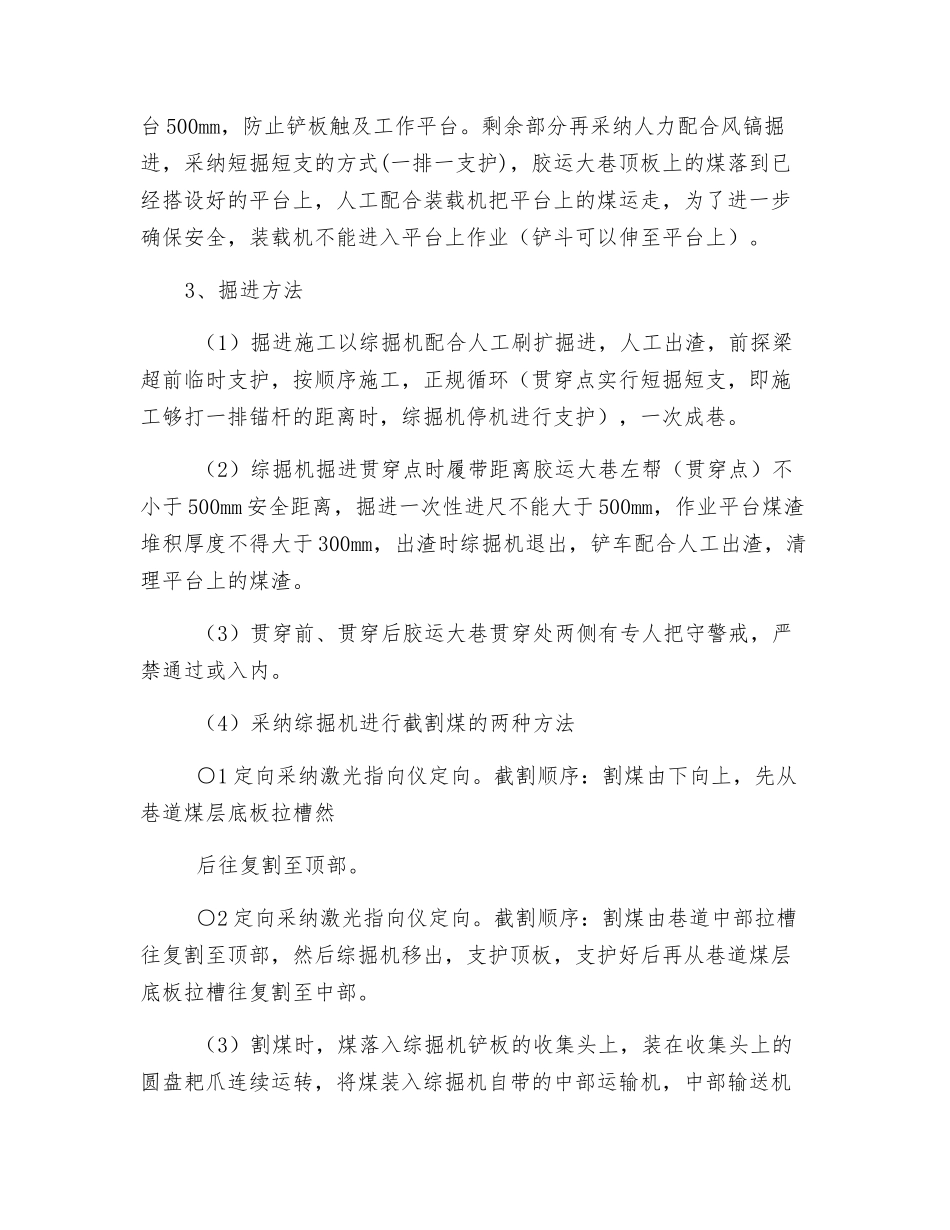

工作面胶运顺槽与胶运大巷贯通施工安全技术措施_第3页
3/10
工作面胶运顺槽与胶运大巷贯穿施工安全技术措施一、概况 目前由我单位施工的 30103 工作面胶运顺槽正在反掘施工,截止2025 年 8 月 1 日剩余 20 米与胶运大巷贯穿,现已停掘。反掘段巷道各断面设计均为矩形,锚网索、喷支护,1-1 断面掘进宽度 6200mm,掘进高度 4900mm,S 掘=30.38㎡,2-2 断面(驱动硐室)掘进宽度9600mm,掘进高度 4800mm,S 掘=46.08㎡,为了进一步确保准确贯穿和安全施工,特编制本措施,要求相关施工单位严格遵照执行。 见附图 1:《施工平面示意图》 见附图 2:《反掘段胶运顺槽断面图》 见附图 3:《胶运顺槽驱动硐室断面图》 二、贯穿前的准备工作1、贯穿前由项目部技术测量组及时给出巷道的控制中腰线。2、贯穿前由项目部技术测量组标出胶运大巷的具体贯穿位置。3、胶运大巷贯穿处前后 10m 范围以内不得留有杂物及材料等。4、贯穿前先将贯穿处前后 10m 范围以内的顶板及两帮松动岩体用长柄工具找实找尽,确保安全后才再进行施工。5、贯穿前将胶运大巷贯穿处的电缆、风水管路等进行有效保护。6、离贯穿还剩 20m 之前,通风部门应该做好通风调整的准备工作。7、由于贯穿处胶运大巷顶部有大约 3.5m 厚的煤需刷掉,为了防止贯穿点胶运大巷顶板锚杆、网片、锚索等被综掘机绞断落入大巷皮带造成撕带事故,贯穿前应在胶运大巷贯穿处搭设操作平台,一方面对胶运大巷管路、电缆、皮带等进行保护,另一方面方便施工人员作业。操作平台用 10#工字钢(站柱)和 10#工字钢(横梁)以及 20#槽钢(或不低于 50mm 厚木板)搭设而成,槽钢或木板与工字钢必须连接牢固,站柱与横撑必须焊接牢固(或用螺栓连接),搭设高度与胶运顺槽掘进底板一致,站柱间距为 1 米,相对应两个站柱用 4 寸钢管连接,相邻两个站柱用拉钩连接,为了进一步保证足够的防护面积,平台长度不低于 10 米,宽度与胶运大巷贯穿处巷道宽度一致。 见附图 4:《贯穿前通风系统图》 见附图 5:《贯穿后通风系统图》 见附图 6:《贯穿处操作平台剖面图 1》 见附图 7:《贯穿处操作平台剖面图 2》 三、施工方法 (一)综掘施工方法1、施工设备: 采纳 EBZ-200A 型掘进机,5.0T 装载机,MQT-90 锚杆机,MQB-70 气腿式煤帮锚杆钻机,YT-28 风钻。2、施工方案 胶运顺槽机头配电硐室联巷施工完毕后,反掘胶运顺槽机头硐室直至与胶运大巷贯穿,在贯穿点掘进时,先掘进贯穿处胶运大巷顶部,待掘至设计顶板时及时支...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面胶运顺槽与胶运大巷贯通施工安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
