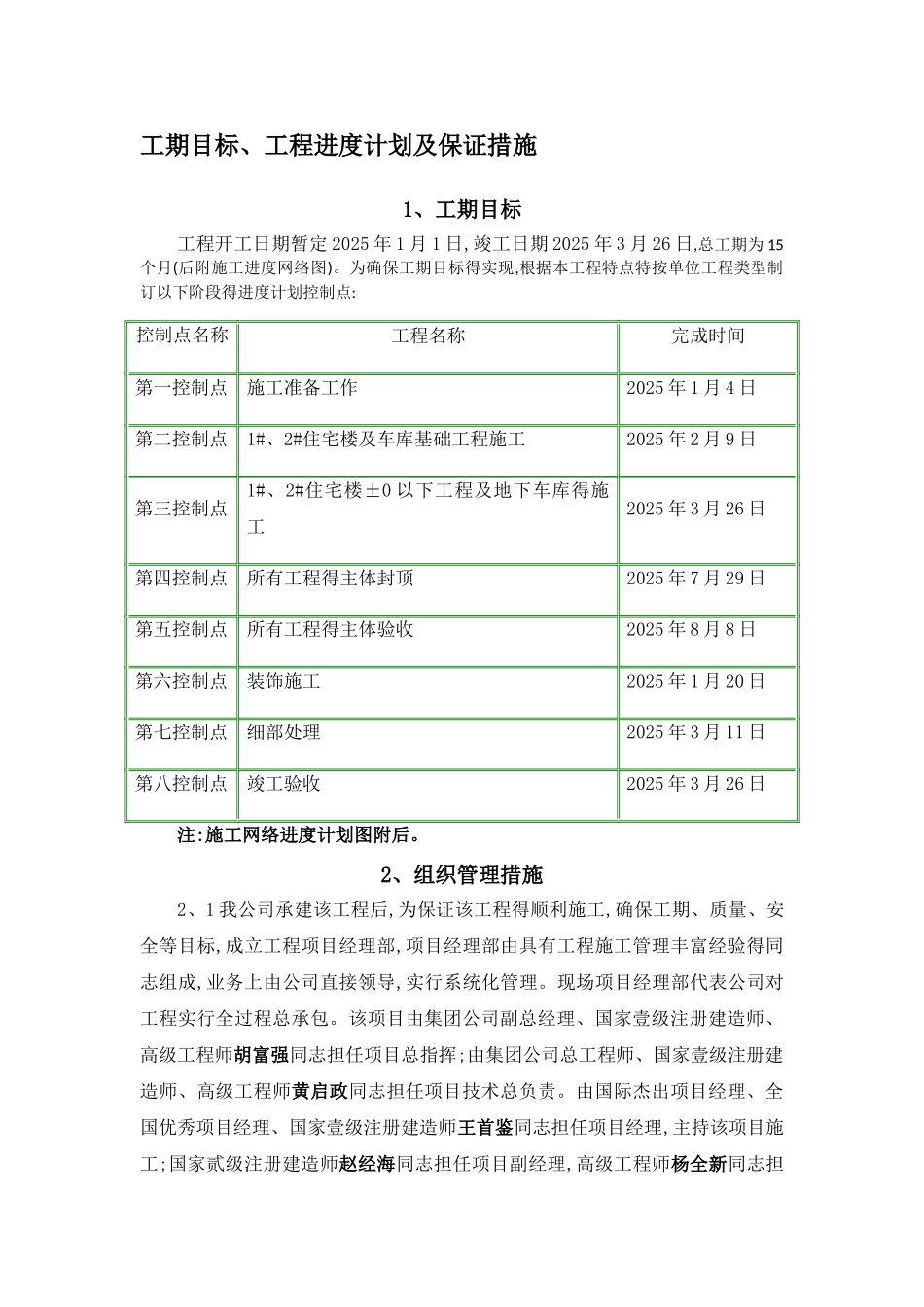

工期目标、工程进度计划及保证措施1、工期目标工程开工日期暂定 2025 年 1 月 1 日,竣工日期 2025 年 3 月 26 日,总工期为 15个月(后附施工进度网络图)
为确保工期目标得实现,根据本工程特点特按单位工程类型制订以下阶段得进度计划控制点:控制点名称工程名称完成时间第一控制点施工准备工作2025 年 1 月 4 日第二控制点1#、2#住宅楼及车库基础工程施工2025 年 2 月 9 日第三控制点1#、2#住宅楼±0 以下工程及地下车库得施工2025 年 3 月 26 日第四控制点所有工程得主体封顶2025 年 7 月 29 日第五控制点所有工程得主体验收2025 年 8 月 8 日第六控制点装饰施工2025 年 1 月 20 日第七控制点细部处理2025 年 3 月 11 日第八控制点竣工验收2025 年 3 月 26 日注:施工网络进度计划图附后
2、组织管理措施2、1 我公司承建该工程后,为保证该工程得顺利施工,确保工期、质量、安全等目标,成立工程项目经理部,项目经理部由具有工程施工管理丰富经验得同志组成,业务上由公司直接领导,实行系统化管理
现场项目经理部代表公司对工程实行全过程总承包
该项目由集团公司副总经理、国家壹级注册建造师、高级工程师胡富强同志担任项目总指挥;由集团公司总工程师、国家壹级注册建造师、高级工程师黄启政同志担任项目技术总负责
由国际杰出项目经理、全国优秀项目经理、国家壹级注册建造师王首鉴同志担任项目经理,主持该项目施工;国家贰级注册建造师赵经海同志担任项目副经理,高级工程师杨全新同志担任技术负责人;高级工程师周海同志担任安装技术负责人
选派技术过硬、服务态度热情、能吃苦耐劳、在册得施工队伍进驻现场施工
加强与本工程项目业主及行业主管部门得联系,建立生产调度协调例会制度,确保高标准地完成施工任务
2、2 项目经理部根据总公司制定得一
