工程变更内容及程序(9 页)Good is good, but better carries it
精益求精,善益求善

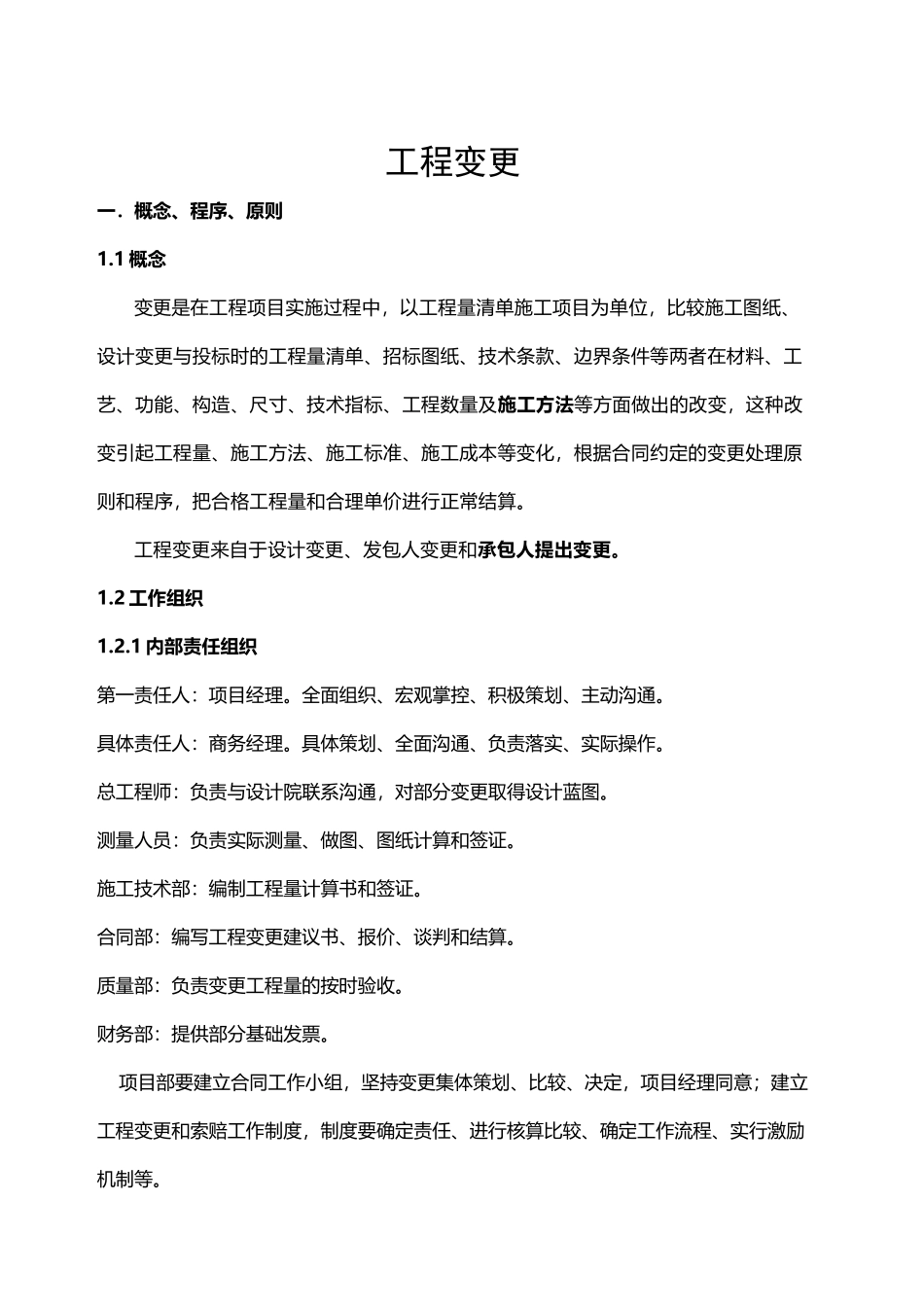

工程变更一.概念、程序、原则1
1 概念变更是在工程项目实施过程中,以工程量清单施工项目为单位,比较施工图纸、设计变更与投标时的工程量清单、招标图纸、技术条款、边界条件等两者在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变,这种改变引起工程量、施工方法、施工标准、施工成本等变化,根据合同约定的变更处理原则和程序,把合格工程量和合理单价进行正常结算
工程变更来自于设计变更、发包人变更和承包人提出变更
2 工作组织1
1 内部责任组织第一责任人:项目经理
全面组织、宏观掌控、积极策划、主动沟通
具体责任人:商务经理
具体策划、全面沟通、负责落实、实际操作
总工程师:负责与设计院联系沟通,对部分变更取得设计蓝图
测量人员:负责实际测量、做图、图纸计算和签证
施工技术部:编制工程量计算书和签证
合同部:编写工程变更建议书、报价、谈判和结算
质量部:负责变更工程量的按时验收
财务部:提供部分基础发票
项目部要建立合同工作小组,坚持变更集体策划、比较、决定,项目经理同意;建立工程变更和索赔工作制度,制度要确定责任、进行核算比较、确定工作流程、实行激励机制等

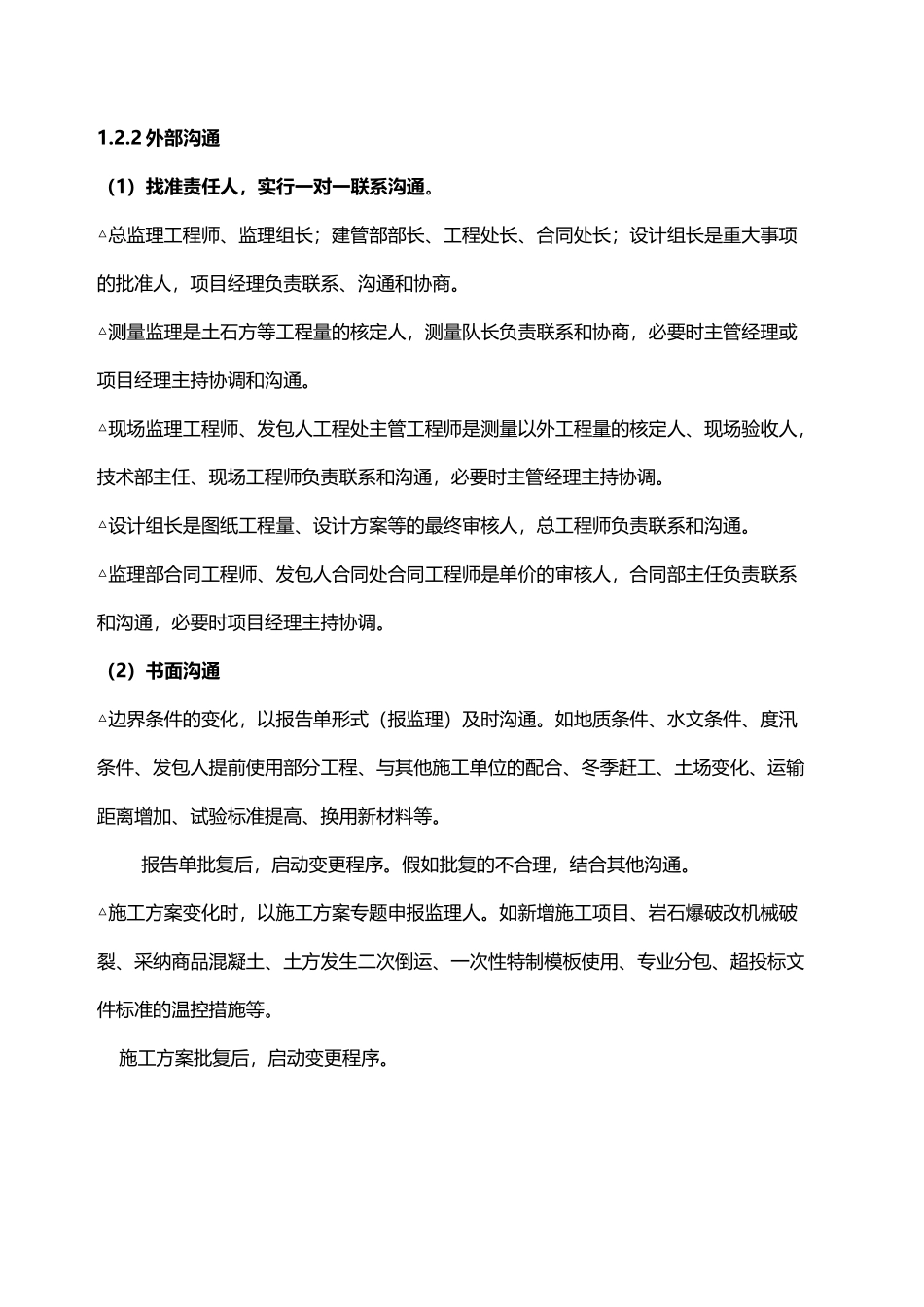

2 外部沟通(1)找准责任人,实行一对一联系沟通
△总监理工程师、监理组长;建管部部长、工程处长、合同处长;设计组长是重大事项的批准人,项目经理负责联系、沟通和协商
△测量监理是土石方等工程量的核定人,测量队长负责联系和协商,必要时主管经理或项目经理主持协调和沟通
△现场监理工程师、发包人工程处主管工程师是测量以外工程量的核定人、现场验收人,技术部主任、现场工程师负责联系和沟通,必要时主管经理主持协调
△设计组长是图纸工程量、设计方案等的最终审核人,总工程师负责联系和沟
