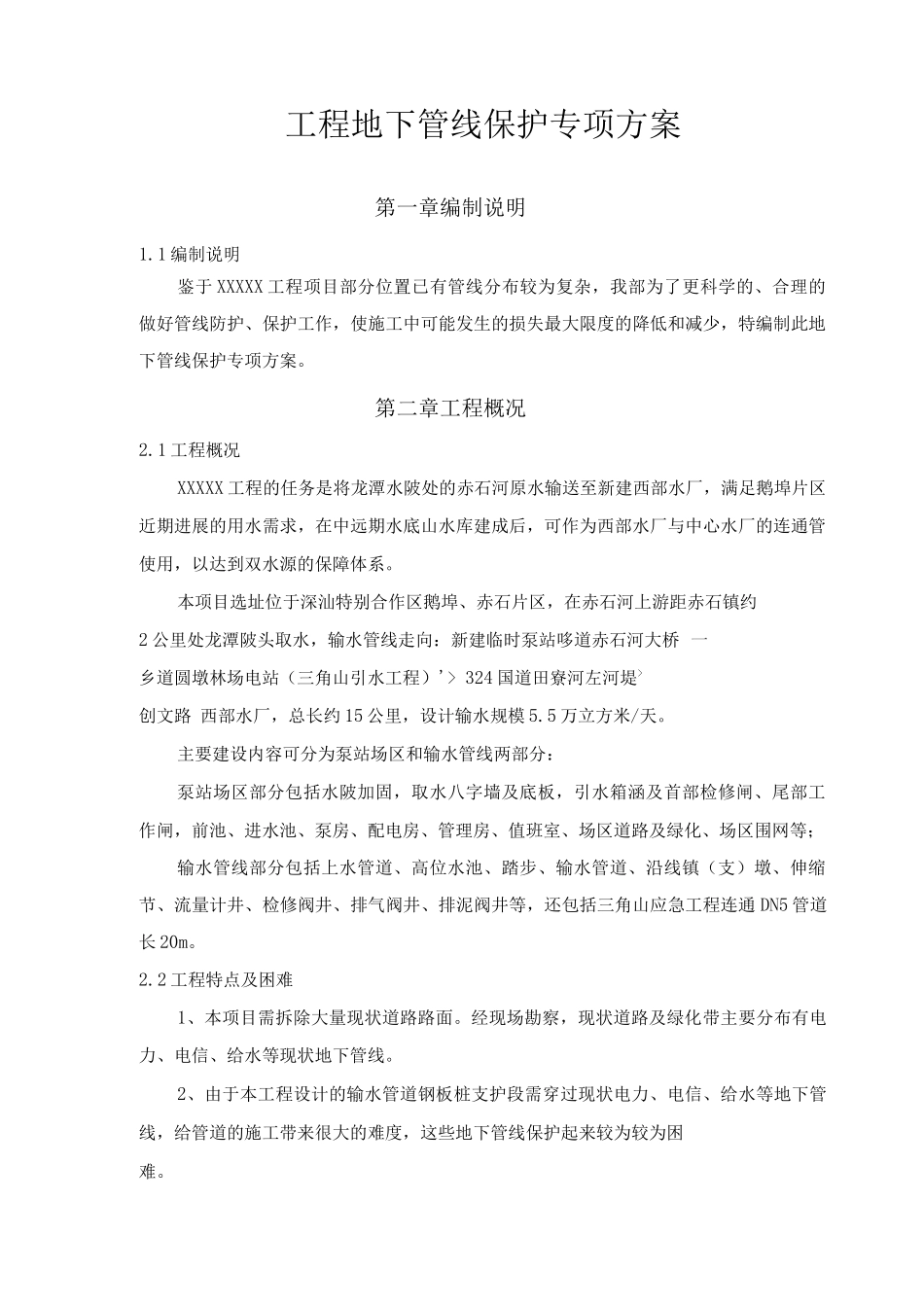

工程地下管线保护专项方案第一章编制说明1.1 编制说明鉴于 XXXXX 工程项目部分位置已有管线分布较为复杂,我部为了更科学的、合理的做好管线防护、保护工作,使施工中可能发生的损失最大限度的降低和减少,特编制此地下管线保护专项方案。第二章工程概况2.1 工程概况XXXXX 工程的任务是将龙潭水陂处的赤石河原水输送至新建西部水厂,满足鹅埠片区近期进展的用水需求,在中远期水底山水库建成后,可作为西部水厂与中心水厂的连通管使用,以达到双水源的保障体系。本项目选址位于深汕特别合作区鹅埠、赤石片区,在赤石河上游距赤石镇约2 公里处龙潭陂头取水,输水管线走向:新建临时泵站哆道赤石河大桥 一乡道圆墩林场电站(三角山引水工程)'> 324 国道田寮河左河堤>创文路 西部水厂,总长约 15 公里,设计输水规模 5.5 万立方米/天。主要建设内容可分为泵站场区和输水管线两部分:泵站场区部分包括水陂加固,取水八字墙及底板,引水箱涵及首部检修闸、尾部工作闸,前池、进水池、泵房、配电房、管理房、值班室、场区道路及绿化、场区围网等;输水管线部分包括上水管道、高位水池、踏步、输水管道、沿线镇(支)墩、伸缩节、流量计井、检修阀井、排气阀井、排泥阀井等,还包括三角山应急工程连通 DN5 管道长 20m。2.2 工程特点及困难1、本项目需拆除大量现状道路路面。经现场勘察,现状道路及绿化带主要分布有电力、电信、给水等现状地下管线。2、由于本工程设计的输水管道钢板桩支护段需穿过现状电力、电信、给水等地下管线,给管道的施工带来很大的难度,这些地下管线保护起来较为较为困难。第三章管线保护方案及施工措施3.1 施工前的准备工作根据设计图纸中标明的管线位置,在地面进行标记。施工前先采纳人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据,根据现状管线的材质、规格和种类,选择合适的的保护方法。在机械施工至现状管线 1. 0 米范围内采纳人工开挖,确保现状管线在施工过程中不受到损坏。3.2 管线保护方案管线支吊方案根据根据管线的材质、规格和种类,我们主要制定了以下两种保护方案。(1)、对变形控制要求严格的刚性管线,如煤气、雨水、污水、给水等现状管线,采纳简支组合钢梁支托。(2)、对变形控制不严的柔性管线,如路灯、电力、电信等现状管线,采纳型钢简支梁支托。管线支吊的施工措施(1)、施工前应调查所有与施工有关联的管线、着重查明悬吊管线的种类、规格、埋深、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程地下管线保护专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
