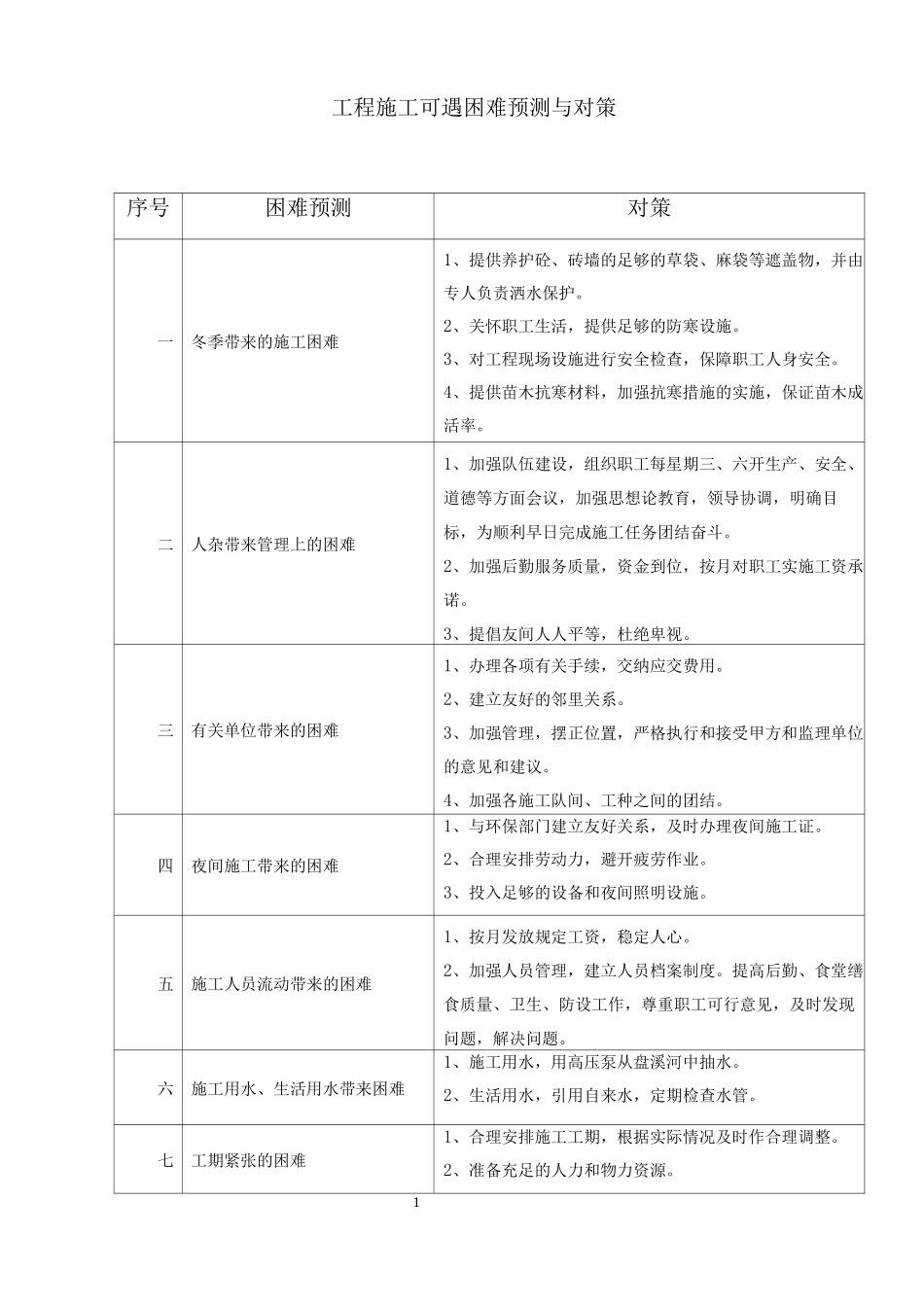

工程施工可遇困难预测与对策序号困难预测对策一冬季带来的施工困难1、提供养护砼、砖墙的足够的草袋、麻袋等遮盖物,并由专人负责洒水保护。2、关怀职工生活,提供足够的防寒设施。3、对工程现场设施进行安全检查,保障职工人身安全。4、提供苗木抗寒材料,加强抗寒措施的实施,保证苗木成活率。二人杂带来管理上的困难1、加强队伍建设,组织职工每星期三、六开生产、安全、道德等方面会议,加强思想论教育,领导协调,明确目标,为顺利早日完成施工任务团结奋斗。2、加强后勤服务质量,资金到位,按月对职工实施工资承诺。3、提倡友间人人平等,杜绝卑视。三有关单位带来的困难1、办理各项有关手续,交纳应交费用。2、建立友好的邻里关系。3、加强管理,摆正位置,严格执行和接受甲方和监理单位的意见和建议。4、加强各施工队间、工种之间的团结。四夜间施工带来的困难1、与环保部门建立友好关系,及时办理夜间施工证。2、合理安排劳动力,避开疲劳作业。3、投入足够的设备和夜间照明设施。五施工人员流动带来的困难1、按月发放规定工资,稳定人心。2、加强人员管理,建立人员档案制度。提高后勤、食堂缮食质量、卫生、防设工作,尊重职工可行意见,及时发现问题,解决问题。六施工用水、生活用水带来困难1、施工用水,用高压泵从盘溪河中抽水。2、生活用水,引用自来水,定期检查水管。七工期紧张的困难1、合理安排施工工期,根据实际情况及时作合理调整。2、准备充足的人力和物力资源。13、合理利用夜间加班时间。4、提高工人劳动积极性,提高生产效率。附表二:拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机台2中国、武汉29土方2自卸汽车台5中国、武汉28土方3压路机台1中国、武汉27铺装4发电机台1中国、武汉29铺装5装载机台2中国、武汉29土方6切缝机台2日本2025铺装7砼搅拌机台2中国、武汉29土建8振捣器台4中国、武汉28土建9经纬仪台2中国、武汉26测量10水准仪台2中国、武汉27测量11手推车辆10中国、武汉29绿化12电锯台2中国、武汉28景观13电刨台2中国、武汉28景观1415161718192序号仪器设备名称型号规格数量国别产地制造年份已使用台班数用途备注1经纬仪S32国26测量2水准仪J22国27测量3塔尺、皮尺、钢尺套2国29测量4电子秤40g2国28土建5恒温干燥箱WH-22国28土建6托盘天平20g2国29土建7砂容重测定仪套2国27土建8碎石容重测定仪套2国28土建9台秤10kg2国27土建10电子秤0....
