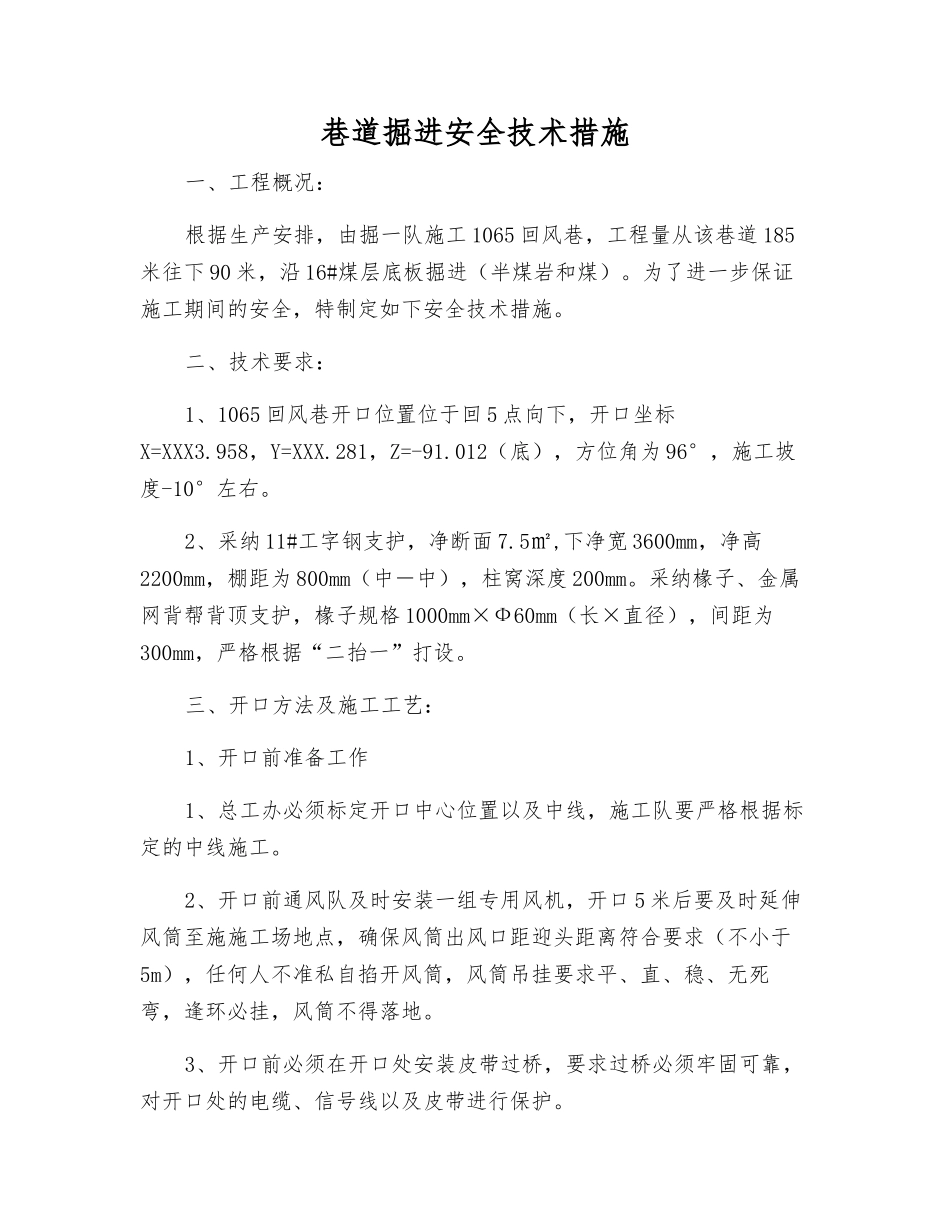

巷道掘进安全技术措施一、工程概况:根据生产安排,由掘一队施工 1065 回风巷,工程量从该巷道 185米往下 90 米,沿 16#煤层底板掘进(半煤岩和煤)
为了进一步保证施工期间的安全,特制定如下安全技术措施
二、技术要求:1、1065 回风巷开口位置位于回 5 点向下,开口坐标X=XXX3
958,Y=XXX
281,Z=-91
012(底),方位角为 96°,施工坡度-10°左右
2、采纳 11#工字钢支护,净断面 7
5㎡,下净宽 3600mm,净高2200mm,棚距为 800mm(中-中),柱窝深度 200mm
采纳椽子、金属网背帮背顶支护,椽子规格 1000mm×Ф60mm(长×直径),间距为300mm,严格根据“二抬一”打设
三、开口方法及施工工艺:1、开口前准备工作1、总工办必须标定开口中心位置以及中线,施工队要严格根据标定的中线施工
2、开口前通风队及时安装一组专用风机,开口 5 米后要及时延伸风筒至施施工场地点,确保风筒出风口距迎头距离符合要求(不小于5m),任何人不准私自掐开风筒,风筒吊挂要求平、直、稳、无死弯,逢环必挂,风筒不得落地
3、开口前必须在开口处安装皮带过桥,要求过桥必须牢固可靠,对开口处的电缆、信号线以及皮带进行保护

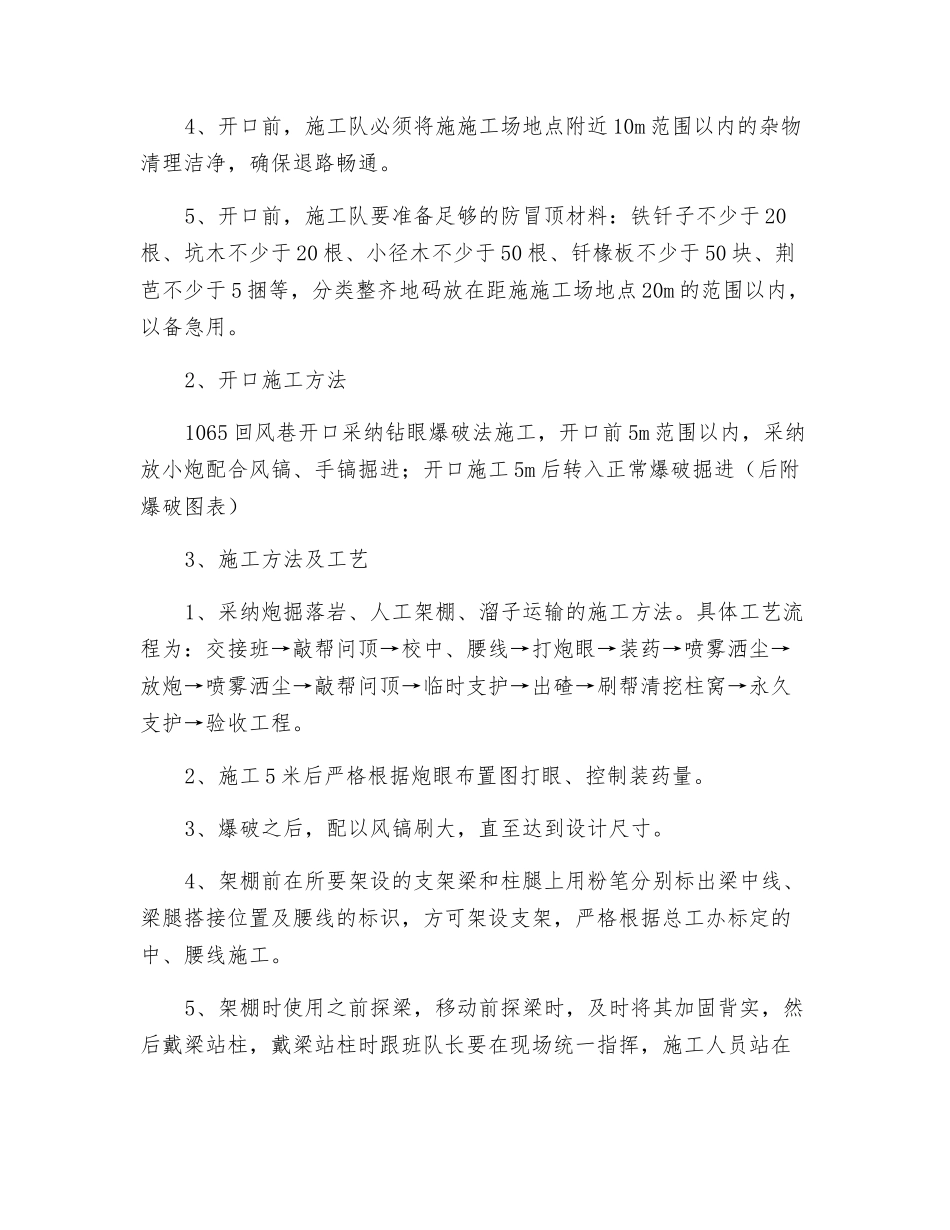

4、开口前,施工队必须将施施工场地点附近 10m 范围以内的杂物清理洁净,确保退路畅通
5、开口前,施工队要准备足够的防冒顶材料:铁钎子不少于 20根、坑木不少于 20 根、小径木不少于 50 根、钎椽板不少于 50 块、荆芭不少于 5 捆等,分类整齐地码放在距施施工场地点 20m 的范围以内,以备急用

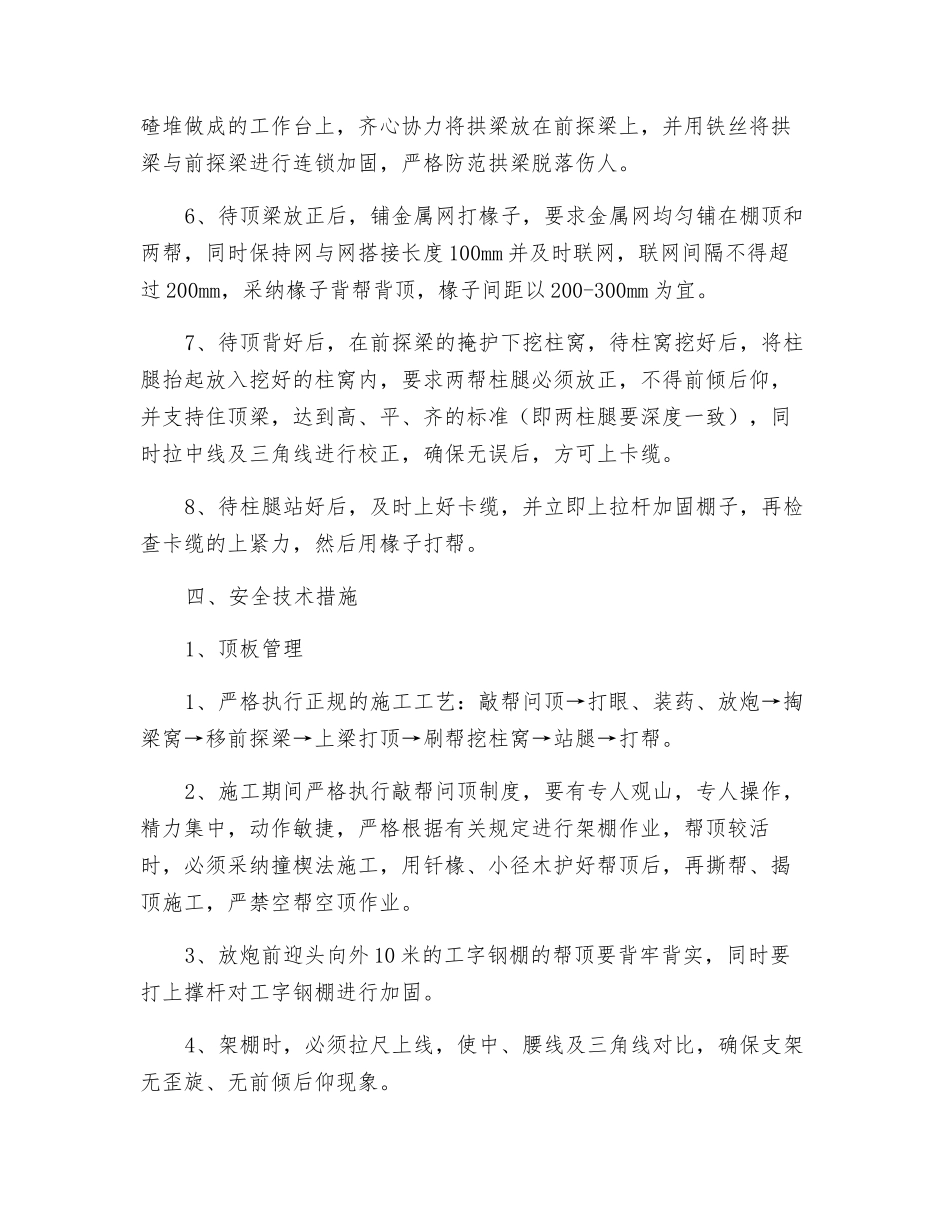

2、开口施工方法1065 回风巷开口采纳钻眼爆破法施工,开口前 5m 范围以内,采纳放小炮配合风镐、手镐掘进;开口施工 5m 后转入正常爆破掘进(后附爆破图表)3、施工方法及工艺1、采纳炮掘落岩、人工架棚、溜子运输的施工方法
