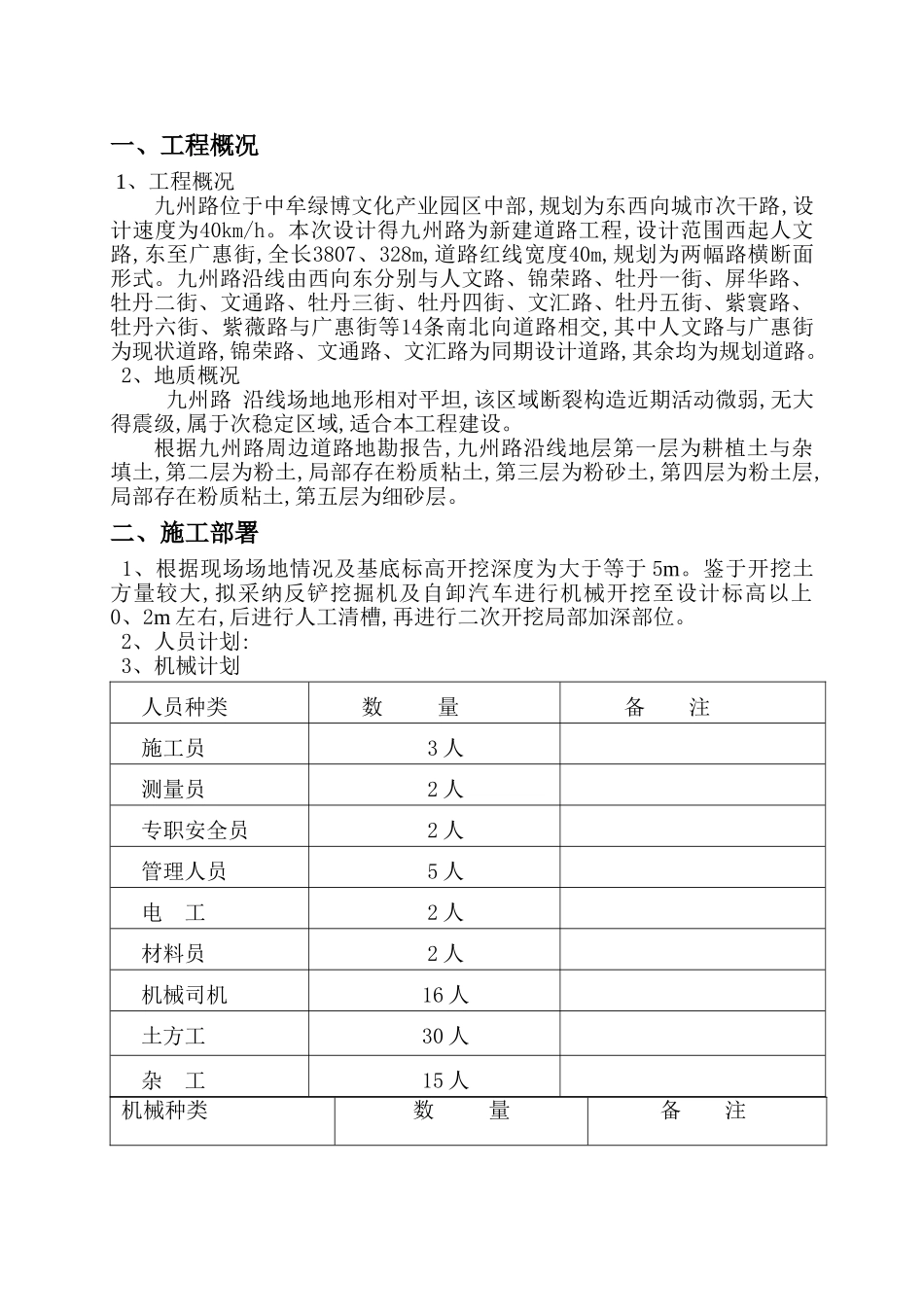

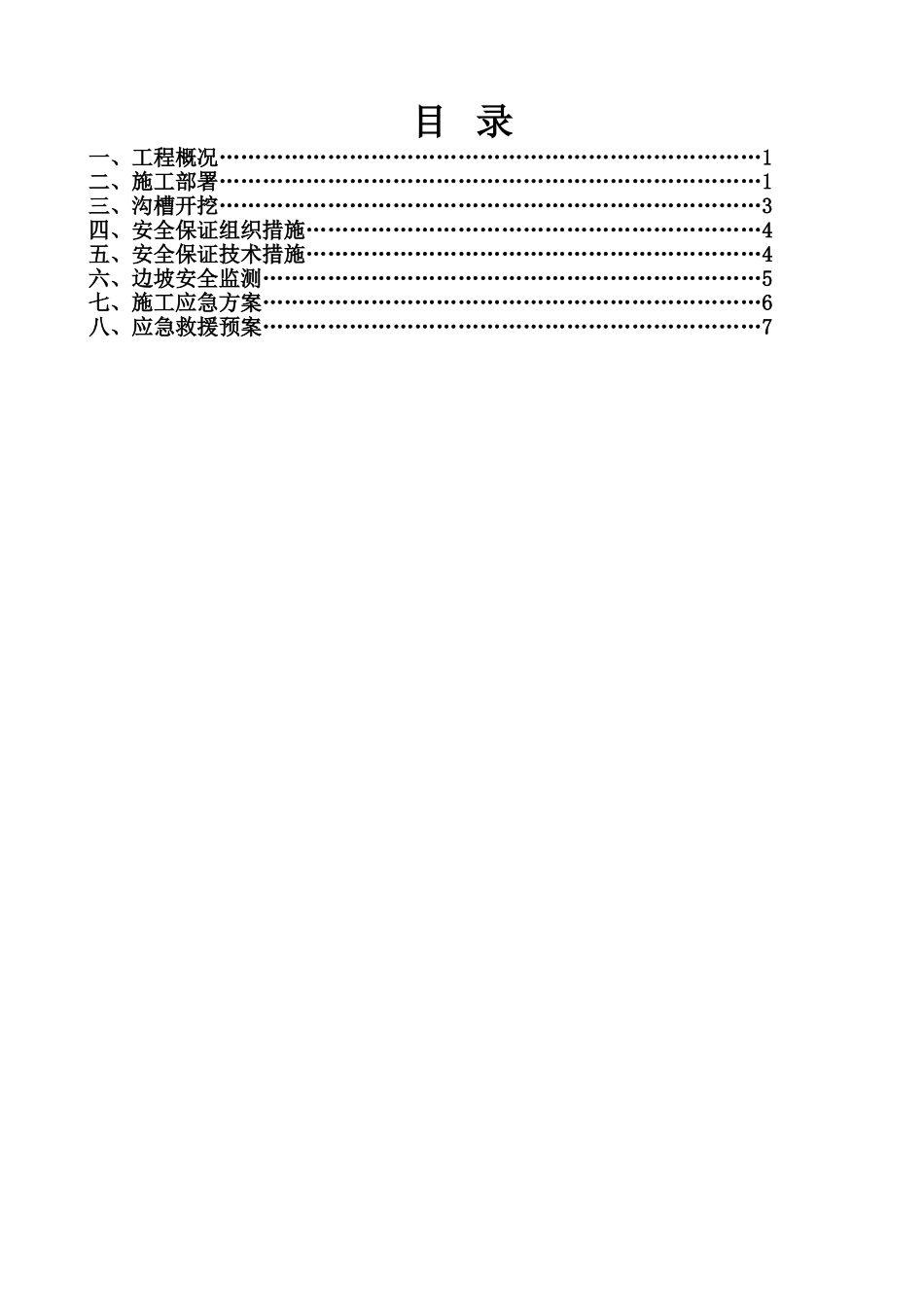

目 录一、工程概况…………………………………………………………………1二、施工部署…………………………………………………………………1三、沟槽开挖…………………………………………………………………3四、安全保证组织措施………………………………………………………4五、安全保证技术措施………………………………………………………4六、边坡安全监测……………………………………………………………5七、施工应急方案……………………………………………………………6八、应急救援预案……………………………………………………………7一、工程概况 1、工程概况九州路位于中牟绿博文化产业园区中部,规划为东西向城市次干路,设计速度为40km/h
本次设计得九州路为新建道路工程,设计范围西起人文路,东至广惠街,全长3807、328m,道路红线宽度40m,规划为两幅路横断面形式
九州路沿线由西向东分别与人文路、锦荣路、牡丹一街、屏华路、牡丹二街、文通路、牡丹三街、牡丹四街、文汇路、牡丹五街、紫寰路、牡丹六街、紫薇路与广惠街等14条南北向道路相交,其中人文路与广惠街为现状道路,锦荣路、文通路、文汇路为同期设计道路,其余均为规划道路
2、地质概况 九州路 沿线场地地形相对平坦,该区域断裂构造近期活动微弱,无大得震级,属于次稳定区域,适合本工程建设
根据九州路周边道路地勘报告,九州路沿线地层第一层为耕植土与杂填土,第二层为粉土,局部存在粉质粘土,第三层为粉砂土,第四层为粉土层,局部存在粉质粘土,第五层为细砂层

二、施工部署 1、根据现场场地情况及基底标高开挖深度为大于等于 5m
鉴于开挖土方量较大,拟采纳反铲挖掘机及自卸汽车进行机械开挖至设计标高以上0、2m 左右,后进行人工清槽,再进行二次开挖局部加深部位
2、人员计划: 3、机械计划机械种类数 量备 注人员种类 数 量 备 注施工员3 人测量员2 人专
