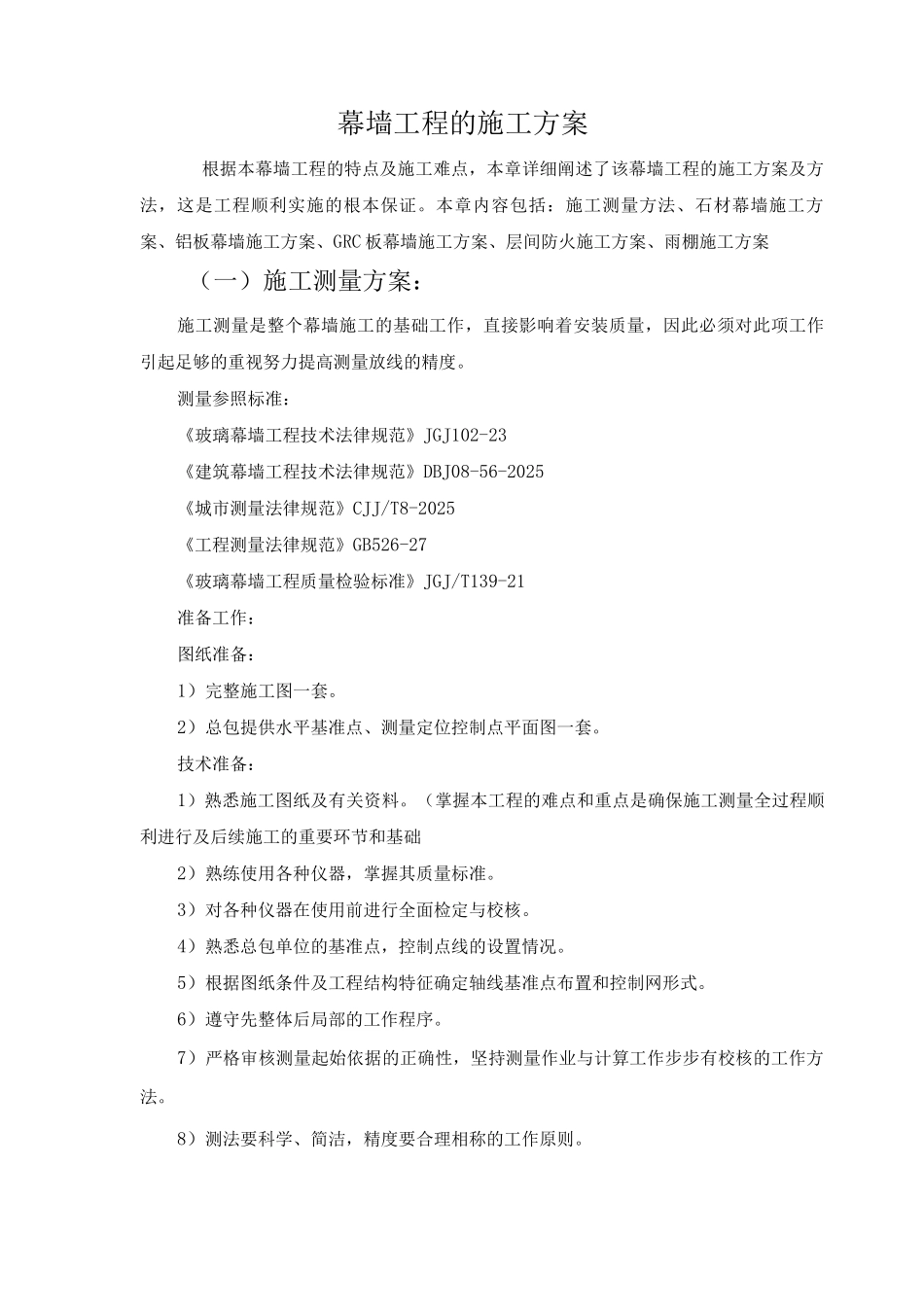

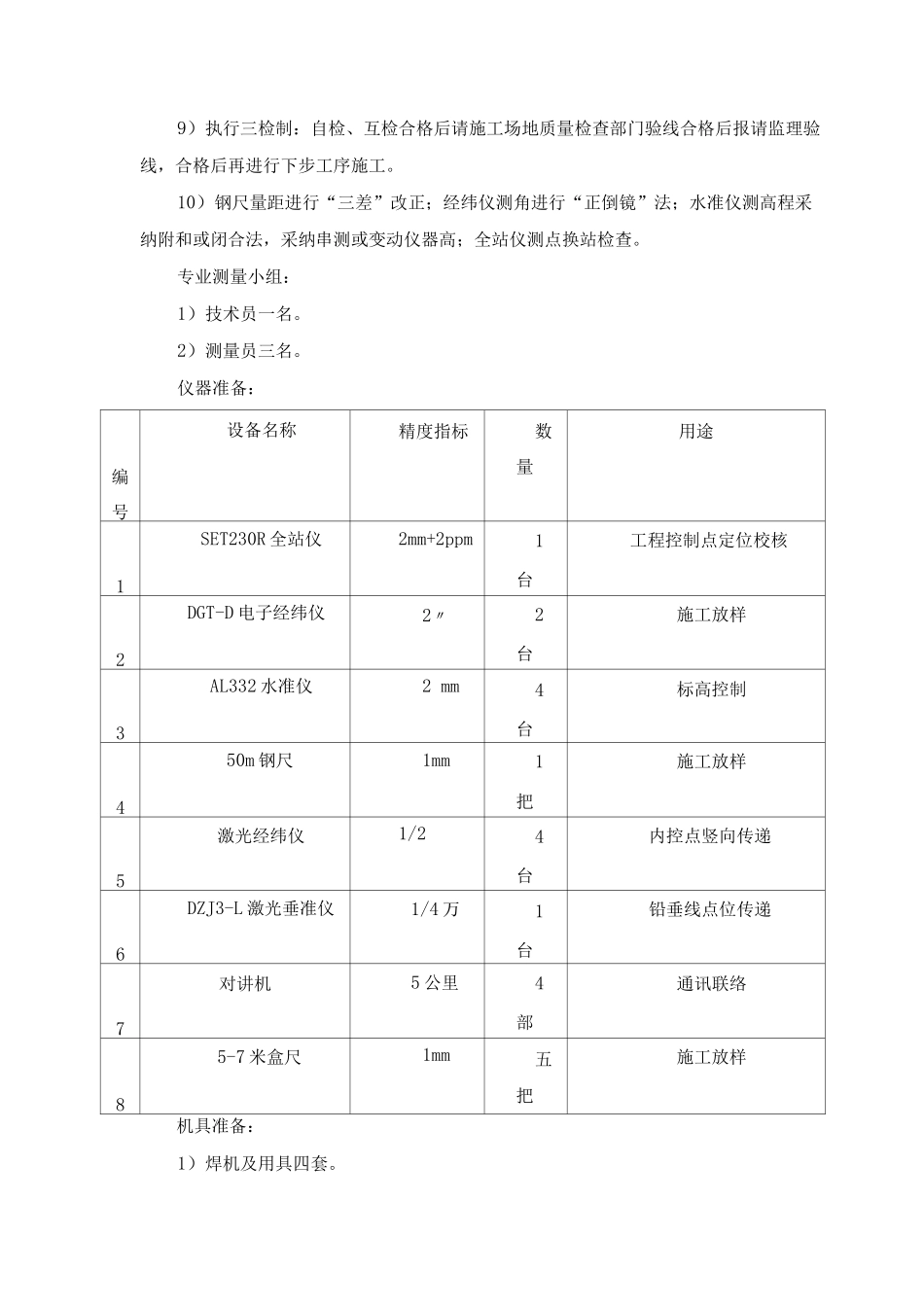

幕墙工程的施工方案根据本幕墙工程的特点及施工难点,本章详细阐述了该幕墙工程的施工方案及方法,这是工程顺利实施的根本保证。本章内容包括:施工测量方法、石材幕墙施工方案、铝板幕墙施工方案、GRC 板幕墙施工方案、层间防火施工方案、雨棚施工方案(一)施工测量方案:施工测量是整个幕墙施工的基础工作,直接影响着安装质量,因此必须对此项工作引起足够的重视努力提高测量放线的精度。测量参照标准:《玻璃幕墙工程技术法律规范》JGJ102-23《建筑幕墙工程技术法律规范》DBJ08-56-2025《城市测量法律规范》CJJ/T8-2025《工程测量法律规范》GB526-27《玻璃幕墙工程质量检验标准》JGJ/T139-21准备工作:图纸准备:1)完整施工图一套。2)总包提供水平基准点、测量定位控制点平面图一套。技术准备:1)熟悉施工图纸及有关资料。(掌握本工程的难点和重点是确保施工测量全过程顺利进行及后续施工的重要环节和基础2)熟练使用各种仪器,掌握其质量标准。3)对各种仪器在使用前进行全面检定与校核。4)熟悉总包单位的基准点,控制点线的设置情况。5)根据图纸条件及工程结构特征确定轴线基准点布置和控制网形式。6)遵守先整体后局部的工作程序。7)严格审核测量起始依据的正确性,坚持测量作业与计算工作步步有校核的工作方法。8)测法要科学、简洁,精度要合理相称的工作原则。9)执行三检制:自检、互检合格后请施工场地质量检查部门验线合格后报请监理验线,合格后再进行下步工序施工。10)钢尺量距进行“三差”改正;经纬仪测角进行“正倒镜”法;水准仪测高程采纳附和或闭合法,采纳串测或变动仪器高;全站仪测点换站检查。专业测量小组:1)技术员一名。2)测量员三名。仪器准备:编号设备名称精度指标数量用途1SET230R 全站仪2mm+2ppm1台工程控制点定位校核2DGT-D 电子经纬仪2〃2台施工放样3AL332 水准仪2 mm4台标高控制450m 钢尺1mm1把施工放样5激光经纬仪1/24台内控点竖向传递6DZJ3-L 激光垂准仪1/4 万1台铅垂线点位传递7对讲机5 公里4部通讯联络85-7 米盒尺1mm五把施工放样机具准备:1)焊机及用具四套。2)电锤六把、电钻六把。3)30 公斤重锤两个。4)墨斗五个、铅笔两盒。5)拉力器三个。材料准备:1)50 角钢若干。2)M12*1 胀栓若干。3)① 1.2 钢丝线若干。4)① 0.8 鱼线若干。施工流程:测量基准点 T 投射基准点 T 主控线弹设 T 交点布置 T 外控制线布置 T 层间标高设置 T层间外控线尺寸闭合 T ...
