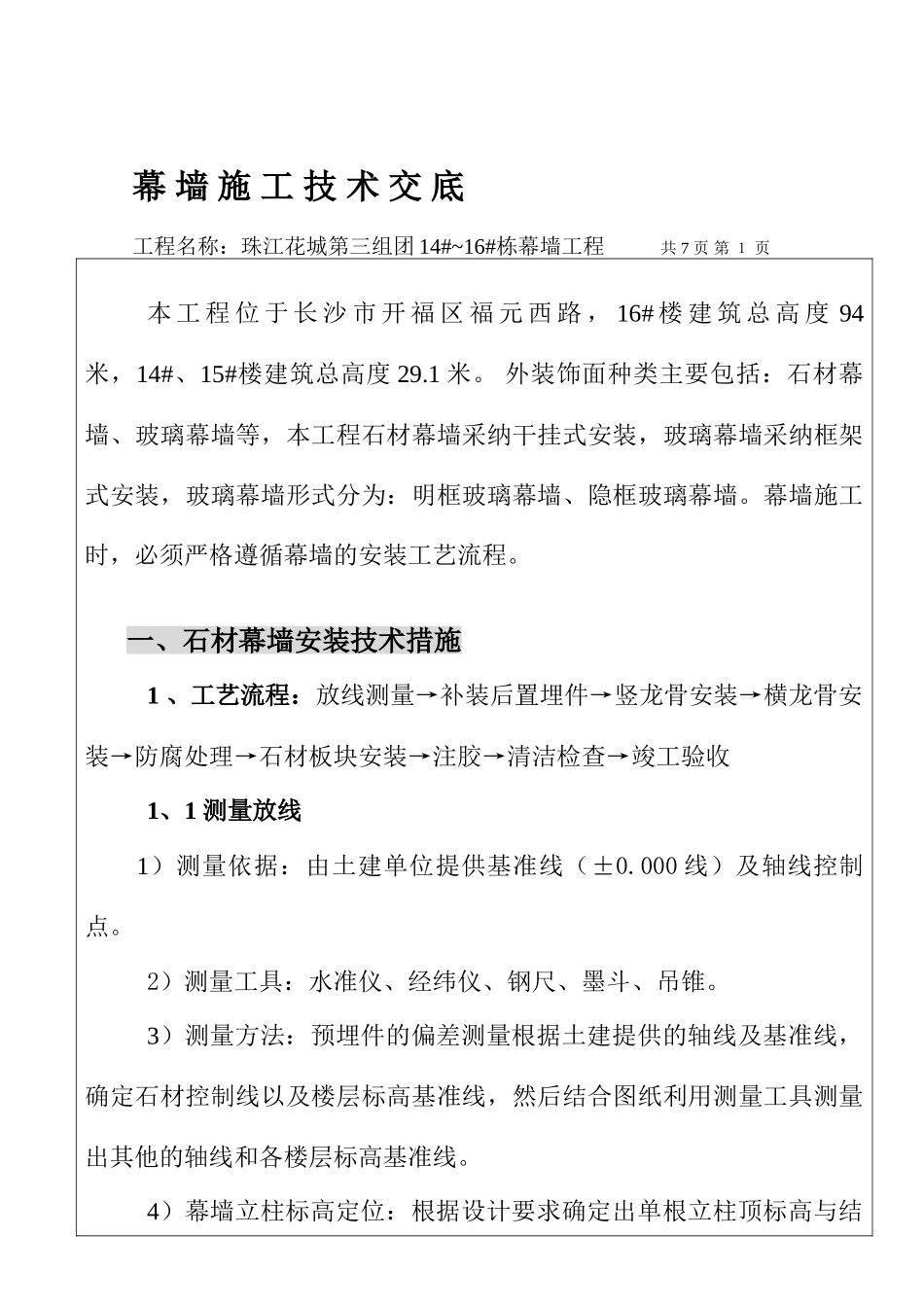

幕 墙 施 工 技 术 交 底工程名称:珠江花城第三组团 14#~16#栋幕墙工程 共 7 页 第 1 页本 工 程 位 于 长 沙 市 开 福 区 福 元 西 路 , 16# 楼 建 筑 总 高 度 94米,14#、15#楼建筑总高度 29
外装饰面种类主要包括:石材幕墙、玻璃幕墙等,本工程石材幕墙采纳干挂式安装,玻璃幕墙采纳框架式安装,玻璃幕墙形式分为:明框玻璃幕墙、隐框玻璃幕墙
幕墙施工时,必须严格遵循幕墙的安装工艺流程
一、石材幕墙安装技术措施1 、工艺流程:放线测量→补装后置埋件→竖龙骨安装→横龙骨安装→防腐处理→石材板块安装→注胶→清洁检查→竣工验收1、1 测量放线 1)测量依据:由土建单位提供基准线(±0
000 线)及轴线控制点
2)测量工具:水准仪、经纬仪、钢尺、墨斗、吊锥
3)测量方法:预埋件的偏差测量根据土建提供的轴线及基准线,确定石材控制线以及楼层标高基准线,然后结合图纸利用测量工具测量出其他的轴线和各楼层标高基准线
4)幕墙立柱标高定位:根据设计要求确定出单根立柱顶标高与结构楼层标高的关系,然后在结构外围顶板上用墨线弹出立柱标高线和控制线

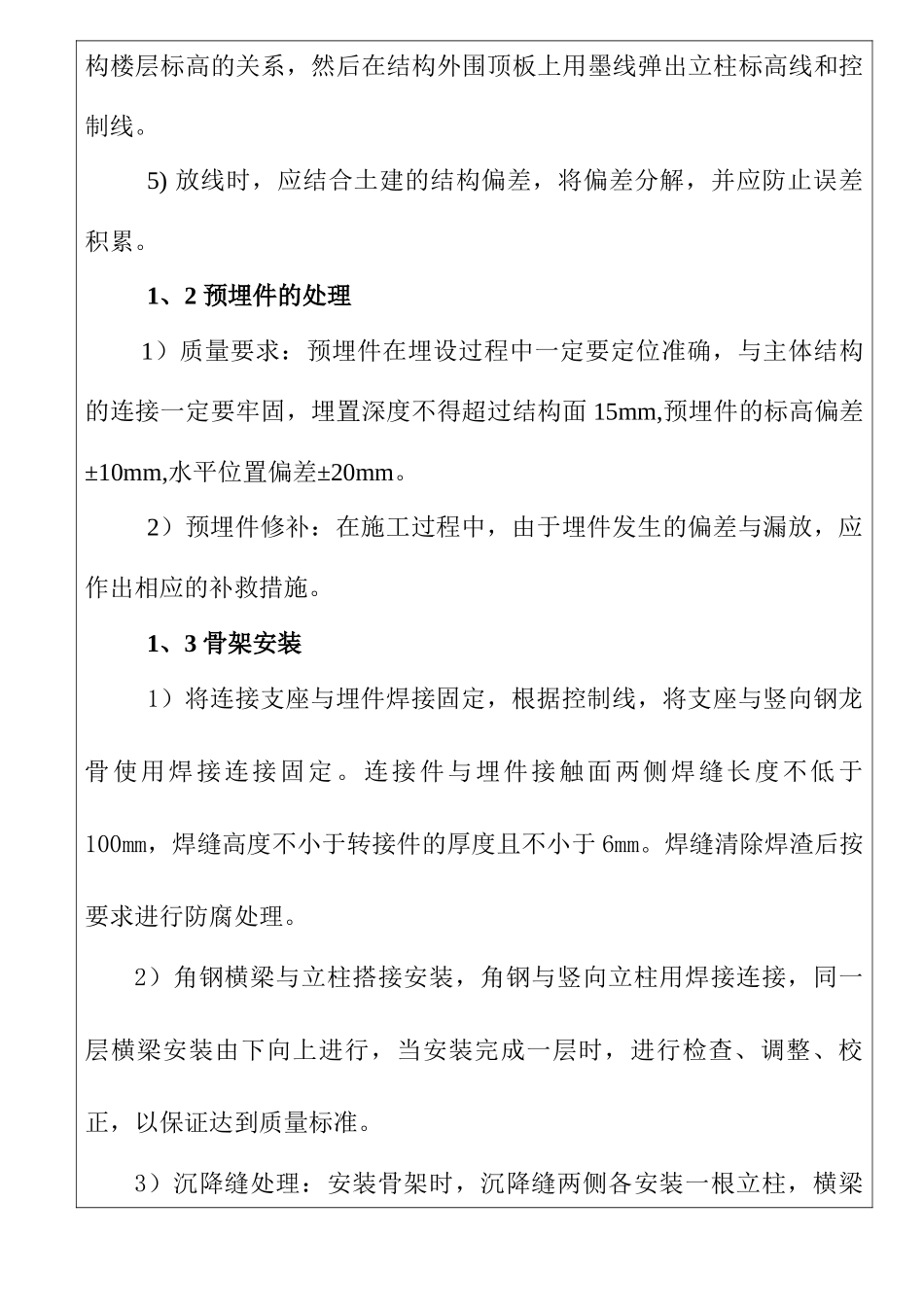

5) 放线时,应结合土建的结构偏差,将偏差分解,并应防止误差积累
1、2 预埋件的处理 1)质量要求:预埋件在埋设过程中一定要定位准确,与主体结构的连接一定要牢固,埋置深度不得超过结构面 15mm,预埋件的标高偏差±10mm,水平位置偏差±20mm
2)预埋件修补:在施工过程中,由于埋件发生的偏差与漏放,应作出相应的补救措施
1、3 骨架安装1)将连接支座与埋件焊接固定,根据控制线,将支座与竖向钢龙骨使用焊接连接固定
连接件与埋件接触面两侧焊缝长度不低于100mm,焊缝高度不小于转接件的厚度且不小于 6mm
焊缝清除焊渣后按要求进行防腐处理
2)角钢横梁与立柱搭接安装,角钢与竖向立柱用焊接连接,同
