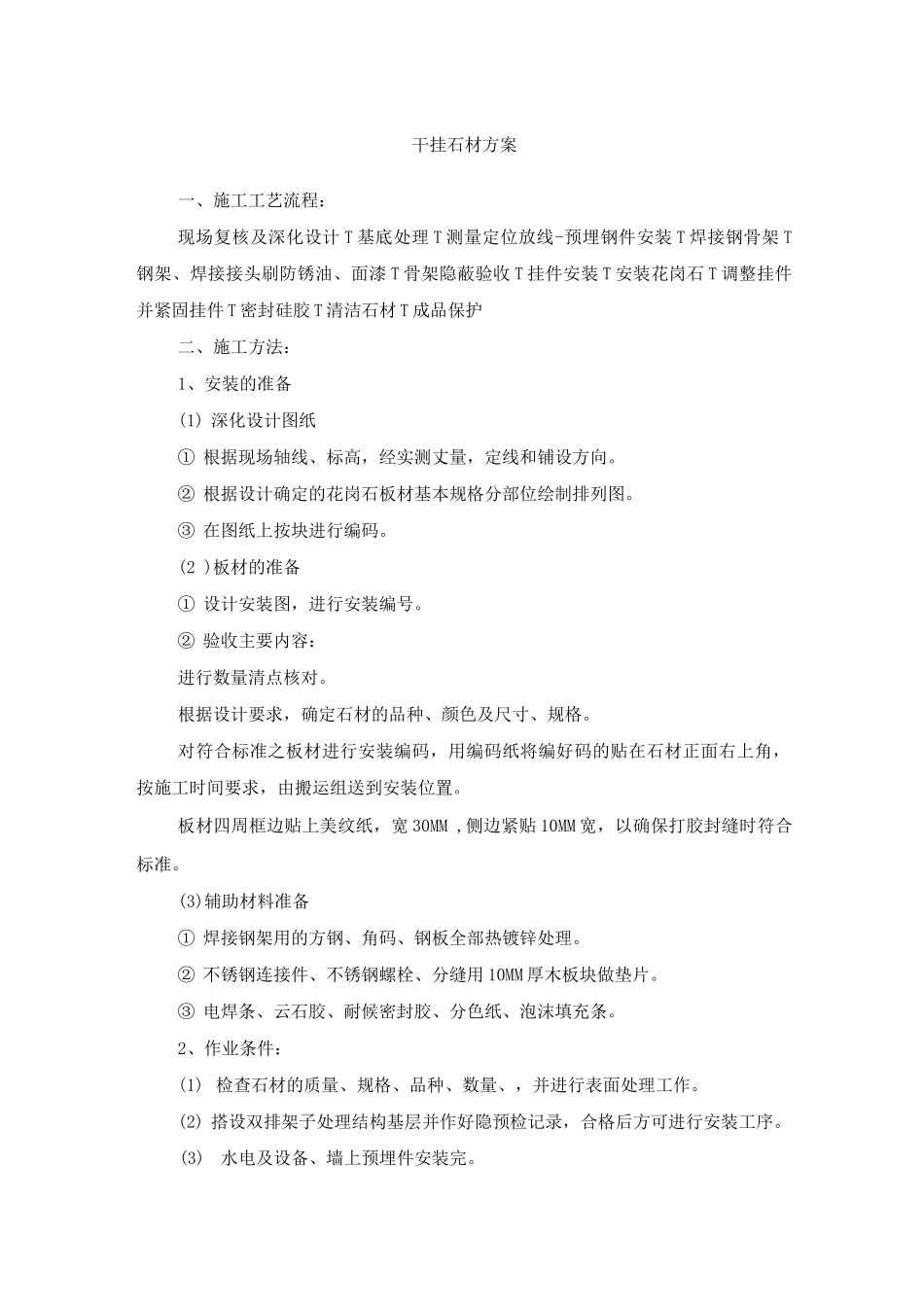

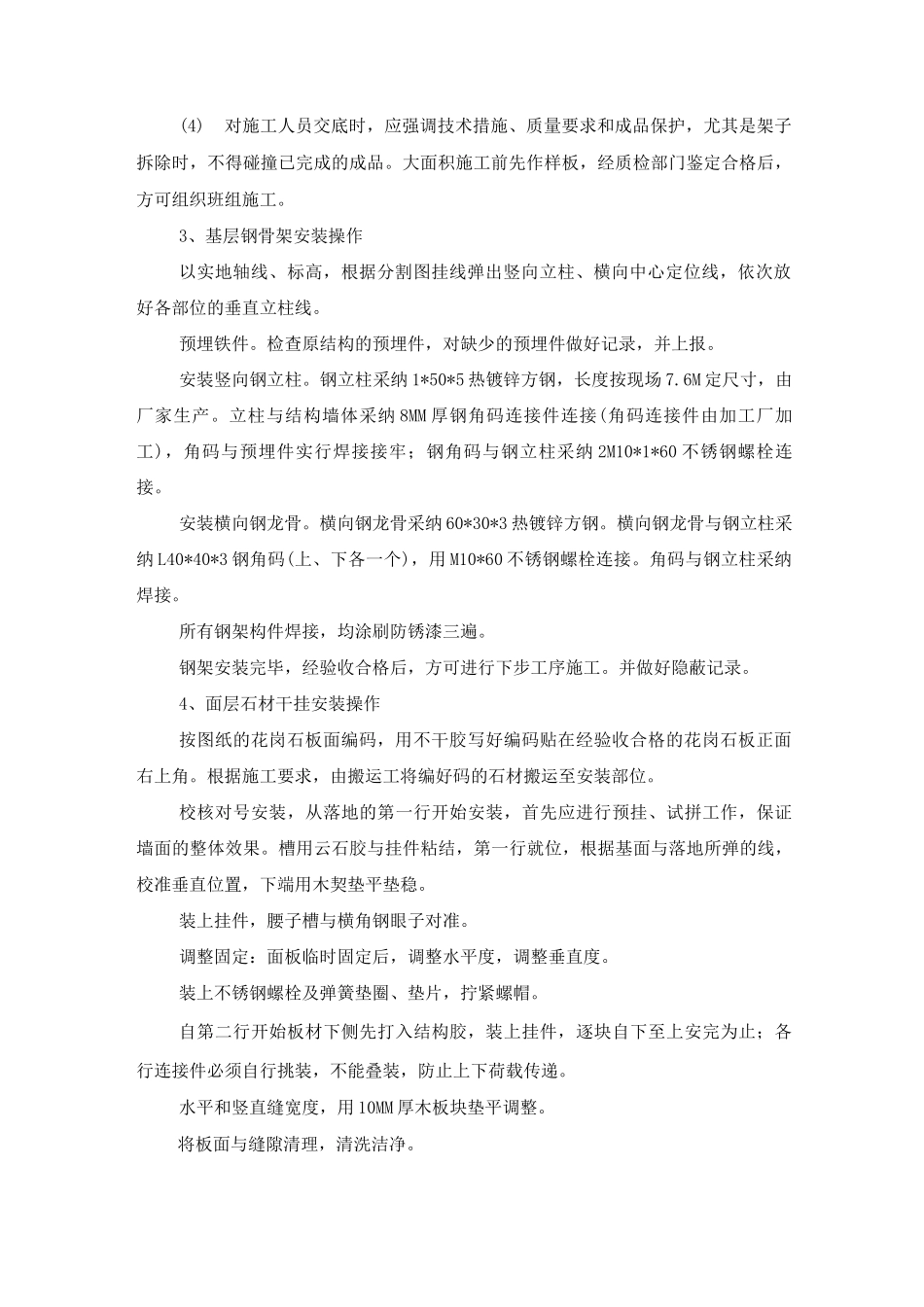

干挂石材方案一、施工工艺流程:现场复核及深化设计 T 基底处理 T 测量定位放线-预埋钢件安装 T 焊接钢骨架 T钢架、焊接接头刷防锈油、面漆 T 骨架隐蔽验收 T 挂件安装 T 安装花岗石 T 调整挂件并紧固挂件 T 密封硅胶 T 清洁石材 T 成品保护二、施工方法:1、安装的准备(1) 深化设计图纸① 根据现场轴线、标高,经实测丈量,定线和铺设方向
② 根据设计确定的花岗石板材基本规格分部位绘制排列图
③ 在图纸上按块进行编码
(2 )板材的准备① 设计安装图,进行安装编号
② 验收主要内容:进行数量清点核对
根据设计要求,确定石材的品种、颜色及尺寸、规格
对符合标准之板材进行安装编码,用编码纸将编好码的贴在石材正面右上角,按施工时间要求,由搬运组送到安装位置
板材四周框边贴上美纹纸,宽 30MM ,侧边紧贴 10MM 宽,以确保打胶封缝时符合标准
(3)辅助材料准备① 焊接钢架用的方钢、角码、钢板全部热镀锌处理
② 不锈钢连接件、不锈钢螺栓、分缝用 10MM 厚木板块做垫片
③ 电焊条、云石胶、耐候密封胶、分色纸、泡沫填充条
2、作业条件:(1) 检查石材的质量、规格、品种、数量、,并进行表面处理工作
(2) 搭设双排架子处理结构基层并作好隐预检记录,合格后方可进行安装工序
(3)水电及设备、墙上预埋件安装完
(4)对施工人员交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品
大面积施工前先作样板,经质检部门鉴定合格后,方可组织班组施工
3、基层钢骨架安装操作以实地轴线、标高,根据分割图挂线弹出竖向立柱、横向中心定位线,依次放好各部位的垂直立柱线
检查原结构的预埋件,对缺少的预埋件做好记录,并上报
安装竖向钢立柱
钢立柱采纳 1*50*5 热镀锌方钢,长度按现场 7
6M 定尺寸,由厂家生产
立柱与结构墙体采纳 8MM 厚钢角
