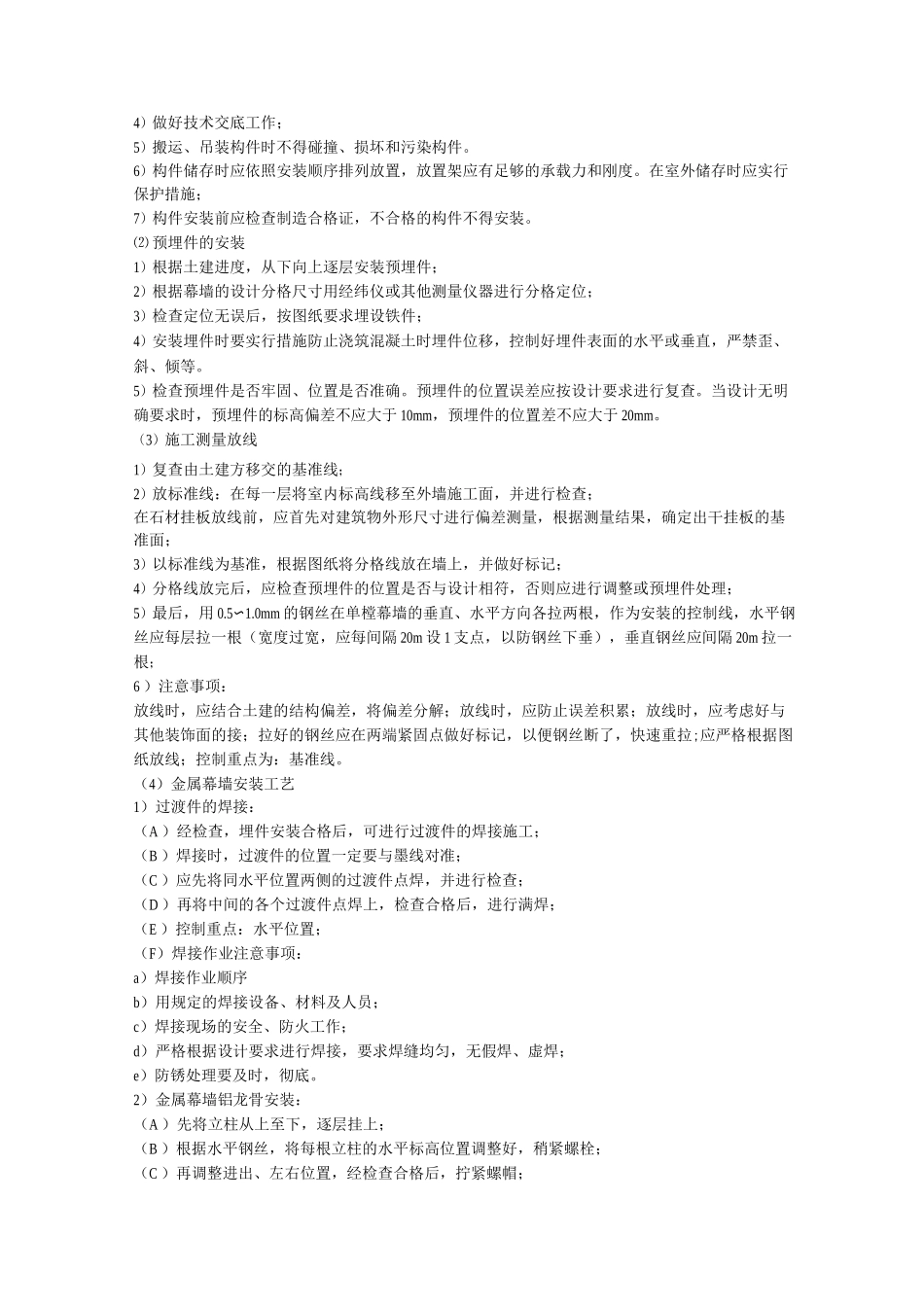

干挂铝塑板幕墙工工艺金属幕墙安装工艺流程4)做好技术交底工作;5)搬运、吊装构件时不得碰撞、损坏和污染构件
6)构件储存时应依照安装顺序排列放置,放置架应有足够的承载力和刚度
在室外储存时应实行保护措施;7)构件安装前应检查制造合格证,不合格的构件不得安装
⑵ 预埋件的安装1)根据土建进度,从下向上逐层安装预埋件;2)根据幕墙的设计分格尺寸用经纬仪或其他测量仪器进行分格定位;3)检查定位无误后,按图纸要求埋设铁件;4)安装埋件时要实行措施防止浇筑混凝土时埋件位移,控制好埋件表面的水平或垂直,严禁歪、斜、倾等
5)检查预埋件是否牢固、位置是否准确
预埋件的位置误差应按设计要求进行复查
当设计无明确要求时,预埋件的标高偏差不应大于 10mm,预埋件的位置差不应大于 20mm
(3)施工测量放线1)复查由土建方移交的基准线;2)放标准线:在每一层将室内标高线移至外墙施工面,并进行检查;在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量结果,确定出干挂板的基准面;3)以标准线为基准,根据图纸将分格线放在墙上,并做好标记;4)分格线放完后,应检查预埋件的位置是否与设计相符,否则应进行调整或预埋件处理;5)最后,用 0
0mm 的钢丝在单樘幕墙的垂直、水平方向各拉两根,作为安装的控制线,水平钢丝应每层拉一根(宽度过宽,应每间隔 20m 设 1 支点,以防钢丝下垂),垂直钢丝应间隔 20m 拉一根;6 )注意事项:放线时,应结合土建的结构偏差,将偏差分解;放线时,应防止误差积累;放线时,应考虑好与其他装饰面的接;拉好的钢丝应在两端紧固点做好标记,以便钢丝断了,快速重拉;应严格根据图纸放线;控制重点为:基准线

(4)金属幕墙安装工艺1)过渡件的焊接:(A )经检查,埋件安装合格后,可进行过渡件的焊接施工;(B )焊接时,过渡件的位置一定要与墨线对准;(C )应先将同水平
