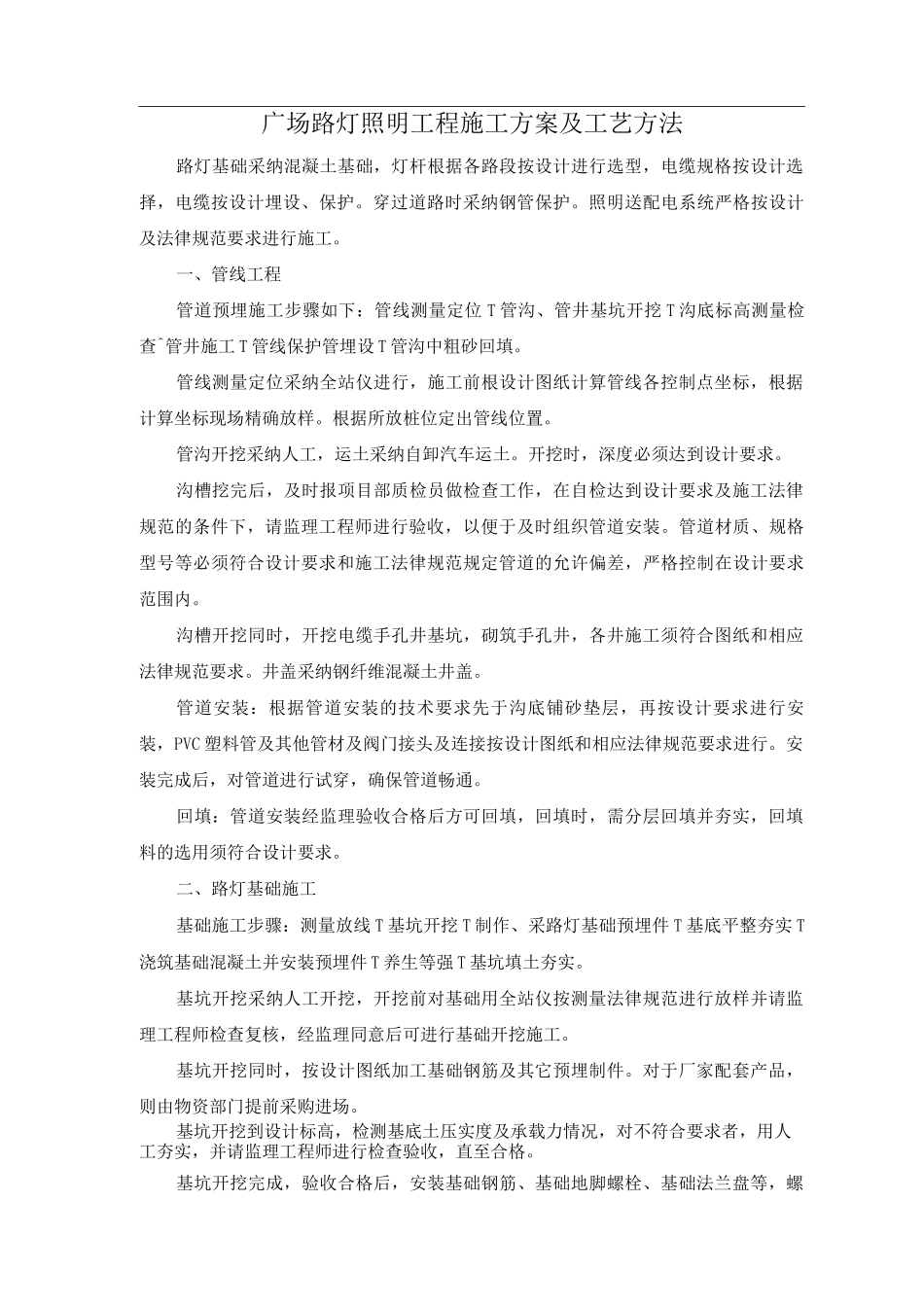

广场路灯照明工程施工方案及工艺方法路灯基础采纳混凝土基础,灯杆根据各路段按设计进行选型,电缆规格按设计选择,电缆按设计埋设、保护
穿过道路时采纳钢管保护
照明送配电系统严格按设计及法律规范要求进行施工
一、管线工程管道预埋施工步骤如下:管线测量定位 T 管沟、管井基坑开挖 T 沟底标高测量检查^管井施工 T 管线保护管埋设 T 管沟中粗砂回填
管线测量定位采纳全站仪进行,施工前根设计图纸计算管线各控制点坐标,根据计算坐标现场精确放样
根据所放桩位定出管线位置
管沟开挖采纳人工,运土采纳自卸汽车运土
开挖时,深度必须达到设计要求
沟槽挖完后,及时报项目部质检员做检查工作,在自检达到设计要求及施工法律规范的条件下,请监理工程师进行验收,以便于及时组织管道安装
管道材质、规格型号等必须符合设计要求和施工法律规范规定管道的允许偏差,严格控制在设计要求范围内
沟槽开挖同时,开挖电缆手孔井基坑,砌筑手孔井,各井施工须符合图纸和相应法律规范要求
井盖采纳钢纤维混凝土井盖
管道安装:根据管道安装的技术要求先于沟底铺砂垫层,再按设计要求进行安装,PVC 塑料管及其他管材及阀门接头及连接按设计图纸和相应法律规范要求进行
安装完成后,对管道进行试穿,确保管道畅通
回填:管道安装经监理验收合格后方可回填,回填时,需分层回填并夯实,回填料的选用须符合设计要求
二、路灯基础施工基础施工步骤:测量放线 T 基坑开挖 T 制作、采路灯基础预埋件 T 基底平整夯实 T浇筑基础混凝土并安装预埋件 T 养生等强 T 基坑填土夯实
基坑开挖采纳人工开挖,开挖前对基础用全站仪按测量法律规范进行放样并请监理工程师检查复核,经监理同意后可进行基础开挖施工
基坑开挖同时,按设计图纸加工基础钢筋及其它预埋制件
对于厂家配套产品,则由物资部门提前采购进场
基坑开挖到设计标高,检测基底土压实度及承载力情况,对不符合要求者,用人
